物料需求计划(MRP)的罪与罚:从被车间追着骂到准时交付,我用了三年

说实话,我第一次跑MRP的时候,差点把键盘砸了。

系统给出了一个匪夷所思的建议——紧急采购3000个根本不存在的物料编号。车间主任老张站在我身后,冷笑了一声:‘就这?’

那个瞬间我意识到,物料需求计划(MRP)不是输几个参数就万事大吉的玩意儿。它是个放大器,把你的数据错误、流程漏洞、部门墙,全都放大十倍甩回你脸上。

但你还不能不用。对吧?

制造车间主管皱眉盯着MRP报表
制造车间主管皱眉盯着MRP报表

MRP的底层逻辑,其实是个数学题

很多人把MRP妖魔化,觉得它不近人情。其实拆开来看,核心算法简单到令人发指:

净需求 = 毛需求 – (现有库存 + 在途 – 已分配)

就这么一行公式,养活了半个工业软件圈。可麻烦的是,每个变量背后都是一团乱麻。毛需求来自MPS(主生产计划),而MPS依赖于销售预测——预测啊!谁能拍胸脯说下个月客户要多少?库存数据更别提,我刚接手时,ERP里的账面库存和实物永远差个20%,后来发现是退料流程没人及时录入。在途呢?采购说货发了,其实还在供应商仓库躺着。

于是MRP就背了锅。系统明明按公式算的,出来的建议却像在开玩笑。我们一边骂‘垃圾系统’,一边把Excel当成了真正的MRP。💡

不过话说回来,这恰恰是好多工厂的现状:花了几十万上ERP,结果计划员天天手动调整MRP结果,调得满头大汗。

为什么你的MRP总在扯淡?

我总结出三个坑,掉进去一次就得脱层皮。

第一坑:提前期是个玄学。 采购说标准lead time是15天,但那是旺季还是淡季?供应商突然爆单呢?我们曾因为一颗螺丝的提前期设错,导致整条组装线停线6小时。❗MRP要求每个物料都有动态提前期,可惜大部分系统只支持固定值,你得自己建缓冲——要么加安全时间,要么用统计方法滚动更新。我后来用历史收货数据的90分位数来校准,终于没人骂了。

第二坑:批量规则杀人于无形。 有个钣金件,年用量才200件,MRP却每次建议下1000件的单,因为供应商要求‘最小起订量’。这个参数一输进去,系统就忠心耿耿地帮你积压库存。后来我们逼着采购和供应商谈判,拆成了多次小批量交付,成本涨了5%,但库存周转率翻倍。值不值?我咬牙说值。

第三坑:BOM(物料清单)比鬼故事还吓人。 研发改个图纸,BOM没同步;车间临时替代个料,系统里根本没记录。MRP是基于BOM展开的,如果BOM都是错的,算出来的需求能准吗?有一次我们发现有个组件在BOM里用量是1,实际装配要2个——这个错误藏了八个月,直到财务抱怨成本偏差率才查出来。✅ 解决方法粗暴但有效:每月拉上工艺、生产、仓库三方对BOM进行‘走线确认’,当场在系统里改。

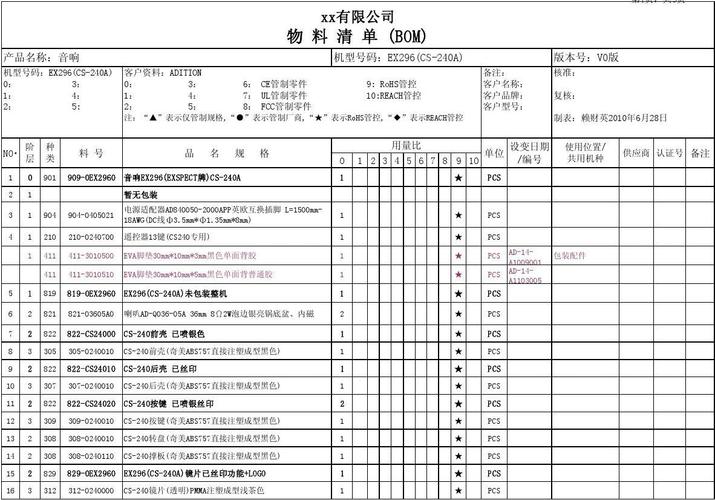

工程师在车间对照实物核对BOM表
工程师在车间对照实物核对BOM表

救命稻草:动态安全库存与预测修正

挨了三年骂,总算摸出点门道。MRP不是孤岛,它必须和APS(高级计划与排程)、MES(制造执行系统)打通,实时反馈。我现在的做法是:

1. 把安全库存从静态改成动态。 根据历史波动的标准差自动计算,需求量跳跃大的物料安全库存自动上调,平稳的物料甚至可以趋近零库存。某工业连接器就是这样,一年下来库存资金占用降了18%。

2. 引入‘预测冲减’机制。 实际订单一旦录入,自动扣减预测量,避免MRP重复计算需求。这个功能听着简单,但好多老系统不支持,只能自己用SQL写个触发器。效果立竿见影,需求虚增的毛病一下没了。

3. 例外信息当饭吃。 MRP跑完,不要只会看净需求,必须盯住例外报告——建议取消订单、建议提前、建议推迟的条目。这些才是计划的灵魂。我每天开工第一件事,就是过滤出所有‘建议推迟’的采购单,逐一跟催。堵住了不少呆滞料的产生。

对了,2025年了,有些工厂开始用机器学习预测需求,直接输出到MRP。但我试过,数据量不够就是瞎扯,还不如有经验的计划员拍脑袋准。不过话不能说死,也许过两年再看。

你可能最想问的两个问题

问:MRP跑出来的建议,采购不买账怎么办?
答:这太常见了。采购有降本指标,总想合并订单拿折扣。我的办法是制定‘计划权威性’规则:常规物料MRP建议自动转成采购申请,采购只能在提前期和批量上微调,不能改变采购量;若要大幅变动,必须经计划经理签字。吵了半年架,后来用数据说话——把调整前后的库存成本、缺货率拉出来对比,老板终于拍板支持计划部门。

问:都说MRP要精准,但销售预测从来不准,怎么办?
答:别指望预测准,得设计一套缓冲与快速响应体系。我们是这样干的:成品端设置通用半成品buffer,接到订单后只做最后装配,把MRP的冲销点放在半成品层。这样预测错了也没关系,反正拉动的只是通用件。另外,和销售定个规矩:滚动13周预测,前4周冻结不变,后面9周允许±30%浮动。这个承诺比啥算法都好使。❗

写到这里,老张前几天碰见我,居然递了根烟。‘你小子这套MRP,现在有点意思了。’

我苦笑。哪有什么点金术,不过是把那些藏在系统参数里的真相,一点一点抠出来罢了。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP)的罪与罚:从被车间追着骂到准时交付,我用了三年 https://www.dachanpin.com/a/tg/57561.html

赞 (0)
工业网络安全:当勒索病毒盯上生产线,你的 PLC 还安全吗?
上一篇 2026-06-11 12:14:31
企业资源计划(ERP)在机加工车间的真实困境:一位老工业人的深夜复盘
下一篇 2026-06-11 12:52:31

相关推荐

  • 家居里的时光絮语

    推开家门的瞬间,最先拥抱人的从来不是预设的仪式感,而是那些藏在细节里的熟悉气息。玄关柜上的陶瓷花瓶裂着一道细纹,是去年搬家时不小心磕碰的,当时心疼了好几天,如今却成了最特别的印记 —— 每次低头换鞋,指尖总会下意识摩挲那道纹路,像触摸一段温柔的旧时光。柜子里叠放着几双常穿的拖鞋,棉麻材质的鞋面洗得有些发白,踩上去却软乎乎的,比新买的皮鞋更让人安心。 客厅的沙…

    2025-09-10
  • 物料需求计划(MRP):被误解的工厂大脑

    说实话,搞了二十年制造业,最烦听人说‘MRP嘛,不就是算算库存吗?’——错!大错特错。这玩意儿要是真那么简单,当年IBM那帮人何必写几百页的算法文档? MRP,其实是一个被太多人误解的家伙。 MRP:一个被神化又被妖魔化的工具 我刚入行那会儿,在一家汽车零部件厂做计划员。老板花大价钱上了一套MRP系统,顾问把BOM表、提前期什么的录进去,跑出来一堆计划订单。…

    2026-06-30
  • 设施布局的坑,你踩过几个?——一个工业老炮的实战复盘

    说实话,很多工厂老板对设施布局的态度,就像对待办公室的盆栽——想起来浇点水,忙起来就忘了。可一旦新设备到了,或者产能突然跟不上,才发现地上连个下脚的地方都没有。这种临时抱佛脚的痛,我见过太多了。上个月去浙江一家注塑件厂,车间主任指着刚到的海天机苦笑:‘地方是有,但原来的设备把路堵死了,新机根本进不去。’ 物流通道被当成了暂存区,叉车得绕一个大圈才能把原料送进…

    投稿 2026-08-03
  • 区块链:重塑信任的数字新基建

    当你在电商平台下单付款时,是否曾疑惑资金如何安全流转?当你收到电子发票时,是否担心过它被篡改或伪造?这些日常场景中隐藏的信任难题,正被一种名为区块链的技术悄然破解。区块链并非只与比特币等虚拟货币绑定,它更像是一种构建信任的数字基础设施,正在金融、物流、医疗等多个领域掀起变革,让数据流转更透明,让合作关系更可靠。 我们先从区块链的核心特性说起。它本质上是一种分…

    投稿 2025-09-12
  • 焊接工艺缺陷的那些坑:一次说透裂纹、气孔、未熔合的根治方法

    刚焊完就裂?这种糟心事你肯定遇到过 焊接这活儿,干久了什么妖蛾子都碰得上。上个月,我们车间一条厚壁管道焊缝,水压试验时“啪”一声脆响,一道裂纹从焊缝中间直直拉开——整条管报废,工期延误,甲方拍桌子。检查发现,氢致延迟裂纹。焊接工艺里最让人头疼的,就是裂纹。它不像气孔、夹渣那样肉眼可见,潜伏期长,突发性强。 说实话,焊接裂纹的成因复杂得让人想骂娘。母材淬硬倾向…

    2026-06-25

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
