快速换模(SMED):我们真的用对了吗?

干了二十年制造,我见过太多工厂把“快速换模”贴在墙上,结果换模时间纹丝不动。甚至更糟——操作工一边忙着换夹具,一边还要应付各种临时找零件的破事。说实话,SMED 这玩意儿,90% 的企业只抄了表皮。剩下 10% 呢?也就是真正把内部作业扳到外部去的狠角色。可悲的是,多数人连内部和外部到底咋分都糊里糊涂。

先泼盆冷水。你以为减少了换模时间,生产就顺畅了?未必。我见过一个厂,把换模从 45 分钟砍到 9 分钟,结果设备利用率反而下降了。原因是——换完之后,首件检验卡了半小时。💡所以,SMED 不是单纯的速度游戏。

误区一:把并行作业当万能药

“两个人同时干,时间不就减半了吗?” 错。大错特错。如果没有细致的作业拆解,并行只会造成更多干扰。有一次辅导,我看到两个技工挤在一台注塑机前,一个在松顶针,另一个在装料筒,胳膊肘都快打架了。换模时间从 32 分钟变成了 28 分钟……呵呵,四分钟!付出的代价是其中一个老手差点被扳手砸到脚。!

真正的 SMED 讲究的是 外部作业彻底化。什么是外部作业?就是机器还在欢快运转时,你能提前做的所有事儿:准备模具、检查工具、预热下一套夹具。做好这些,换模现场就像手术室,每一步都精确到秒,而不是菜市场。

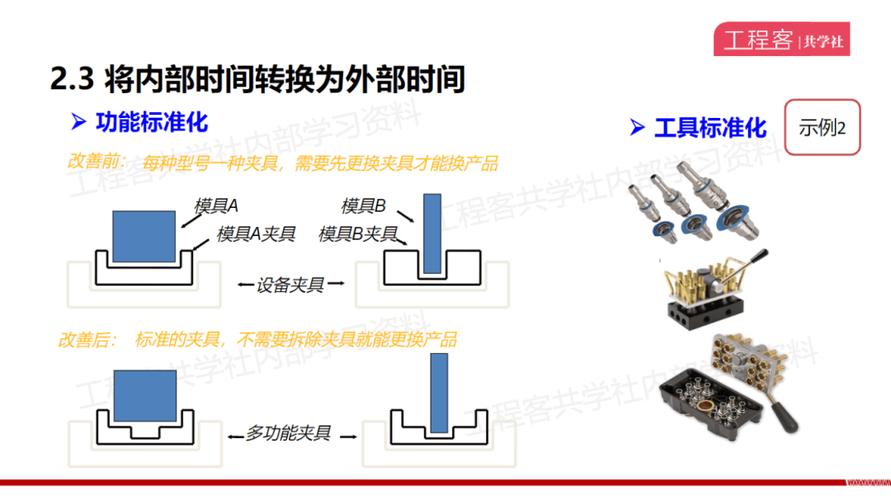

工业车间SMED换模作业标准步骤图示
工业车间SMED换模作业标准步骤图示

问:我们厂已经做了换模分析,把所有动作都列表了,但时间就是降不下来。为什么?

答:列表只是第一步。关键是区分哪些动作真的必须在停机时做。我见过一份“作业列表”,把“找扳手”都算作外部作业……可实际呢?扳手每次都乱放,操作工停机后满车间找。这就是典型的纸上 SMED。解决方法是:现场录像,回放慢动作,别信操作工自己说的,要信视频。你会发现大量“假外部作业”。

标准化——隐形杀手锏

说实话,高度标准化的定位设计能直接砍掉一半的调整时间。可惜,很多设备设计时根本没考虑换模的便捷性。通用夹具配上笨重的螺栓,简直反人类。现在行业里开始流行液压快速夹紧和球锁系统,还有带视觉对准的模具搬运车。2024 年的汉诺威展上,有家德国小公司推出了一款用 AR 眼镜引导换模流程的解决方案——操作工眼前直接浮现虚拟箭头,告诉你先拆哪颗螺丝。❗惊艳是惊艳,但价格也让人肉疼。

不过话说回来,标准化不一定非得花大钱。我曾经只在模具底座上钻了两个定位销孔,就把调整时间从 17 分钟压到 4 分钟。成本?五十块。

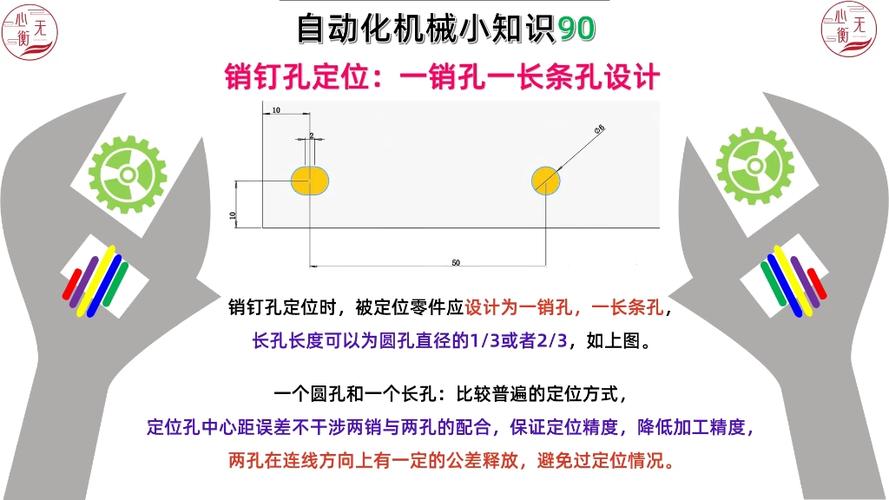

快换模具定位销孔设计实例照片
快换模具定位销孔设计实例照片

问:引入自动化换模系统,是不是 SMED 的终极目标?

答:大错特错!自动化只是工具,不是思想。如果你连手动作业都没优化到极致,直接上自动化,那就是用机器人重复低效的流程。我见过一个厂,花三百万买的自动换模装置,因为物料车定位不标准,机器人抓取经常偏移,结果换模时间比人工还长了 2 分钟。❗先理顺流程,再考虑自动化。SMED 的“快速”,核心在“换”的准备,不在“换”的速度本身。

数字时代,SMED 也有新玩法

上个月在苏州参观一家精密冲压厂,他们把换模过程彻底数字化了。每个模具都有 RFID 芯片,推到机台边时,系统自动校验版本、寿命和上次维护记录。换模过程中,智能扭矩扳手实时上传拧紧数据,确保每个螺栓力矩一致,避免过紧或松动造成的调试误差。💡这样一来,首件合格率从 78% 飙升到 97%,换模后的调试时间几乎消失。这才是 SMED 的现代化版本——用数据说话。

另外,模块化设计也越来越普及。比如,把模具与介质接口(水、油、气)集成到一个快插板上,像插拔 USB 一样简单。一推、一卡、一锁,完事。以前接个冷却水管都能接错,现在防错设计让你想错都难。这些实践,本质上就是把“人的经验”转化为“物理的确定性”。

我的血泪教训:改善容易,维持难

我的血泪教训:改善容易,维持难
我的血泪教训:改善容易,维持难

别以为搞定一次项目就万事大吉。我最懊恼的一次,是在温州一家鞋底射出工厂。花了三个月,把换模从 73 分钟缩短到 14 分钟,大家都欢呼。结果半年后我回访——全回去了!就因为新来的班长嫌麻烦,没执行“外部作业检查单”,一切打回原形。😡 所以,SMED 必须变成一种肌肉记忆,从上到下形成纪律。

一个实用建议:把换模过程拍成短视频,作为新员工培训素材。在换模区域挂个大屏幕,实时显示目标和实际时间,用视觉提醒。还有,把改善前后的照片并排展示,让每个人看到进步。这些“软”动作,有时候比硬技术更管用。

最后说一句:SMED 不是终点,它是一段持续苛责自己的过程。每当我认为“差不多了”,我都会强迫自己再问一句:“这些动作里,还有哪些是多余的”?哪怕浪费了一秒。

💡你准备好重新审视自己的换模流程了吗?别等明天。现在就去车间,掐表看一次。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:快速换模(SMED):我们真的用对了吗? https://www.dachanpin.com/a/tg/59142.html

赞 (0)
全员生产维护(TPM)不是万能药!我踩过的坑和意外收获
上一篇 2026-06-15 18:19:37
看板管理:工厂现场改善的利器
下一篇 2026-06-15 18:57:00

相关推荐

  • 制造执行系统(MES)上线的血泪史:90%的工厂都栽在这三个坑里

    半年前,老板开完行业展会后热血沸腾,大手一挥:上MES!结果呢?生产线上多了一堆电脑,工人怨声载道,数据是有了,可交期照样延误。我蹲在车间看着那台孤零零的终端机,突然明白——我们把制造执行系统当成了软件安装,而不是管理手术。 这就是现实。很多工厂的MES,就是个昂贵的电子看板。对吧? [IMG_MES: 制造执行系统MES车间电子看板实时数据] 一、流程没理…

    投稿 2026-07-11
  • 2025年,计算机辅助设计(CAD)已经彻底变了——一个老机械设计师的碎碎念

    我第一次打开AutoCAD R12的时候,硬盘还在嘎吱嘎吱响。那时候觉得这玩意儿真神了,一根线、一个圆,咔嗒咔嗒就能出图。现在?哈。上周用云CAD协同改一个齿轮箱模型,同事在地球另一边同步拖拽参数,我一边喝着咖啡一边看实时渲染刷新——说实话,我愣了好几秒。时代真的变了,而且变得我有点慌。 从二维到三维到云端,CAD的进化真不是一句两句能说清的 二十年前我们争…

    投稿 2026-08-06
  • 工业装配的数字化暗流:一个老工程师的得与失

    上周三,凌晨两点。我盯着MES系统里那条刺眼的红色报警线,后背发凉——一条价值300万的发动机缸体装配线,因为一个传感器信号丢失,整整瘫痪了47分钟。要是搁五年前,哪有什么传感器,老师傅拿扳手敲敲打打,听声辨位,照样干得飞起。可现在… 说实话,工业装配这行当,干了二十年,我居然被一块屏幕逼得冒冷汗。 💡 当装配遇上数字化:理想丰满 三年前,老板拍…

    投稿 2026-07-12
  • 制造企业怎么靠提升能源效率砍掉百万运营成本

    上个月跑珠三角,见了三个做实体制造的老板,聊到运营成本,清一色拍桌子吐槽电费。今年开年以来,工业电价涨得凶,江浙粤不少工厂,一年电费多掏大几十万到上百万。原本订单利润就薄,这相当于硬生生啃掉你小半块净利润。 很多人第一反应是,要提升能源效率就得砸大价钱换设备,中小厂玩不起。不对。我见过太多工厂,花几十万改了几个小地方,一年省出上百万,不到一年就回本。 制造企…

    投稿 2026-09-26
  • 物料搬运的觉醒:当AGV学会思考,叉车司机还能做什么?

    干了十几年工厂,最让我头疼的就是物料搬运。你永远不知道叉车下一秒会撞到什么——不是货架就是人。说实话,每年光是因为搬运造成的事故和损耗,就够老板心疼的。但这两年,风向变了。搬运这活儿,越来越不像“人干的”。 去年参观一家新能源电池厂,整个车间安静得有点瘆人,只有那些小黄车“嘀嘀”地自己找路。我突然觉得,我们这些搞制造的,是不是也要失业了?哈哈,开个玩笑。但物…

    投稿 2026-07-27

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
