物料需求计划(MRP):跑了十年,我踩过的坑比车间油污还厚

昨晚十一点,我还在办公室改生产工单。原因是 MRP 跑出来的数量不对——仓库里明明还有一千个旧版密封圈,系统却说要再采购两千。仓库主管老周叼着烟凑过来,只说了一句:“你这玩意儿又抽风了?”

我无言以对。说实话,物料需求计划(MRP) 这东西,用好了是神器,用不好就是笑柄。但你真的敢把停工的责任推给一套逻辑吗?不敢。说到底,MRP 只是把我们从手工计算里解放出来,却要求我们投入更多精力去维护数据。这笔账,很多老板算不过来。

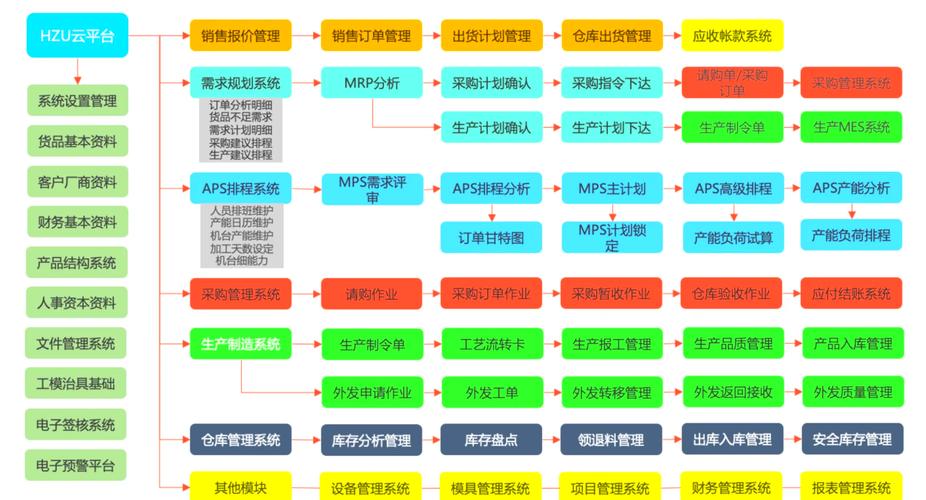

制造业物料需求计划MRP逻辑流程图与执行差异对比
制造业物料需求计划MRP逻辑流程图与执行差异对比

库存准确率低于95%,MRP 就是瞎子

我曾在一次咨询中,看到客户的原材料仓,账上显示有800公斤特种不锈钢棒,实际一翻——只有半框,大概300公斤出头。他们的 MRP 跑得那叫一个欢,采购单照发,结果产线停工。物料员还很委屈:“系统说有啊!”

没有准确的循环盘点,MRP 的净需求计算毫无意义。 很多工厂还在用年度大盘点,平时只管收货发货,差异累积到年底一次性调整。这种做法,在手工排产时代还能糊弄,现在?哼,就是给自己埋雷。

我现在的习惯是,重要物料必须动态循环盘点,A类件每周抽盘,B类每月全盘,C类也别放过——至少确保系统里的数量、库位、批次号要对得上。✅ 每次盘点差异超过2%,立即追根溯源,是单据漏输、领料未扣账、还是来料短装?不找到原因别想下班。

问:我们 MRP 系统上线半年了,为什么还会经常出现“幽灵库存”?

答:幽灵库存就是账上有、实物无。十有八九是负库存出库造成的——系统允许先发料后补单,结果补单滞后或漏了;或者是退货、报废没及时逆向操作。根治方法只有一个:关闭负库存允许,强制及时过账,哪怕逼得仓管员骂娘,也比产线停工强。❗

BOM 和工艺路线:别等停线了才想起更新

我见过最离谱的 BOM,是某款减速机总成的物料清单,上面居然还挂着三年前已淘汰的密封结构。而研发工程师振振有词:“我在 PLM 里改了呀!” 没错,PLM 改了,但 ERP 里的 BOM 没人同步。MRP 只认 ERP 的 BOM,于是计划员每次都需要手工调整,一调整就会出错。

别小看一个螺丝用量的错误。有一个案例:BOM 规定每台设备用4个M8×30螺栓,实际装配只需2个,多出来的2个每月累积几千颗,最后变成呆滞料,占着仓位、压着资金。💡BOM 版本控制必须与 ECN(工程变更通知)联动,生效日期、过渡数量这些字段不是摆设。我现在要求,凡涉及物料变更,必须在 ERP 里跑一遍“BOM 比较”报表,看看哪些工单会受影响,立即调整。

工程师在车间核对BOM与工艺路线看板
工程师在车间核对BOM与工艺路线看板

问:MRP 跑出的采购建议能不能直接采纳?我总是担心买错。

答:千万别盲信!采购建议要经过可用量过滤。很多系统只算总需求与总库存的差值,但没考虑已分配量(比如已经保留给某张工单的物料)、质检在途量(到了但还不能用)、甚至供应商的最小起订量。我的做法是,先让 MRP 生成“计划订单”,然后人工转为“审核订单”,在转单时,强制填入可用供应商、近期采购价、批次限制等,相当于二次校验。这套流程虽然慢,但总比买回一堆废铁强。

提前期悖论:为什么越催越慢?

我曾经迷信系统的提前期参数。固定提前期设3天,安全时间设2天,加起来5天,以为万无一失。结果呢?供应商一延误,我就追着采购骂,采购追着供应商骂,整个供应链鸡飞狗跳。

真相很残酷:采购提前期是变量,采购提前期是变量!它受原材料行情、物流、节假日、甚至天气影响。一味延长系统里的提前期,只会让牛鞭效应更加剧烈——需求被层层放大,库存越积越高。后来我学会了动态调整:每月分析主要物料的实际到货周期,取最近三个月的中位数,而不是平均值;同时给关键物料设置替代策略。比如某款轴承,原厂货期12周,但我事先验证了国内仿制品,虽然寿命短一点,但应急时能3周交货,这在 MRP 里就设为“替代物料”,设置替代优先级和替换条件。

你瞧,MRP 不是孤岛。它需要供应商协同,需要采购实时反馈预计到货日,而不是只靠系统那个僵死的参数。✅ 我现在每周和采购开个 15 分钟短会,专门 review 即将延误的物料清单,手工微调 MRP 的到货日期——这样跑出来的生产排程才有参考价值。

问:物料齐套率老是上不去,MRP 能帮忙吗?

答:MRP 能给你示警,但解决要看执行。你可以用 MRP 跑出缺料清单,然后发动采购、生产、仓库一起搞专项催料。但更根本的是,在 MRP 参数里设定需求时序——不是所有订单都按标准提前期倒排,重要客户插单时,你可以在系统里把该工单的优先级调高,让 MRP 重新展开,提前锁定紧缺物料。这样齐套率才有望提升。说白了,工具是死的,玩法是活的。

最后的碎碎念

最后的碎碎念
最后的碎碎念

做 MRP 这些年,我学到最深刻的一点是:别指望系统替人思考。 它只是一个计算模型,模型得靠人喂养数据、调整参数、处理例外。如果你的库存不准、BOM 混乱、提前期瞎填,那么 MRP 输出的东西,只会让你在坑里越陷越深。

但反过来,一旦你把这些基础打牢,MRP 能让计划编制效率提升几十倍,库存周转加快,交付率提高——这些都不是虚话。只是,这个过程需要一群能沉下心来跟数据较劲的人。我们车间有句糙话:“MRP 跑得好,全靠数据扫;数据搞不牢,停线干跺脚。” 话糙理不糙。

最后,如果你正准备上 MRP,或者已经折腾得满嘴泡,听我一句劝:先花三个月搞数据治理,别急着上线。三个月后你会发现,那才是真正省钱的时候。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP):跑了十年,我踩过的坑比车间油污还厚 https://www.dachanpin.com/a/tg/66361.html

赞 (0)
产品生命周期管理(PLM)实施:那些年我们踩过的坑
上一篇 2026-07-30 10:33:18
企业资源计划(ERP)落地实录:为什么工厂上了系统反而更乱?
下一篇 2026-07-30 11:16:06

相关推荐

  • 晨光里的守望者:物业与家园的温柔絮语

    晨曦将第一缕微光织进园区的林荫道,叶片上的露珠还凝着昨夜的星子。有人踩着晨雾推开单元门时,石阶早已被擦拭得泛着温润的光,墙角那丛月季新绽的花苞旁,悄然立着一块木牌,“请勿采摘” 的字迹被细心描了暖黄色的边。这是许多人每日与家园相遇的开端,也是物业管理团队用细节写就的晨间诗行 —— 不喧哗,却让每一份归家与出行的脚步,都能触碰到妥帖的暖意。 物业管理从来不是冰…

    2025-09-05
  • 快速成型:为什么它已经成了中小制造企业抢单的杀招

    我接触过太多珠三角的中小制造工厂老板,去年跟一个做汽配改件的老板喝茶,他说前几年接客户的样机单,动不动就要先开钢模,一套模下去几万块,客户改两次设计,钱就全赔进去,半年白干。现在呢?上个月他接了个120套的改装包围订单,直接用快速成型做低压灌注,五天交完货,赚的钱比之前开模做翻三倍。 别再把快速成型只当成“打样工具”了 很多人对快速成型的固有印象,还停留在十…

    投稿 2026-09-08
  • 电脑那些让人又爱又恨的 “小脾气”

    提到电脑,估计没人能做到面无表情 —— 它要是顺顺利利干活,你能把它夸成 “办公救星”“娱乐神器”;可一旦闹起小脾气,分分钟让你想把键盘扣下来当飞盘扔。就像我家那台用了三年的笔记本,前阵子突然学会了 “选择性失忆”,前一天刚保存的文档,第二天打开直接显示 “文件已损坏”,气得我对着屏幕干瞪眼时,它还贴心地弹出个笑脸表情包壁纸,仿佛在说 “别急呀,再找找呗”。…

    2025-08-29
  • 元宇宙里的第三封信:那些未说出口的温度

    外婆的老花镜总搁在褪色的针线笸箩上,镜腿缠着三圈医用胶布。去年深秋她走的时候,手机里还存着我十年前发的彩信,像素模糊的笑脸旁,时间戳停在某个飘着桂花雨的午后。直到三个月前在元宇宙的老巷子里看见那副眼镜,我才忽然明白,有些告别从来不是终点。 那是朋友推荐的「旧时光工坊」,登录时需要上传一件最念想的旧物数据。我选了外婆织的米白色围巾,羊绒纤维的纹路在扫描镜头下渐…

    投稿 2025-09-23
  • 扒一扒工业物联网的皮:从传感器到数据变现的残酷真相

    接手第一个物联网项目时,我信心十足——给冲压机装上振动传感器,连上网,算法自动预测故障,省下几百万维护费。结果呢?半年后,报修电话反而多了。生产经理老周冲我吼:“你的破系统天天报警,一查啥事没有,工人都当天气预报听了!”物联网不是装个传感器就完事。 真刀真枪干过的人才懂,这潭水有多浑。 传感器堆满车间,数据就值钱了? 错得离谱。我那会儿一口气在产线装了200…

    2026-06-25

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
