很多工厂砸了几十万上ERP,兴冲冲打开自带的物料需求计划(MRP)模块,跑出来的结果一看,要么多出来大堆原材料压仓库,要么缺东少西害得生产线停摆。
用了几次没人信,计划员还是掏出Excel自己手工算。
钱花了,活没干,问题出在哪?
在上世纪六十年代MRP出来之前,所有工厂计划都是靠老计划员的脑子加小本子。旺季冲订单的时候,这边缺料停线,那边原材料堆得没地方放,多少工厂赚的钱全压在库存里。

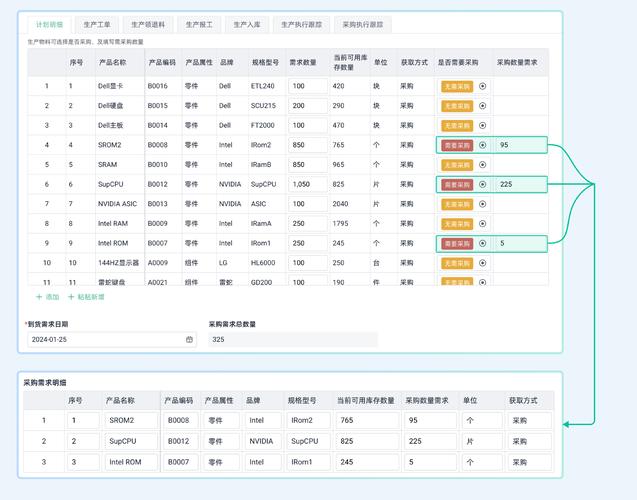

MRP第一次把物料需求的计算逻辑标准化了。根据你要做什么产品、每个产品要用什么料、你现在仓库有多少料,倒推出来你该什么时候买、买多少。
这个逻辑,放到今天也没有错。
很多人说现在都是柔性生产、个性化定制了,MRP不适用了?刚好相反,个性化定制的BOM更复杂,靠人脑根本算不过来,更需要MRP帮你理清楚需求。
这里解答两个工厂老板和计划员问得最多的问题:
问:现在都讲APS、MES、智能供应链了,物料需求计划(MRP)是不是该淘汰了?
答:真不是。APS管的是工序排程,告诉你生产线先做哪个后做哪个,MES管的是生产过程的数据采集,告诉你现在做到哪了。但核心的「我到底需要买多少料」这个问题,还是得靠MRP的逻辑来算。哪怕是国内头部的新能源整车厂,供应链计划的核心底座还是MRP,没有它,整个供应链转不动。
问:我的ERP带了MRP,为什么每次算出来的数都差一大截?
答:十个用不好MRP,八个栽在输入数据上。MRP是典型的垃圾进垃圾出,BOM错一个版本,库存帐不对一个数字,结果肯定错。上个月我去东莞一家家电注塑厂看,他们老是多买PC粒子,查了三天才发现,生产线已经领走的料没扣库存,系统里一直挂着余额,计划员又下了一次单,硬生生多囤了两百多吨,占了两百万流动资金,老板心疼得好几顿没睡好。
💡 第一个坑:BOM不准,还反过来骂MRP不行。
很多中小工厂的BOM改了无数次,技术部更新了版本,计划部跑MRP还用旧的。该用新料的没算进去,淘汰的旧料算了一大堆,能准才怪。我见过最离谱的,一款产品改了外观,少了两个塑料卡扣,BOM没改,结果一年多买了十几万的卡扣,堆在仓库落灰。
❗ 第二个坑:安全库存全靠拍脑袋。
为了不缺料,很多工厂不管什么物料都加10%的安全库存。原材料加完,半成品再加,一层层堆下来,整个供应链全是冗余库存。去年给一家汽车配件厂做咨询,他们仓库里放了三十多万已经停产车型的物料,还一直留着安全库存,放了五年都没动过,卖废品都卖不了几个钱。
✅ 第三个坑:不考虑提前期波动。
供应商说十天交货,你就直接把提前期设成十天。一旦遇上疫情封路、供应商产能不够,晚个两三天,你这边直接停线。现在做得好的工厂,会给不同供应商分等级,头部供应商准时率99%,提前期按说的设,小供应商准时率只有80%,直接多给两三天缓冲,出问题的概率一下子就降下来了。

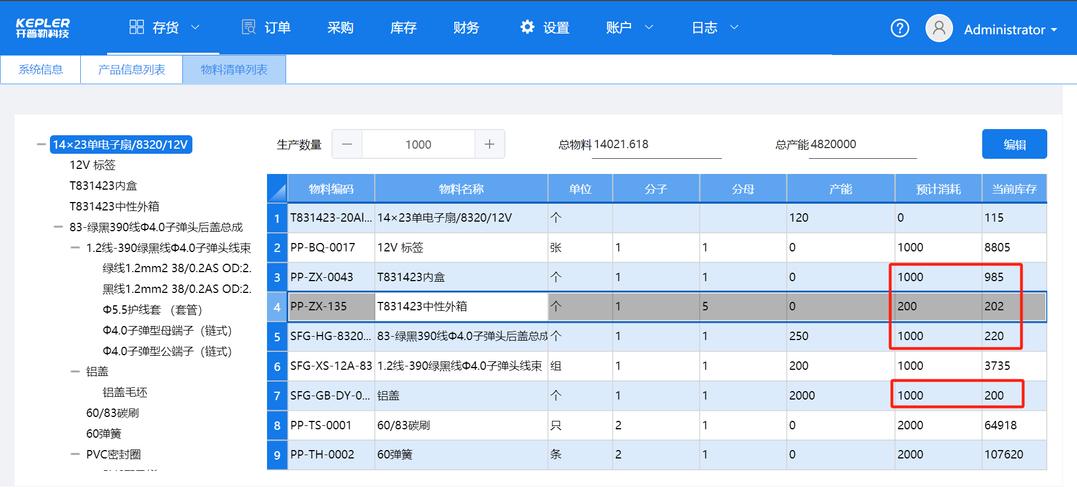

现在的物料需求计划(MRP)早就不是当年那种跑一次用一周的老黄历了。
很多工厂现在做动态MRP,每天跑一次,把当天的订单变化、入库变化都更新进去,再也不会出现上周算的需求,这周订单变了还按老数买的情况。还有不少工厂把MRP的需求直接同步给核心供应商,供应商不用等你下单,就能提前安排生产,交货周期直接缩短了三分之一,这对于抢订单太重要了。
就算是几百人的中小工厂,也不用花几十万上大系统才能用MRP。现在很多工业SaaS都有轻量的MRP模块,一年几千块就能用,对接库存和订单,自动算需求,比计划员手工算准多了。
不过话说回来,不管工具怎么升级,核心还是基础数据。你连自己仓库有多少料都数不清楚,BOM半年不更新,哪怕给你上千万的智能系统,也跑不出正确的结果。很多老板一上来就要搞智能工厂,追各种新概念,结果连MRP这种最基础的工具都用不好,花了大价钱,最后还是计划员偷偷掏Excel手工算。
现在制造行业利润有多薄,大家都清楚。你多压一百万的库存,一年的利息加仓储成本,小十万就没了,本来一款产品就赚五个点,全给库存吞了。把MRP用好,把库存周转提上去,省下来的钱全是纯利润。
不信你今天就去翻一下你们仓库的台账,看看有多少料是当年MRP算错多买的?
