很多工厂老板找我聊降本,第一反应都是砍原材料价、抠人工工资,从来没回头看看自己的设施布局。
瞎摆设备的厂,我见得太多了。

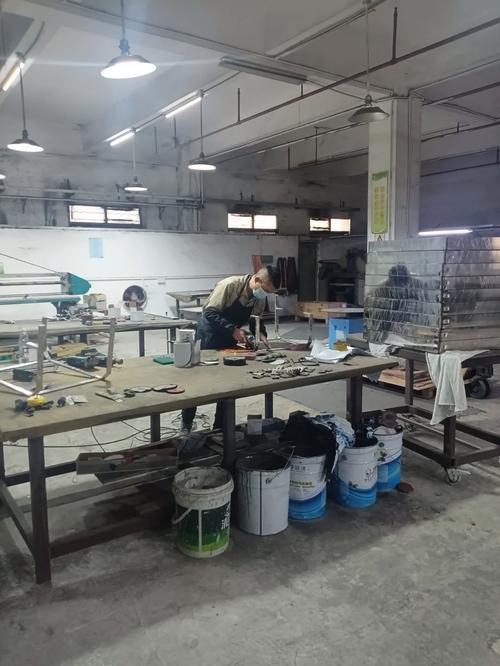

去年去东莞一家做五金配件的加工厂,1800平的厂房,说大不大说小不小,原料区堆在大门口,成品组装在最里面的角落,半成品从冲压到电镀,每天拉三趟,每趟绕大半个厂房,算下来一天一个搬运工平白多走20公里。
纯浪费!
很多人觉得设施布局就是把设备找地方摆整齐而已,只要放得下就能用。真不对。
制造工厂里,从原料到成品,90%以上的时间都花在搬运、等待上,这些全是不产生价值的浪费。而这些浪费,根源基本都在设施布局错了。
现在多品种小批量是主流,换线、调机的时间占比越来越高,布局不对,你上再多自动化设备,省下来的时间全耗在搬东西上了。
问:新工厂刚起步,资金紧张,设施布局可以先凑合后面再改吗?
答:改一次布局的成本,是你一开始做好规划的3-7倍。我见过珠三角一家电子厂,三年搬了三次半成品仓,光是拆货架、移线体、停线调试,前后花了120万,还停线11天丢了两个长期订单,亏到姥姥家了!中小工厂早期哪怕压缩一点不必要的办公空间,也要预留10%-15%的弹性缓冲,先把核心动线定对,比后面拆了重建划算太多。
十年前办厂,基本都是按工艺原则摆,同类型工序放一块,冲压全在冲压区,焊接全在焊接区,好管理。现在不行了,订单换得快,批量又小,这么摆下来,每个产品都要跑遍整个厂房,累死人。
现在做得好的工厂,基本都在转
,把同一个产品族用到的所有工序,集中放在同一个单元里,从原料进去到成品出来,全在这个小单元里完成,不用来回搬。

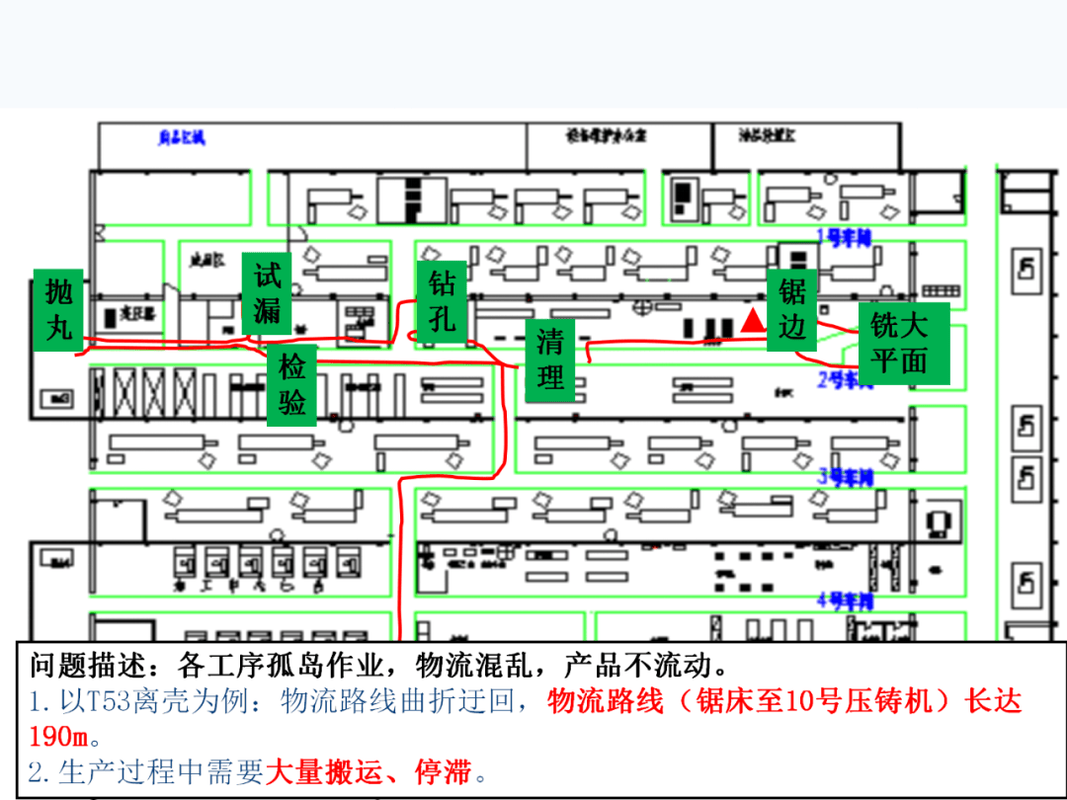

去年接触到长三角一家做新能源汽配的工厂,原来按冲压、焊接、涂装、总装分四大块,换一次产品转线要4小时,改成8条独立的单元化设施布局之后,每条单元线涵盖全部核心工序,换线直接压缩到45分钟,人均产出直接提了32%,还省出了近200平的空余空间。

更有意思的是现在的新玩法,改布局之前先上数字孪生模拟,把所有设备、动线、人员流量全输进模型,跑上一个月的模拟,直接把拥堵点、瓶颈点找出来,不用真拆了线试错,少踩好多坑。
问:已经投产的老工厂,想优化设施布局,最少能花多少钱改出效果?
答:真不是一定要大动干戈砸钱。我见过不少工厂,只是把原料仓从厂区后门移到生产线头,把不良品暂存区从线尾挪到出货口,前后花了不到两万块,整体物流效率直接提了20%。真要动大的也可以分阶段,先改瓶颈工序的布局,拿到产能提升的结果再逐步扩,不用一口气砸几十万进去。
给大家几个现成的实操要点,拿走就能用:
💡 高频周转的工序一定要贴在一起放,别为了整齐把相关工序硬生生拉开
❗ 别看见空地方就往里面塞设备,通道、暂存区的缓冲空间,是给效率留的余量
✅ 算成本的时候一定要算搬运的隐形成本,每减少一米的日均搬运距离,一年下来可能省出一个工人的工资
说实话,我见过百分之八十的工厂布局,都至少踩了一个坑。
第一个坑,只顾摆得下设备,不管人员操作和安全。很多厂线体之间留的缝刚好能过一个人,换模的时候工具架都没地方放,工人操作天天挤着,工伤率蹭蹭往上涨,招人都难招。
第二个坑,照搬同行的布局。每个工厂的产品结构、出货频率、来料方式都不一样,同行一万平做三个产品的布局,你五千平做五个产品,硬套进去,最后只会动线乱成一锅粥。
第三个坑,一步到位追求完美布局。不少老板一开始建厂,就花几十万请人做十年后的布局规划,结果不到三年,产品换了两轮,原来的规划全作废,几十万打了水漂。不过话说回来,也不能太随意,核心动线定了,留足弹性,跟着业务慢慢调,比一开始追求完美靠谱多了。
最近两年还有个新坑,上来就按无人化工厂做设施布局,所有动线都按无人叉车留,结果订单量根本撑不起无人化,最后改回人工作业,发现通道留得不对,操作空间也不够,做成了四不像,亏得不行。
设施布局这回事,说穿了就是抠隐性浪费,一分一毫抠出来的都是纯利润,没有什么标准答案,适合自己的就是最好的。对吧?
