我上个月在苏州见一个新能源集成商老板,他拍着我肩膀说,今年接的三个整线项目,全靠虚拟调试抢下来的。换前两年,一个项目线下调试就要两个多月,客户要求三个月必须投产,根本接不住。现在呢?
做自动化的都懂,线下调试就是拆盲盒。设备全部进场摆好,接线通电,才发现六轴机器人的轨迹会撞到安全门,工装卡具的定位孔偏了两个毫米,PLC逻辑走下来居然在某个工位死循环……
改一次,耽误至少三天。设备进场的厂房,一天租金人工就是大几万,停不起啊。去年浙江一个做动力电池结构件的工厂,新线调试的时候机器人撞了输送线导轨,直接干歪了,光是校直加换零件就花了十几万,还耽误了十天投产,错过客户的量产节点,赔了五十万违约金。
很多人算不明白这笔账:你花十万块做虚拟调试,提前把所有问题都改了,相当于省了几十万甚至上百万的潜在损失,还能提前半个月投产,早半个月赚钱,这买卖怎么算都赚。
问:很多刚接触的朋友会问,虚拟调试技术不就是建个3D模型看看吗?有这么神?

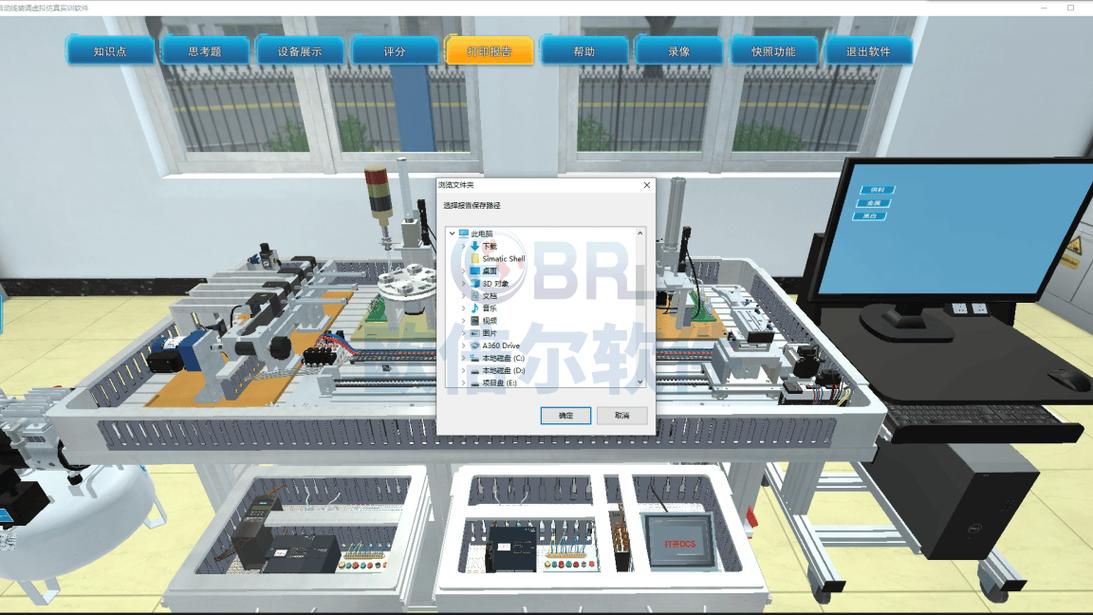

答:真不是。建个3D模型预览外形那不叫虚拟调试,那叫效果图。正经的虚拟调试,是把你项目要用的
、机器人运动算法、设备通讯逻辑,甚至连电机的运动惯量、气缸的响应速度都一比一还原到虚拟环境里,整个生产线在数字世界完整跑几百个生产循环,把所有干涉、逻辑bug、节拍不够的问题全改完,再搬到现场实际装配调试。本质就是把调试工作从「设备进场后」挪到「设计阶段」,把串行干活改成并行,压缩的不只是调试时间,还有整个项目的交付周期。
这是我被问得最多的问题。很多老板一听到“虚拟”“数字孪生”就觉得是大集团玩的黑科技,一套软件几十万,中小项目根本承受不起。
说实话,那是前两年的老黄历了。
现在国产工业软件崛起,很多厂商都推出了轻量化的虚拟调试模块,甚至有按项目次数付费的模式,一条百万级的生产线,做完整虚拟调试也就万八千块,真没你想的那么贵。好多集成商现在做项目,已经把虚拟调试做成标配,不用客户额外加钱,因为省出来的时间他们能多接一个项目,赚的更多。
💡 给中小项目一个小建议:不用上来就做整线全功能虚拟调试,可以先做机器人工作站的虚拟调试,毕竟大部分碰撞问题都出在机器人这里,投入小,见效快,先跑通流程再慢慢推广。
问:做虚拟调试需要额外招什么特殊人才吗?原来的工程师能不能上手?
答:现在的软件早就做的很友好了,原来会做3D建模、会写PLC程序的工程师,跟着培训走一遍,最多一周就能上手基本操作。当然,复杂整线项目还是需要有经验的工程师带一带,避避坑,但是绝对不是那种要招一堆博士才能玩的技术。
我见过太多项目,虚拟调试做了,但是没拿到该有的效果,问题大多出在这几个地方:
✅ 第一个坑:模型精度不够。很多团队为了省时间,建模只做外形,不做内部传动机构,螺栓、定位销这些小零件直接省略,结果虚拟跑起来没问题,实际装上去就是干涉,白做了。❗ 记住一句话:虚拟模型的精度必须和生产图纸的精度保持一致,差一个毫米都可能出大问题。
✅ 第二个坑:用仿真PLC代替实际PLC。很多人图方便,虚拟调试用软件自带的仿真PLC跑逻辑,实际现场用客户指定的真PLC,程序重新写一遍,结果虚拟调试没发现的bug全跑到现场出来了,照样耽误时间。正确做法是:虚拟调试就用你现场要用到的实际控制程序,直接导入虚拟环境跑,这样出来的结果才对。
✅ 第三个坑:跨部门对接出问题。很多工厂做虚拟调试,建模是一个部门,写程序是另一个部门,做完模型丢给编程部,参数对不上,接口不对,结果做出来的虚拟调试根本用不了,来回改折腾半个月。最好的办法就是让一个项目负责人从头跟到尾,所有参数自己核对,所有程序自己导入,出问题直接改,效率能翻一倍。
不过话说回来,哪怕踩坑,第一次付出的成本也比现场出事故低得多。多踩一次坑,下次就顺了。
现在新能源、3C这些行业扩产抢产能抢成什么样,大家都清楚。客户要求你三个月交付整线,你靠传统调试四个月才能交,这个单子就是别人的了。虚拟调试技术早已经不是什么高大上的概念,是现在自动化项目抢单交付的必备武器。你早用上,早省钱,早抢到订单。
