价值流图(VSM):你以为画出来就完事了?醒醒吧——

我至今记得第一次画价值流图(VSM)的场景。站在白板前,拿着马克笔,从供应商画到客户端,箭头、库存三角、数据框……花了一个下午。然后盯着那张图,心里冒出一句:就这? 一堆符号拼凑出来的流程图,能有多大用?后来才明白,当时根本没摸到门道。

价值流图这玩意,入门容易,画个八九不离十也就半小时功夫。但你要想让它真正变成改善利器,得先砸碎一个幻觉——VSM不是流程图。流程图告诉你物料怎么走的,VSM却把信息流、时间线、浪费点全撕开给你看。说实话,市面上培训课只会教你画现状图、未来图,然后做个实施计划,好像一切水到渠成。水到渠成?笑死。你回车间试试,计划执行不到三天就走样。

工厂价值流图绘制实例现状图
工厂价值流图绘制实例现状图

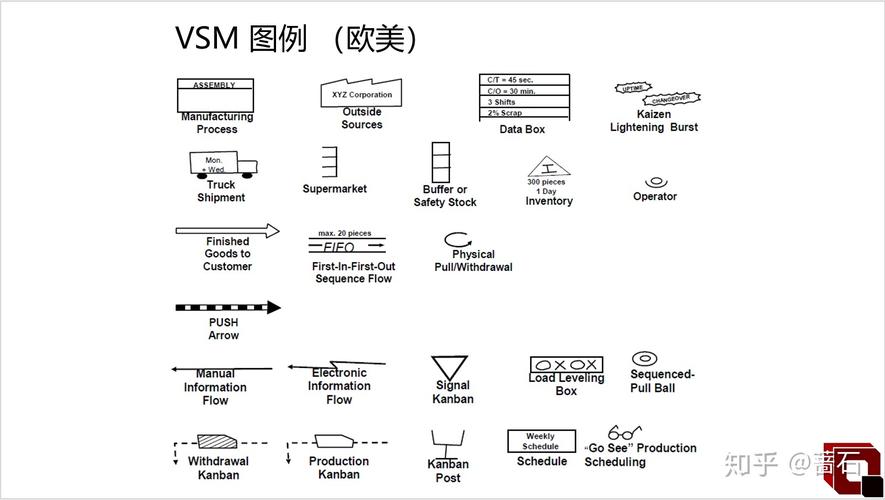

别再把 VSM 当成画图作业

别再把 VSM 当成画图作业
别再把 VSM 当成画图作业

我见过太多次——工业工程师趴在电脑前用 Visio 描半天,导出 PDF 发给领导,就交差了。这种 VSM 唯一的作用,可能是装点年度报告。真正的 VSM 必须走现场。你不到机床旁边蹲点,不掐秒表,不跟操作工抽烟聊天,画出来的数据全是注水猪肉。比如换模时间,标准作业表上写 12 分钟,实际呢?工具找半天,液压车挪三次,22 分钟过去了。这种差距,坐在办公室能发现?

问:价值流图到底能解决什么实际问题?不能只是一张图吧?
答:好问题。VSM 的核心是暴露系统性的浪费,不是点状的。举个例子:你看到车间里某台加工中心前堆着半成品,直觉是“生产不平衡”,于是增加班次。但 VSM 一画,信息流延迟 3 天、客户需求变异性被放大、中间库存掩盖了换模长的缺陷——问题根源可能在销售部给的生产计划。没有 VSM,你永远在打地鼠。❗

又问:那价值流图和传统精益工具,比如看板,怎么结合?
答:它们是连体婴儿。VSM 画出未来状态时,拉动系统的触发点、超市库存量、看板循环直接体现在图上。然后你才能设计实体看板。很多人搞反了,先上一堆看板架,结果流量没理顺,看板变成喊口号。💡

“现状图”画对了,问题才真正开始

画现状图最让我上火的,不是数据不准,而是大家不敢暴露真实库存。车间主任总觉得库存多点安全,被老板看到要挨骂,于是偷偷藏——有次我发现角落里有一批“调试件”,实际就是呆滞品,却在系统里挂着“在线品”名头。这种猫腻,你不在现场翻物料标签,根本查不出。所以画 VSM 要跟财务一样,搞突击盘点。带上扳手,亲手数!

现状图的价值在于算那条触目惊心的增值时间比。大多数工厂,从原材料进来到成品出去,增值时间(真正在加工的时间)占比不到 5%。剩下的 95% 时间,物料在睡觉、在等待、在搬运移。这个数字一甩出来,老板脸都绿了。但你要忍住,别急着跳到未来图——先让团队消化这份痛苦。否则改善意愿不强烈,后面推不动。

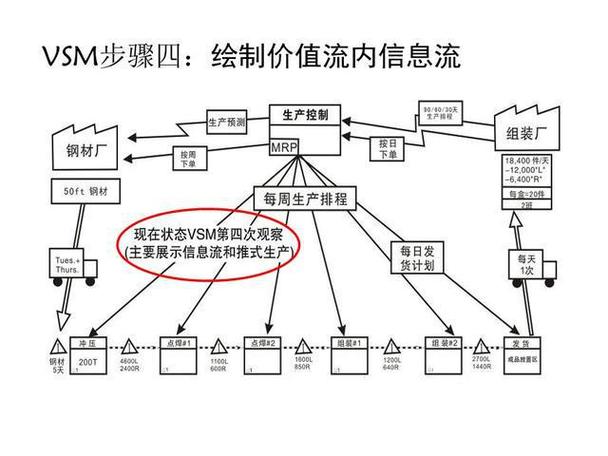

价值流图增值时间与总周期时间对比
价值流图增值时间与总周期时间对比

还有一点,别迷信软件。刚开始用 VSM,纸和铅笔最好使。你一边画,一边跟操作工聊,他们指出的浪费点比工业工程师总结的实在十倍。有一次,一个冲压工跟我说:“这个批次切换,光是找模具就浪费半小时,因为模具架标识褪色了,每次凭记忆找。” 这种细节,任何软件都采集不到。后来我们重新做了放错防呆的模具标识,换模时间直接降到 8 分钟。这不就是价值流图的威力?但前提是你得卷起袖子下车间。

未来图不是“理想图”,是“下一步可达成图”

未来图不是“理想图”,是“下一步可达成图”
未来图不是“理想图”,是“下一步可达成图”

我踩过最大的坑:把未来图当成终极蓝图。花了三个月设计一套完美的单件流、零库存系统,结果产线柔性不足,客户一改单,全线瘫痪。VSM 的精髓是小步快跑——未来图必须定在 6-12 个月内能落地的状态。你一口气想把整个流程变成连续流,供应商送货方式却没变,内部换模时间还没压缩,最后就是天天停产待料,得不偿失。

问:价值流图实施计划该怎么定优先级?我们资源有限。
答:抓瓶颈。用现状图找出循环时间最长、库存堆积最多的工序,先从这里下手。这个点一改善,整体流速就提上去,其他地方的压力反而会暴露出来,形成连锁优化。千万别搞多处开花,资源一分散,哪个都做不透。✅

另外,信息流的改善往往被忽略,但它是最大的隐藏宝藏。订单怎么传进来?计划怎么分解?异常怎么反馈?我跟过一次客户紧急订单,发现从销售接单到车间收到指令,竟然要过四道邮件转发、两遍 Excel 汇总,晚了整整一天半!后来引入简单的电子看板,指令直达到工序,大幅缩短了前置时间。这些在 VSM 上就是那条扭曲的信息流折线,你得使劲捋直。

还有——千万别把 VSM 搞成工程师独舞。没有班长、操作工、计划员参与,未来图就是空中楼阁。我一般用棕色纸铺满整面墙,让跨职能团队直接用便利贴往上面贴问题和想法。场面会很乱,但参与感强,落地阻力就小。结果有些人站三米远叉着腰看,我叫他:过来,摸一摸!这玩意不能光瞟一眼。

价值流图(VSM)这件事,说到底是逼你直面现实,然后一点点扯出改善空间。它不完美——有太多动态因素一张静态图捕捉不到——但你不画,连对话的基准都没有。最后啰嗦一句:画完图,一定要把行动计划钉在车间看板上,每周回顾。别锁在抽屉里!

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:价值流图(VSM):你以为画出来就完事了?醒醒吧—— https://www.dachanpin.com/a/tg/56625.html

赞 (0)
标准作业程序(SOP)的数字化突围:从死文档到活系统
上一篇 2026-06-08 21:26:43
设备综合效率(OEE)为何总在骗你?——一个车间老手的反思
下一篇 2026-06-08 22:04:44

相关推荐

  • 时尚:流动的文化镜像与自我表达

    时尚从未是简单的服饰堆砌,它更像一面动态的棱镜,折射着时代精神、文化基因与个体意识的复杂光谱。从巴黎高定秀场的精工华服到街头巷尾的日常穿搭,从百年品牌的经典传承到新锐设计师的先锋实验,时尚以多元形态渗透生活肌理,成为跨越阶层与地域的通用语言。这种语言既承载着历史积淀的厚重,又始终追逐着未来趋势的轻盈,在传统与现代的碰撞中不断完成自我革新。它不是转瞬即逝的潮流…

    2025-09-22
  • Wi-Fi 6/6E在工业无线通信中的落地真相:惊喜与坑

    去年在一个汽车焊装车间蹲点,差点被AP砸到头。不是开玩笑,真事。那台Wi-Fi 6E的AP,从六米高的行架往下掉,幸好有安全绳吊着——就那样晃悠悠悬在半空,信号灯还在一闪一闪。工程师苦笑着说:“这已经是本月第三次了。”我当时就想,工业现场对无线设备的物理适应性要求,真不是写字楼能比的。射频调优?漫游策略?先把安装支架的防松垫片配齐再说吧。 6GHz那点事儿,…

    投稿 2026-07-24
  • 工业组织变革:为什么制造企业改了半天还是老样子?

    工业组织变革:为什么制造企业改了半天还是老样子? 去年在苏南跑市场,碰到一个做汽车零配件的老板,吐槽了整整三个小时。砸了两百万上数字化系统,花十几万请咨询公司做了工业组织变革,改完大半年,生产部还是嫌计划部排程瞎搞,计划部还是骂仓储物料跟不上,该扯皮还是扯皮,一点没变。 绝大多数工业组织变革,改的是架构,不是“神经” 现在圈内提起变革,十个有八个上来先画架构…

    投稿 2026-09-12
  • 激光切割:那些从业者不愿多说的业内真相

    一次昂贵的教训 那台机器趴窝的时候,车间主任的脸都绿了。切割头撞了——不是因为操作工手抖,而是控制系统一个微秒级的延迟。说实话,当时我手心全是汗。后来查日志,发现是板载内存爆了,缓存数据丢失导致路径错乱。一个价值六位数的切割头,就这么报销了。你说冤不冤? 很多新手以为激光切割就是“画图—导入—按开始”,天真。这行当水太深。我干这行十五年,头发白了三分之一,才…

    投稿 2026-08-02
  • 那些藏在动漫里的温柔,早已刻进我们的青春

    书桌抽屉深处,那枚泛黄的动漫周边徽章还保持着最初的光泽。指尖拂过表面凹凸的纹路,记忆突然像被按下播放键,无数个抱着抱枕看动漫的夜晚,那些笑着流泪、攥紧拳头的瞬间,一下子涌到眼前。原来有些故事不会随着时间褪色,反而会在岁月里酿成陈酒,每次回味都带着熟悉的温度。 还记得第一次为动漫哭到眼睛红肿的场景。屏幕里的少年站在暴雨中,明明自己也满身伤痕,却还笑着对伙伴说 …

    2025-08-28

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
