立项时的热血,开工后的冷水
很多人以为,上了MES,车间就能像科幻片一样,数据自动哗哗流,报表一点就出来。说实话,我们当初也是这么想的。老板大手一挥,几百万预算砸下去,选了个业界响当当的品牌。结果呢?项目启动会开完才三周,就发现事情不对劲。

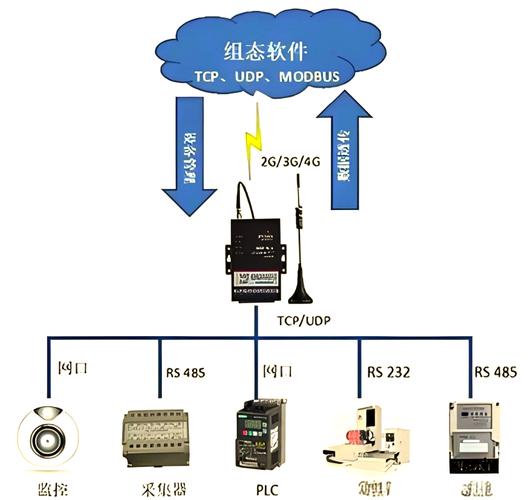

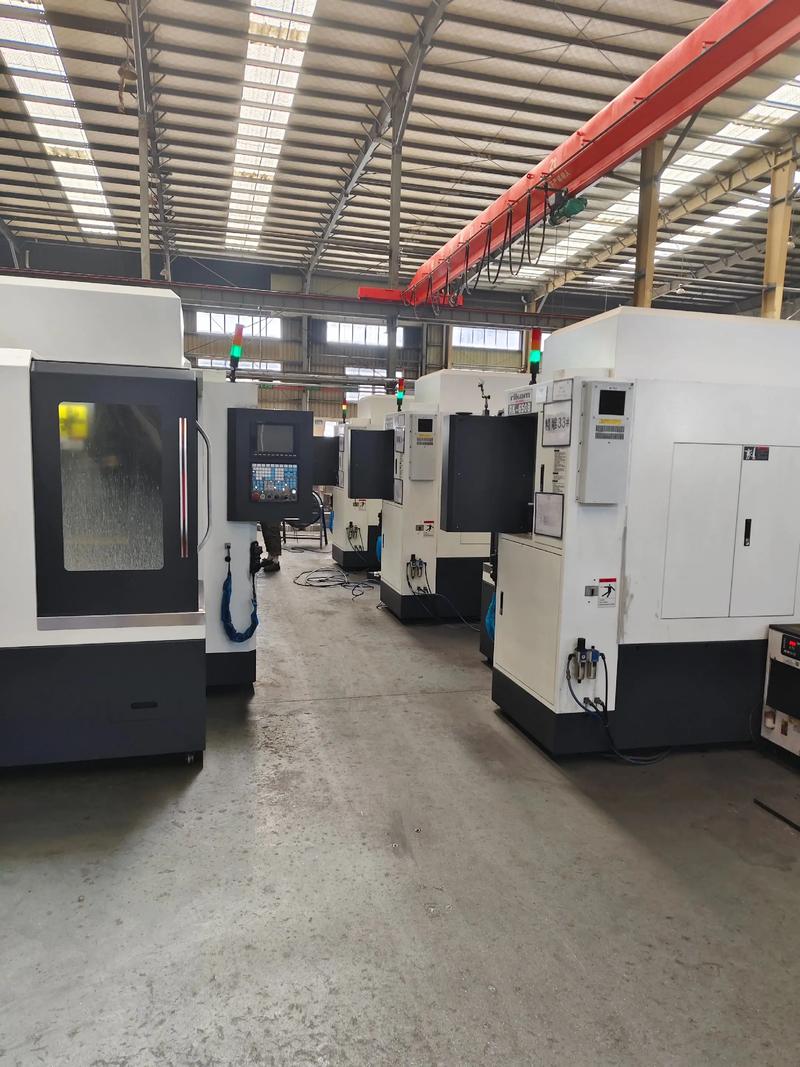

第一个麻烦——连设备列表都理不清楚。工厂二十年历史,有些机床的铭牌都磨没了,型号对不上,接口更是古董级别。采集卡?没有。网口?倒是有,不过是那种10BASE-T的,连心跳包都发不稳。我们IT小哥脸都绿了。

这还仅仅是前戏。更崩溃的在后头。项目经理拍胸脯说标准协议走OPC UA,没问题。可车间的注塑机、冲床、还有那个花了八百万的德国磨床,它们只认Modbus RTU,而且还不是标准的寄存器地址。要一个个去试,去对点表。
数据采集:一场与旧时代的肉搏战
数据采集永远是MES最大的坎,没有之一。 你说搞IT的以为拉根网线就能取数据,搞自动化的觉得PLC里面本来就有地址表,结果一碰头,发现大家说的不是同一种语言。有个段子怎么说的?IT人与OT人之间隔着一个马里亚纳海沟。我亲身经历,为了一台老式折弯机的角度数据,我们的自动化工程师蹲在电控柜前,对着梯形图一行行看,最后发现厂家把角度值拆成两个16位寄存器,还特么是高低位倒序的。发现那一刻,真想扔了笔记本回家睡觉。
问:MES项目里,哪个环节最容易超预算?
答:绝对是数据采集对接。前期调研如果不细,设备台账如果不全,到了实施阶段,每一台非标设备的对接成本可能比预想高出3到5倍。有些设备甚至需要加装外部传感器、改造电路,这钱花得你肝疼。
所以现在学乖了,我们做MES之前,先搞一个月的设备体检,把每一台设备的通信能力、协议、数据开放度摸得明明白白,再谈选型和架构。💡

再说一个坑:实时数据你以为拿来就能用?很多设备报上来的状态位根本不准。比如主轴转速,设备报0,但实际在空转,因为厂家只报了负载状态。这些逻辑不在现场泡几个月,根本理不清。哦对了,还有一个惨痛教训——漏了设备心跳超时处理。有次夜班,一台设备断网,MES一直显示运行,但实际已经停了两个小时,第二天对账才发现产能缺口。这事让我们在车间多装了一套边缘计算网关,专门做本地缓存和断网续传。
别把MES当成ERP的附庸
另一个极端的误区——把MES看作ERP的延伸,以为只要把工单扔下去,数据收上来就行。这种想法,❌错得离谱。MES是管执行过程的,它有自己的逻辑闭环。比如工单拆分,ERP扔过来一个1000件的生产订单,但在车间里可能因为模具寿命、设备瓶颈,要拆成三个批次,还要穿插不同的热处理工序。这中间的调度、防错、物料齐套检查,ERP干不了,这就该MES发挥作用。
问:离散制造业上MES,先解决什么问题最出效益?
答:我的经验是,先搞透明化。也就是最基础的报工和过程跟踪。别一上来就想全自动采集、APS高级排程。把工人操作站的报工终端铺下去,让每一个工序的开始和结束都有记录,把在制品流动管起来。这一步做好了,至少能减少30%的等待浪费,还能避免丢失工件。之后再逐步替换为自动采集,否则项目周期拉太长,所有人都疲了。
我们后来学乖了,上线路线图分成三步走:第一步,数字化工序流转 + 异常警报;第二步,设备联网与OEE自动统计;第三步才是搞数据分析和工艺优化。这样每半年交付一个看得见的价值,团队士气才撑得住。✅
人,永远是最难联网的节点

再先进的系统,也架不住人抵触。车间老师傅一看要刷工卡、扫条码,就觉得你在监控他,嘴上不说,心里骂娘。有次我们测试一个防错功能:操作员必须按SOP顺序扫描物料批号,否则系统锁定工站。结果第二天,产线上贴了一圈二维码复印纸——工人直接批量扫码应付。哭笑不得。
后来,我们搞了一套积分制,把规范操作跟奖金挂钩,还搞了月度最靓产线评比。更重要的是,让班组长参与流程设计。他们提出一个改进:扫码枪太重,改成固定式读码器,工件放上去自动读。你看,这需求不是坐在办公室能想出来的。从那以后,抵触成了合作,甚至有人主动提优化建议。
所以,MES实施本质上是一次组织变革。技术方案要务实,人心要尊重。别把数字化搞成了泰勒制的还魂。
时至今日,这套MES已经迭代到第四版。每季度我们还会拉上生产、质量、工艺、IT坐在一起,复盘那些报警信息、异常停机的数据。有时候发现,一个看似无关紧要的参数偏移,可能是某批物料换了供应商。这种洞察,没有扎实的MES数据地基,是挖不出来的。
最终,制造执行系统(MES)不是一个软件产品,而是一种管理意志的数字化投射。它成不成功,靠的不是代码,是打通那些藏在车间角落里、人心里、老旧机器里的固执——这个过程很痛,但也挺过瘾的。
