搞自动化流水线?先看看这些翻车现场

2018年夏天,我站在东莞一家电子厂的新车间里,看着花了两千万引进的自动化流水线——停摆了。全线瘫痪,物料卡在第三工位,机械臂像抽风一样抖。厂长脸都绿了,我心里也发毛。这就是自动化?狗屁!后来发现,问题出在一个0.5毫米的定位误差。是的,0.5毫米。我们栽在细节上,像往常一样。

自动化流水线不是买一堆设备连起来那么简单。说实话,很多老板以为有了它就能“黑灯工厂”,结果呢?黑灯是黑了,因为机器全趴窝。今天我想聊聊这事儿,没有章法,想到哪说到哪,但保证都是干货。

自动化流水线车间布局规划图
自动化流水线车间布局规划图

规划阶段:别急着花钱

规划阶段:别急着花钱
规划阶段:别急着花钱

我见过最离谱的案例——某汽配厂先买了六台机器人,然后发现厂房高度不够。施工队来了,挖地三尺。最后搞成半地下式流水线,维修通道窄得像狗洞。前期规划,一定要请工业工程专家做仿真模拟。现在数字孪生技术很成熟,先用软件跑一遍,看节拍、碰撞、人机交互。省这几十万咨询费,后面亏几百万,就这么简单。

还有,物料标准化。你信不信?很多厂连螺丝都没统一规格。自动化设备很矫情,来料稍微变一点,它就认不得了。我们曾给一个家电厂做改造,光整理BOM表就花了三个月。工人怨声载道,说“以前随手抓个垫圈都能用,现在还要量厚度”。对啊,就是这个道理。自动化流水线强制企业提升管理水平,不然就是一堆废铁。

问:老产线改造,能不能直接复制别人的方案?
答:找死。每个工厂的工艺、环境、人员素质都不同。去年我去苏州一家医疗器械公司,他们照搬德国某厂的方案,结果洁净度等级不匹配,精密装配工位每半小时就得停机擦灰。最后没办法,加装了正压新风系统和离子风机,成本翻倍。一定要做自己的VSM(价值流图分析),找出瓶颈再动手。有些工序可能改进半自动化更划算。

实施中的那些“鬼”事

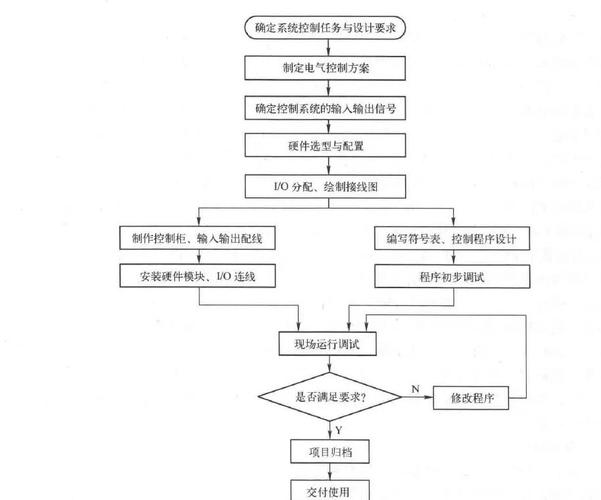

设备调试阶段,绝对是地狱。有一次,PLC程序里一个触点地址写错,导致传送带反向启动,把半成品全甩地上了。现场工程师愣是排查了三天,眼睛布满血丝。后来我在行业群里吐槽,结果炸出一堆苦主:有人遇到传感器被意外遮挡,有人碰到通信协议不兼容,还有人因为电磁干扰让机器人跳起了迪斯科。系统集成的兼容性测试一定要做充分,别相信供应商的“即插即用”鬼话。

工程师调试自动化流水线PLC程序
工程师调试自动化流水线PLC程序

还有人员问题。很多厂想“机器换人”,但忘了,机器也要人伺候。我们天津一个项目,招了五个大学生操作新流水线,结果一个月全跑光了。为什么?每天任务就是按按钮、换料,无聊到崩溃。后来换成有经验的技工,工资开得高,还给他们培训编程和维修技能,效果就好多了。自动化流水线其实更需要复合型人才,不是单纯的减员。

问:投资自动化流水线,几年能回本?
答:这问题没有标准答案。但可以参考一个血淋淋的数据——据我观察,60%以上的项目实际ROI低于预期。为什么?隐性成本没人算:停机损失、质量返工、备件囤积…… 有个做汽车线束的客户,理论三年回本,结果因为新产品迭代快,工装夹具换了三轮,到现在还是亏的。所以我建议,做方案时把回报周期拉长30%再评估。而且,一定要预留柔性改造空间,工具快换系统(SMED)和模块化设计能救命。

前沿技术:别被忽悠,也别错过

前沿技术:别被忽悠,也别错过
前沿技术:别被忽悠,也别错过

这几年AI视觉检测很火。我也踩过坑——某手机壳产线,用深度学习算法挑瑕疵,初期准确率号称99.5%,结果实际跑起来,对某些纹理误判严重。后来发现是训练样本不够,“脏样本”太少。行吧,又花两个月补充数据。现在成熟了,确实牛逼,毫秒级分辨划痕和油污,比人眼强太多。但前提是,你有数据积累吗?没有?那先老老实实用传统传感器。

协作机器人(Cobot)也是个好东西。安全,不用围栏,适合人机混线。但负载和速度是短板。我们在包装段引入了两台,挺好的,工人说它“乖得很”。不过千万别让协作机器人干重活,我见过一个厂硬要它拧大螺栓,结果关节过热报警,寿命大减。

数字孪生我前面提了。再强调一遍,现在头部企业都开始用它做预防性维护。通过实时数据映射,预测电机寿命、皮带磨损。有一次我们系统提前72小时预警了减速机异常,避免了一次全线事故。这种价值,不是省了几个维修工,而是保住了交付信誉。数据驱动的运维体系,是自动化流水线的终极护城河。

问:我们小厂,预算有限,怎么切入自动化?
答:从“点”开始,别贪大。比如先上一个自动焊接工作站,或者改造一条包装线。关键是要能连得上未来的MES系统。很多小设备现在都带标准接口,OPC UA协议什么的。另外,市面上出现了机床上下料的标准机器人单元,即买即用,成本降了不少。也可以考虑租赁模式。记住,自动化不是全有或全无,是渐进的过程。

哎,写到这里,想起上周去深圳一个展会,看到一条完全由国产设备驱动的汽车电子组装流水线,节拍20秒,震撼到我了。十年间,中国自动化进步太大了。

但扯远了。最后想说,搞自动化流水线,技术只是60分。剩下的40分,在管理、在人心、在持续改进。别把它当万灵药,它是一台需要精心喂养的猛兽。喂好了,所向披靡;喂不好,反噬其身。

就这些吧。如果有什么具体问题,可以留言,我挑着回答。反正行业里的破事儿,三天三夜说不完。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:搞自动化流水线?先看看这些翻车现场 https://www.dachanpin.com/a/tg/63566.html

(0)
精益生产:从“省人”到“育人”的现场实操手记
上一篇 2026-06-27 22:14:34
五轴数控机床:别再说它高不可攀了,这几年变化真的大
下一篇 2026-06-27 22:52:34

相关推荐

  • 机器学习质量检测:工业质检的野路子与真功夫

    说实话,我第一次在工厂看到机器学习质检系统跑起来的时候,心里直犯嘀咕。这玩意儿靠谱吗?几块GPU,一堆摄像头,哗啦啦地过零件,屏幕上绿框红框闪个不停。一个老质检员凑过来,指着屏幕说:’这个划痕,它咋就看不出来呢?’ 唉,当时真是一头汗。后来发现不是模型不行,是打光角度偏了五度。就这么玄学。机器学习质量检测,在纸面上总是完美,落地就原形…

    2026-06-04
  • 雾计算(工业)——当云不够快,边缘不够聪明时

    说实话,这几年“边缘计算”火得一塌糊涂,好像不提边缘就是落伍。但实际落地呢?工厂里那些老旧机床,连个网口都没有,你跟我谈边缘智能?扯淡。这时候,雾计算这个老概念反而焕发了新活力——或者说,它本来就被误解了。 什么是工业雾计算?不是什么新鲜玩意儿,它就是介于云端和终端设备之间的一个本地化计算层。你可以把它想象成车间的“工头”,既能直接处理生产线上的突发状况,又…

    2026-06-16
  • 机械与诗的共舞:自动化编织的温柔日常

    晨光透过落地窗,在木质地板上晕开琥珀色的光斑时,厨房的蒸箱已悄然苏醒。它精准感知着水箱里晃动的水分子,用预设的温度将糯米与红枣裹进绵密的热气里,没有多余的声响,只在蒸汽溢出时,带着谷物的甜香漫过窗台。这是自动化藏在烟火气里的模样 —— 不是冰冷的代码堆砌,而是以静默的智慧,把人们从重复的等待中解放,让每个清晨都能多留片刻与晨光相拥的温柔。 咖啡馆的玻璃门滑开…

    2025-09-05
  • 阳光的炼金术:光伏世界里的光与硅之歌

    光伏板静静铺展在屋顶的弧度里,像一片凝固的蓝色波光。正午阳光倾泻而下时,这些镶嵌着硅晶片的面板便开始了无声的劳作,将光子转化为电流的过程,藏着人类与自然对话的精妙密码。很少有人留意,我们日常使用的每一度 “绿电” 背后,都藏着一场跨越矿物、工业与科技的漫长旅行。这场旅行的起点,是深埋地下的石英砂,终点则是点亮台灯的那一缕电流。 光伏技术的核心是半导体的光电效…

    2025-09-15
  • 企业资源计划(ERP)实施手记:从焦头烂额到真香的180天

    去年我们工厂上ERP,那场面,简直了。 先是选型会开了二十多场,各个厂商的销售把胸脯拍得山响;然后实施顾问进场,一群穿衬衫的年轻人对着我们老师傅指指点点,说流程不规范。老师傅脸都绿了。 180天。整整半年。作为项目协调人,我全程跟下来,感觉老了好几岁。但话说回来——现在系统跑顺了,库存准确率从78%蹦到96%,订单交付率翻了一番。嗯,真香。 不过今天不打算写…

    投稿 2026-07-21

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
