画了那么多价值流图,工厂效率还是老样子?真让人头大。说实话,我去过不少车间,墙上贴满了五颜六色的现状图和未来图,但生产线上照样堆满库存,交付还是延迟。问题出在哪儿?不是工具不行——价值流图依然是精益制造的基石——而是大部分人只把它当成画画,忘了它是一面照妖镜,照出流程里那些看不见的浪费。
价值流图不是流程图,是X光片
很多工程师把价值流图等同于高级流程图,这就跑偏了。流程图只告诉你步骤ABC,价值流图要暴露的是流动:物料怎么走,信息怎么传,时间都耗在了哪里。我第一次带团队画图时,一个资深主管盯着图嘟囔:“这不对吧,我们哪有这么多等待?” 对,数据不会撒谎——注意,必须是现场掐表的数据,不是ERP里导出的完美数字。
所以,别急着打开Visio。穿上工鞋,拿上秒表,从发货码头倒着走回原料仓,每一步都要问:这个动作增加客户价值吗?不增加?那就是浪费。但这一步就淘汰了90%的“办公室价值流图”。

还有个致命误区:只画物料流,忽略信息流。生产指令怎么传递的?靠吼?靠Excel邮件?这些延迟比机器故障更隐蔽。去年我们在一个汽配厂发现,计划部每周四给冲压车间下排程,但冲压班长总拖到周五才看——就耽误这一天,导致整条线多备了三天的安全库存。画在图上,所有人都沉默了。
如何避免“画了就挂墙上”的结局?

💡 关键之一:团队参与。不是让IE工程师闭门造车,而是把操作员、班组长、物料员拉进作战室。你以为一个焊接工序只需35秒?工人告诉你,换焊丝加调整每班得额外花15分钟。这些藏在角落的时间,只有一线人员清楚。跨职能团队吵上三天画出的图,比顾问给的漂亮报告管用十倍。

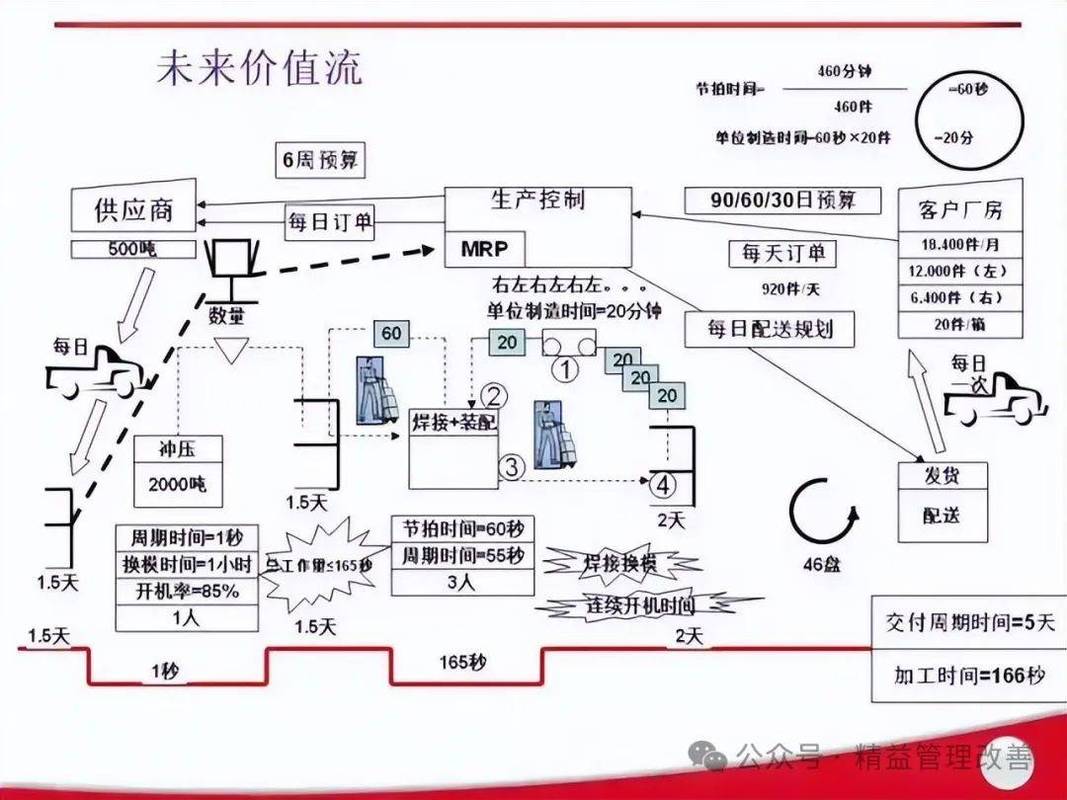

另一个容易被忽略的点:节拍时间和瓶颈工序。价值流图里那个小方框,不是随便画的。要计算客户需求节拍,对比每个工序的周期时间。结果经常让人倒抽一口凉气——比如我们曾诊断一条组装线,理论产能完全够,但中途检测站的人工目检使有效产出直接砍半。图上那个凸起的三角库存标记,像根刺。
问:价值流图应该由谁来主导绘制?
答:没有“主导”,必须是一个跨职能小组。至少要有生产、质量、物料、工业工程的人,而且必须有授权去改变现状的管理者参与。若是实习生照着模板画,画完束之高阁,还不如别浪费纸。
问:怎么确保数据真实?试试“垃圾一把抓”法。就是随机抽取一个订单,从接到客户要货开始,追踪它经历的每一次停顿、搬运和缺陷。真实数据往往比平均值难看,但那才是真相。
从当前状态到未来状态:别做理想主义的梦

画未来状态图时,最危险的幻想是“消除所有库存”。零库存是理想,但现实中变数太多。有个电子厂激进地拉动物流,结果供应商一次延误就让整条线停摆。更好的思路:识别并消除最大的那个障碍。哪怕只把某个瓶颈工序的换型时间缩短50%,也能释放可观的流动性,而且团队看得见成果,才愿意继续。
近两年数字化工具开始搅局。传统纸笔被电子看板和实时数据流取代,但核心逻辑没变。我见过某企业花大价钱上MES系统,可价值流图依然靠人手画——数据存在系统里,没人整合分析!正确的姿势是:先用VSM找出痛点,再用数字化手段固化改善成果。比如在关键点安装传感器,自动采集车间流转时间,让价值流图“活”起来。但这需要工业工程和IT深度协作,很多公司两拨人根本不说话。
还有一个常被问到的:价值流图和工艺流程图到底区别是啥?区别就在于时间维度和信息流。工艺流程图告诉你产品经过哪些设备,VSM告诉你这些步骤之间等了多久,以及谁在发号施令。问过一位厂长,他说:“工艺流程图是解剖学,VSM是病理学。” 很精准。
❗ 最后提醒一句:千万别追求图的完美。曾经有团队花三个月打磨一张巨细靡遗的现状图,结果市场都变了。建议快速画初版,立刻抓一个改善点做试验。精益的本质是实验,不是文档。
现在,如果让我给个马上能动手的建议:选一个产品族,召集四五个相关人员,在车间墙面贴张大白纸,花半天时间把流程“走”出来。过程中那些争论——不是坏事——正是VSM的魔力开始发酵的时刻。
