刚入行那会,带我的师傅叼着烟说:“平衡?狗屁!你要能把每条线的节拍都算准了,我拜你为师。”当时觉得这老头太狂。后来……唉,真香。
现在回头想,教科书上那些优美的公式,什么节拍计算、工序拆分、ECRS法,一到实际车间,全变了味。尤其咱们做多品种、小批量,换线换到你怀疑人生。还谈什么静态平衡?生产线平衡的精髓,根本不在那张漂亮的直方图上。
一、节拍算得再准,也挡不住“那个谁”请假
有一次,给一家汽配厂调刹车片装配线。理论节拍9秒,各工位分配得明明白白。结果第一天跑下来,产量差一大截。我去盯着——三号工位的小伙子动作是快,可每做几十件就得去搬料箱,一弯腰,节奏就断了。而五号工位的阿姨时不时得擦汗,眼镜滑下来还得推一推。这些“微延迟”,秒表根本掐不到!

后来我做了件很“土”的事:用手机把整条线拍下来,半小时视频,回放一帧帧看。发现瓶颈根本不在预想的工位,而是在物料流转和人的自然疲劳曲线上。解决也简单:把小料盒加高,放在伸手可及的地方;增加一个自动吹气的冷却工装,让阿姨少擦汗。产量当天提升12%。生产线平衡,平衡的是人机料法的综合效率,不是秒表上的数字。
说实话,很多咨询公司一来就搞VSM,画得天花乱坠,然后给你一套“标准作业组合票”。有什么用?工人们看一眼就扔抽屉里。为什么?因为它假设每个人都是机器人,动作恒定不变。可人是会累的,会闹情绪的,会互相聊天影响节奏的。对吧?
二、瓶颈会跑,你得追着打
还有个更坑爹的现象:你好不容易攻克了一个瓶颈,喜滋滋以为万事大吉,第二天产量更低——瓶颈转移了!像打地鼠,一个下去,另一个冒出来。这在产线里太常见了。
去年有个电子厂的项目,做智能电表。初始瓶颈在老化测试,折腾两个月加了设备,改善了。结果,组装段又卡了,因为原来被老化测试压着的组装问题暴露了。接着,包装段也卡了……没完没了。
所以,生产线平衡必须动态看。我们现在用了一个笨办法:每天早晨开线前,用15分钟跑一小批样件(我们叫“开线15件”),记录每个工位的瞬时积压。哪个工位前面堆的料超过3件,就贴个红牌。然后班组长立刻处理——可能是临时加人,可能是微调作业顺序,也可能是让工程师现场标准化一个小动作。这种动态平衡思维,救了我们很多次。

有人问,那自动化呢?上MES系统不就能实时监控了吗?对,但数据看板上的柱状图再漂亮,不解决问题。关键是要有快速响应机制。不然,就是把问题数字化了而已。
三、别迷信“U型线”“细胞线”,先搞清你的产品族

这些年看过太多花架子。有些老板去趟日本,回来就要搞“一个流”,拆掉皮带线,铺上工作台,结果更乱。为什么?你的产品种类多,换型频繁,却没有做好产品族划分。一个流的成功前提是产品工艺路线相似、节拍接近。你让一个做上万种非标件的小车间玩U型线?那是灾难。
我现在的做法很实在:先用成组技术把产品按工艺相似性分类,然后对每个产品族做独立的生产线平衡。比如A族是量大稳定的,就上自动化专机,追求硬平衡;B族是小批量多批次的,就保留手工柔性线,用标准工时数据库和快速换模(SMED)来应对。这思路不新鲜,但真正做透的厂,少之又少。
问:我们厂刚导入MES,生产线平衡指标看起来不错,但实际效率还是低,怎么回事?
答:这不奇怪。MES的数据是采集上来了,但很多都是结果数据,比如产出数量、停机时间。而真正影响平衡的,是那些过程里的波动:人员操作变异、物料来的时间差异、设备微小故障。如果MES没有对这些数据进行统计分析,没有触发异常报警和闭环改善,那就是个电子看板而已。我的建议是:先从几个关键工位入手,加装传感器,采集节拍时间和等待时间,结合安灯系统(ANDON),培养班组长进行每日的平衡率分析会。哪怕只用白板分析,都比空看系统强。
问:搞生产线平衡,是不是一定要追求工位完全均衡?我们有些工位确实很难再细分了。
答:别钻牛角尖。100%的平衡是理想,现实中能达到85%-90%就不错了,尤其手工线。剩下那10%的损失,可以通过其他手段弥补,比如设置缓冲库存、培养多能工、或者在瓶颈工位安排速度更快的员工。还有一招:把难以平衡的工位变成离线作业,或者半成品外协。记住,生产线平衡的最终目的是提高整个系统的有效产出,不是让图好看。过度平衡往往带来更大的柔性问题。

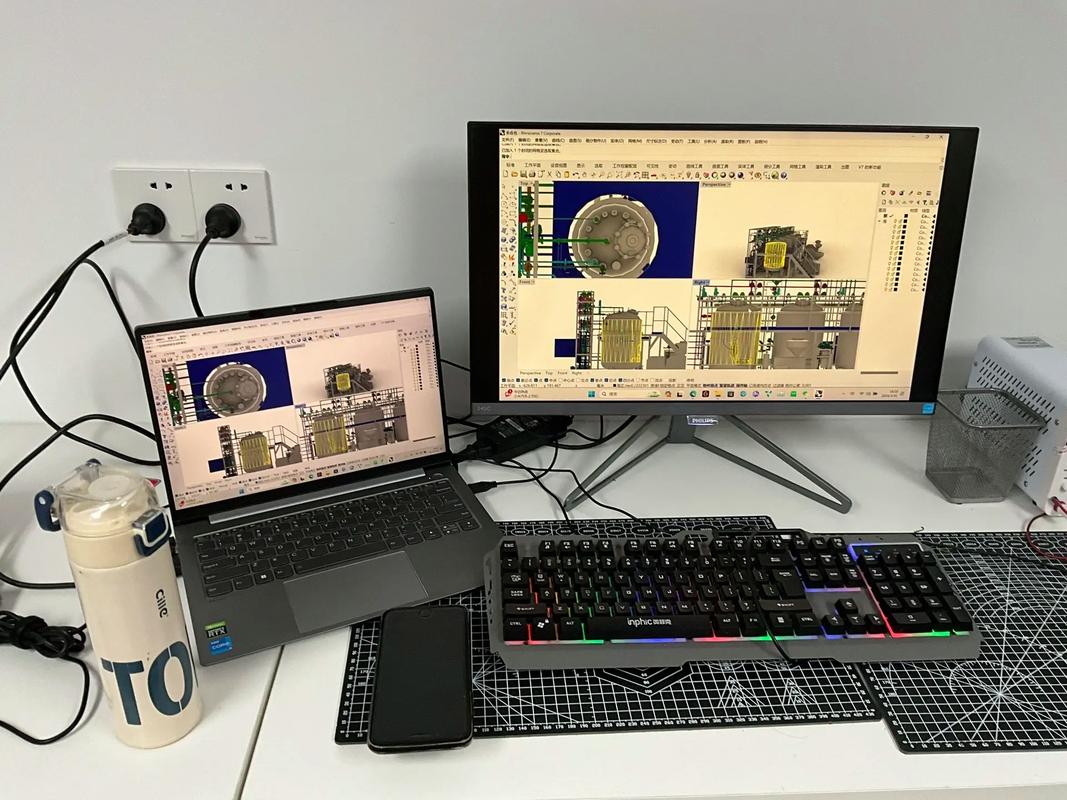

四、数字孪生?先试试实物模拟吧

现在都在谈数字孪生,好像没有虚拟仿真就不好意思说搞工业4.0。的确有用,我在新工厂规划时也用(FlexSim这样的软件),但千万别忽视最原始的纸板工程和3D草模。有一次规划一条电动工具装配线,用软件跑出来非常完美的平衡图,结果实际搭建后,发现两个相邻工位因为产品太大,操作空间重叠,工人胳膊碰胳膊。电脑里可不会提醒你“请注意人体宽度”。
所以,生产线平衡不能只看时间,还得看空间。我们现在的原则是:先做实物比例模拟,用纸箱搭工位,真人走一遍流程,测时间、测干涉,再输入软件优化。这招,比啥高科技都靠谱。
还有!别忘了物料配送的节拍。你的线体平衡了,物料跟不上,也是白搭。所以平衡的对象应该从“加工工序”扩展到“全价值链工序”,包括物流、检验、甚至信息流。现在有个概念叫线边物流小平衡,就是给每个工位设定物料配送的精确时间窗口,用Milk Run(循环取货)来同步。这才能保住整个线的脉搏稳定。
问:新工厂规划阶段如何做生产线平衡?有什么好工具推荐?
答:规划阶段一定要做仿真模拟。常用的工具,除了昂贵的FlexSim、Tecnomatix,其实Excel+VBA也能做离散事件模拟,适合小厂。关键是输入数据要准:不是拍脑袋的标准工时,而是从类似产品线取实测工时数据,还要加上宽放。另外,强烈建议使用优先关系图和生产线平衡率计算,但不要只看平均,要关注分布,变量假设分析越多越好。最后,预留20%的产能缓冲和工位弹性,因为未来产品一定会变。
写到这里,突然想起刚入行时师傅那句话。现在明白了,他不是否定平衡,而是鄙视那些脱离现场的数字游戏。生产线平衡,说到底是个实践科学。戴上手套,去线上干一个月,比读十本书管用。
最后说个暴论:如果你的车间还在用秒表测工时,赶紧扔了吧。用视频分析法,成本低、准确度高,而且能重现过程,让工人自己看动作浪费。我们已经用手机+免费的视频标记软件(比如Kinovea)做了很多改善。效果?谁用谁知道。❗
