干了二十年制造,我最怕听到的一句话就是——“我们要全面推行精益生产!”
不是不信这套方法论。而是见过了太多轰轰烈烈开场、潦潦草草收场的闹剧。5S变成全员大扫除,看板沦为墙上装饰,价值流图析画得跟毕加索的抽象画似的——最后除了多出一堆表格和汇报,车间一点没变。
但话说回来,精益当真没用吗?当然不是。它就像一把手术刀,用不好会割伤自己,用好了却能精准切除浪费的肿瘤。问题的关键,在于我们是否真的搞懂了那些工具背后的逻辑。

为什么你的5S总变成大扫除?
“整理、整顿、清扫、清洁、素养”——这十个字每个工厂都在墙上挂着。但你去车间转一圈,工具箱还是乱塞,地面油污依旧,所谓的“红牌作战”好像只拍拍照就结束了。
根源在哪?我们把5S当成了运动,而不是纪律。 运动式的精益,就像节食减肥,一个月饿瘦十斤,三个月反弹二十斤。真正的5S,核心在最后一个S——素养。前四个S是动作,素养是习惯。可我们习惯用考核代替培育,用罚款取代认同。员工觉得你在折腾他,他自然就应付你。对吧?
有一次,我强行推行“工具三定”(定位、定容、定量),结果第二天早会,一位老师傅直接怼我:“经理,扳手固定在那里,我跨两步才够得着,以前转身就能拿到,效率反而低了!” 我当时脸就红了——我只顾着标准,忘了思考实际作业的动作经济原则。精益不是死规矩,是让作业更顺畅。后来我们拉上工艺员,对着作业台重新画了人机操作图,调整了物料架角度,那老师傅才点头:“嗯,这下顺手了。”
💡 记住:5S的目的不是干净,是暴露问题。看不见问题的现场,才是最脏的现场。

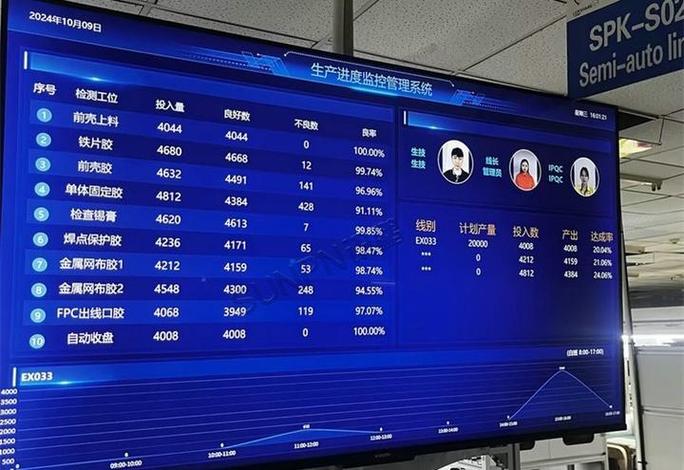

看板≠电子屏:信息流的底层逻辑

现在很多工厂上MES,一块块大屏幕挂起来,美其名曰“电子看板”。可数据是漂亮了,车间还是靠催、靠吼、靠临时插单。为什么?
看板的本质是拉动信号。物理看板卡片,是消耗了一定数量的在制品后,才向前工序发出生产指令。而电子屏上的库存数据,往往是一天一更新,甚至是滞后的!等你看到系统里的“库存不足”预警,后工序已经停了十分钟了。
我辅导过一家汽车零部件厂,他们花二十万上了套豪华电子看板系统,结果还是三天两头断线。后来狠下心,回归原始——用带编号的磁性卡片,挂在物料箱上。每次消耗完一箱,线边辅助工就把卡片投到回收盒,专人骑个三轮车去前道收卡再生产。真土、真慢?但断线率从17%直降到2%!为啥?因为信息传递没有延迟,而且物理触点让人无法忽略。
这里引出一个常见的疑问:
问:我们工厂品种多、批量小,完全按拉动生产根本满足不了交货期,怎么办?
答:小批量多品种确实不能照搬大批量重复的看板模式。但依然可以用“超市+看板”的混合策略。把产品和工艺分组,对共性的、用量稳定的零件设看板超市;对于定制件,则采用顺序拉动(Sequential Pull),也就是按订单顺序传递生产指令,而不基于库存消耗。关键是,你必须先区分“共用件”和“专用件”。不分青红皂白全上库存看板,只会搞死自己。另外,SMED(快速换模)得跟上,否则换型时间吃掉你的产能,拉都拉不动。
快速换模,真不是换个模具那么简单

一说SMED,有人就认为是“缩短换模具时间”。然后拼命练员工拆装螺丝的速度,搞什么“工具一把扳手搞定”。精神可嘉,方向却偏了。
快速换模的核心是——把“内作业”转化为“外作业”。内作业是必须停机才能干的活;外作业是机器开着就能提前准备的事。比如模具预热、工具准备、下个产品材料的核对,这些都该在停机前做好。可我看到太多工厂,机器停了,班长才跑去找图纸、找工具、找模具配件……时间就这么流失了。
记得有次帮一个注塑车间改善换模,我们架了录像机。回放时,现场主管自己都惊了:从停机到旧模具完全卸载,花了22分钟,而其中15分钟在等行车、找吊环螺栓!这不就是把内作业活生生拖成了等待浪费吗?后来他们做了三点:①模具车配备所有专用工具和预热装置,提前推到机台旁;②制作标准换模作业票,勾选步骤;③行车调度改用对讲机,提前预约。结果换模时间从58分钟压缩到28分钟,没有增加一分钱自动化投资。
❗ 说到这里,不得不吐槽一句:很多老板愿意花几百万买机械手,却不肯花两万块做个小推车和目视化板。大概因为“看得见的自动化”更容易发朋友圈吧。
问:我们试过SMED,也做了录像分析,但换模时间就是降不下来。感觉员工已经尽力了,卡在哪里?
答:这种情况下,瓶颈往往不在员工技能,而在并行作业设计不足。换模不是一个人的活,是需要多人协作的。如果内外作业分离后,内作业仍需大量人手,那就必须研究沙盘推演:几个人、各自在什么时间点进入、作业范围是否互相干扰、是否需要双人或叉车配合作业。画出“换模作业甘特图”,你会发现很多步骤其实可以重叠进行。还有一个容易被忽视的——标准化。标准化不是把动作写下来,而是明确到每个螺丝扭矩、每个定位销的规格,甚至扳手型号都不能换。曾经一个厂就因为换模工随手抓了把活扳手,多拧了七圈,延误了4分钟。这种细节,不盯着看根本发现不了。

价值流图析:别画成“工艺流程图”

VSM(价值流图析)是个好东西。但它被用烂了。最常见的错误就是画成现状图,然后一拍脑袋画个“理想未来图”,中间不经过任何Kaizen项目的拆解。这跟做梦有什么区别?
价值流图的核心是揭示库存和等待的浪费。那一个个三角形里的库存天数,才是灵魂。有时候,你仔细观察会发现,两个工序之间堆着8天的在制品库存,而真正加工时间加起来才9分钟。这不就是典型的“看着忙得要死,实则没创造价值”吗?
有一次做价值流分析,财务总监也在。他看到现状图上,从原材料入库到成品发货,总周期时间73天,而增值时间仅1.4天!当场拍桌子:“我的钱就躺在那里73天?!” 那次之后,公司才真正重视起流动化改造,而不是光喊口号。
所以,精益生产不是一堆工具的集合,它是一套系统。工具是散的,系统才有力。而系统的运行需要三个支撑:持续改善的文化、暴露问题的机制、尊重人性的管理。缺任何一条,都是花架子。
最后说句掏心窝的话:别把精益当万能药。它治愈的是那些愿意直面伤痛、愿意自我革命的组织。否则,它就是一本布满灰尘的手册,和一面面褪色的标语。
