上周去一家汽配厂,老板拉着我直奔车间,脸都是绿的。说新投的产线,设备全新,工人加了三班,产量却比老厂还低 15%。我在现场站了十分钟就明白了——三台冲床一字排开,中间过道窄得连叉车都得蹭着漆皮过,物料堆在通道尽头,工人取个料要绕一大圈。这哪是生产,根本就是在练折返跑。设施布局的坑,踩过的人才知道有多疼。
很多人以为布局就是摆摆设备,画画图。错。大错特错。我见过最离谱的案例:某电子代工厂把贴片机放二楼,焊接线放一楼,半成品得坐电梯下来,每天光等电梯的时间就够再开一个班次。物流量是布局的灵魂,忽略这个,投入全打水漂。
布局前先算清三笔账
第一笔,物流强度。不是简单看物料有多重,而是搬运频次×距离×难易度。几年前帮一家注塑厂重新设计布局,光是把粉碎机从角落移到注塑机旁边,一年省下的搬运费用就够买两台新设备——因为回料粉碎完直接真空输送回机边,取消了每天几十趟的叉车转运。第二笔,人员动线。工人每天走多少步?重复弯腰几次?别笑,我拿计步器测过,不合理布局能让一个操作工日行两万步,其中一半是无效走动。第三笔,未来弹性。说句难听的,现在这市场,明年订单什么样谁都不知道。死板的直线布局,改一次比重新装修还费劲。
可别以为这只是传统工厂才犯的错。去年参观一家号称“工业 4.0”的样板工厂,AGV 满场跑,但路线设计得跟迷宫似的,两台小车经常在拐角堵死,还得人工救援。智能化没补上布局的短板,反而放大了低效。

三个被严重低估的布局法则

说完账面,聊点实际操盘的心得。这些东西教科书上可不会告诉你。
1. 逆时针流动。 大部分工人习惯用右手,让物料从左向右移动,操作最顺手。别小看这点,一天下来少转几千次身,腰肌劳损都少一半。有些老线改成逆时针后,产量悄摸摸涨了 5%,工人还不知道为什么。

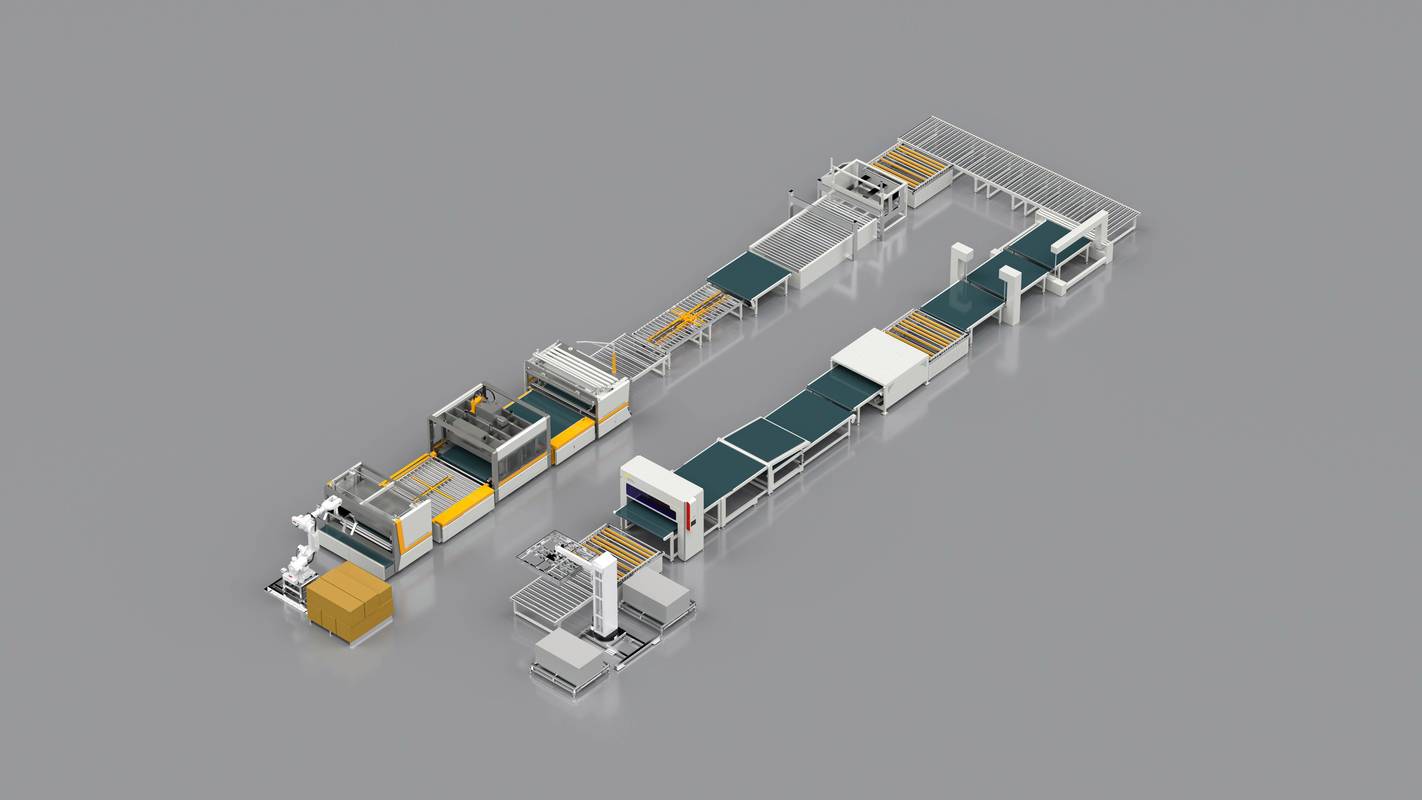

2. “金角银边”原则。 高频使用的设备、工装千万别摆墙角,那是给闲置物料准备的。我通常把高频工位摆成 U 型或 C 型,入口和出口尽量靠近,一个工人在里面就能完成整道工序,不用来回跑腿。
3. 可视化管理先于自动化。 布局时一定要把信息流考虑进去。看板放哪儿?安灯挂在哪个高度?有些老板热情一上来,先装一排大屏,结果发现工人根本看不见——因为头顶有桥架挡着。细节决定成败,真的。

说个反常识的:越先进的工厂,布局反倒越简单。你去看看丰田的老厂,设备密集得转不过身,但物料就像被隐形的手牵引着,不多走一步。反观某些新造车企业,车间大得能踢足球,半成品却堆得满地都是。问题出在哪儿?流动逻辑没想通。
上个月我接手一个电池 pack 装配线的项目,原先的设计是长龙阵,一道工序三十米,前后呼应困难。我干脆拆成三个 U 型 cell,每个 cell 只做 5-6 个工步,中间用滚筒线衔接,整体缩短了 18 米,在制品库存降了 40%,交货期直接从 3 天压到 1.5 天。老板笑得合不拢嘴——他那产线,连照明的电费都省了不少。
不过话又说回来,不是所有工厂都适合 U 型线。多品种小批量就别搞了,换型时间能让你哭。这时候细胞式布局(Cellular)配合成组技术才是解药。简单说,把相似的零件归族,一个单元负责一族,内部走流动,边界再连接。听着复杂?其实就像把无数个小 U 型线拼在一起,但要拼得巧,全靠经验和数据。我习惯先用 VSM(价值流图)摸清家底,再用仿真软件跑几轮,最后才动锤子。去年给一家医疗器械厂做咨询,只改了布局,没添一台设备,产能翻番。当时客户的表情——惊呆了。
问:我们厂刚搬了新厂房,面积比原来大一半,可老板说产量没涨,反而感觉更乱了,设备不知道怎摆,物流路径一塌糊涂。怎么破?
答:这太常见了,面积大不是万能药。第一步,别急着画图,先做“P-Q 分析”——产品类别和数量对比。哪些是批量大的?哪些虽然量少但挣钱多?然后按工艺流程分组。用从-至表(From-To chart)找出物流量最大的工序对,把他们放近点。第二步,定调子:是工艺原则布局还是产品原则布局?量大的用流水线,量小品种多的用成组单元。千万别混着来,不然四不像。最后,一定留出主干道,宽度按最大搬运工具尺寸×2 再加 500mm 安全距离。少了这个,每天都是交通堵塞。还有,临时暂存区得标得清清楚楚,否则用不了三天,通道全被物料占领。
问:我想上仿真软件验证布局,但老板觉得太贵。到底值不值得?靠谱吗?
答:说实话,如果只做一次静态布局,手工计算+经验也够。但只要涉及动态变化——多品种混流、人机协作、AGV 交互,仿真就是神器。它能让你在电脑上“试错”,避免现实中的天价返工。现在有些云仿真平台,按项目收费,几万块就能搞定,比改一次布局省多了。而且,仿真还能模拟故障、缺料、人员疲劳等异常,是传统 Excel 完全做不到的。不过注意,输入数据必须准,否则出来的就是垃圾。建议先测几天实际工时和故障率,再导入模型。我最得意的一次,是仿真发现某个瓶颈工位只需要增加 0.5 个缓冲位就能消除 90% 的堵塞,实际调整后,全线效率提升 22%。老板当场批了二期预算。
说回设施布局的未来趋势。随着数字孪生、虚拟调试这几年的落地,布局不再是静态图纸,而是一个活的、可迭代的数字模型。我们现在做项目,都是先扫描老旧厂房,生成点云,在数字空间里推演新方案,连管线、桥架、暖通都一并模拟。更狠的是结合 AI 优化算法,让软件生成几千种布局,再按约束条件自动筛选。这种玩法,两年前还只是实验室论题,如今已经实实在在地用在多个项目中。不过,再牛的软件,也替代不了人对工艺的理解——至少现在还是。
最后抛个观点:设施布局的本质,是对“物、人、信息”三种流动的设计。物流动线是骨架,人因工程是血肉,信息传递是神经。三者协同,才能让工厂“活”起来。缺一个,轻则效率打折,重则投产即赔钱。别问我怎么知道的,都是真金白银换来的教训。
