物料需求计划(MRP):从入门到弃坑?不,是到精通

干了十五年供应链,最烦的就是听到“MRP不就是跑个运算吗?”

说这话的人,要么没真正用过,要么……被系统毒打过。💢

物料需求计划(MRP)这东西,说起来原理简单得让人想睡觉:根据主生产计划,拆解BOM,扣除库存,算净需求,再考虑提前期,生成采购和加工建议。对,就这么点儿事。但实际上一跑起来——哎,咋就浑身是坑呢?

去年我们厂上新系统,顾问拍胸脯说三天上线,结果三个月了还在调参数。为啥?因为基础数据烂得像锅粥。BOM不准,库存记录糊弄鬼,提前期全靠猜……就这,还敢跑MRP?跑出来的需求,采购部直接扔垃圾桶。

MRP的心跳:那几个要命的数字

MRP的心跳:那几个要命的数字
MRP的心跳:那几个要命的数字

很多人以为MRP是个黑盒子,输进去就吐计划。其实它比你家洗衣机逻辑还直白。

拿一个简单的例子:我们要造100辆手推车,两周后交货。BOM说一辆车需要2个轮子、1个把手。轮子现有库存60个,已订未交的还有20个。那轮子净需求是多少?

100×2 = 200,库存60+在途20=80,200-80=120。对,120个。但别忘了安全库存!设了安全库存10,那就要130个。再考虑轮子采购提前期是3天,下订单时间就得往前推3个工作日。

看,就这么简单。但现实中——轮子供应商经常晚交货,提前期3天?那是5到7天!库存数据呢?仓库上个月盘亏了30个根本没入系统。一跑MRP,计划员看着屏幕上的建议采购量,冷笑一声,手动改成了200。

这就是血淋淋的现实。MRP的理论很美,但数据质量决定它是天使还是魔鬼。❗

问:MRP跟ERP里的MRP有啥区别?

答:好问题!通常我们说的MRP,指的是物料需求计划这个逻辑;而ERP里的MRP模块,是把这个逻辑做成自动化工具。但早期,MRP就是独立软件,后来MRP II(制造资源计划)加上了产能、财务,再后来被ERP吞并。所以现在聊的MRP,几乎都指ERP里的MRP功能。不过,很多工厂还在用Excel跑MRP,你信不信?我见过一个年产值20亿的厂,计划员每天用VLOOKUP对半天表。他们说:“系统MRP跑出来的我们不放心。”💡

那些年,我们踩过的MRP大坑

说实话,MRP失败的案例,十个里有八个是参数配置作的妖。

比如提前期。不少企业设个固定值,半年不变。结果旺季供应拖后,淡季库存积压。动态提前期?理论上能搞,但数据采集又是个大工程。

再比如最小订货量和批量规则。有个车间主任跟我吐槽:“系统让我一次采购5000个螺丝,但我们一年只用3000个!”就因为物料主数据里最小订货量设了5000,而且是固定批量。这种低级错误,一犯就是十几万库存压着。

还有个普遍现象:计划变跟翻书一样快。销售那边客户插单,主生产计划一改,MRP重跑,整个车间鸡飞狗跳。明明前一天刚下的采购单,今天又让取消。供应商恨不得拉黑你。所以,没有稳定的S&OP流程,MRP就是个摆设。

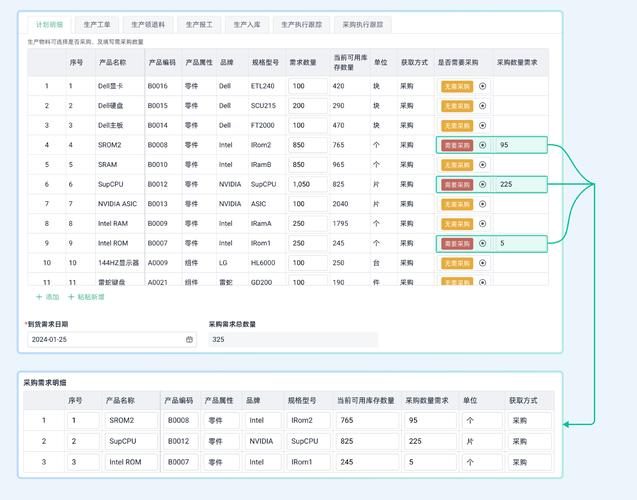

制造企业MRP系统物料主数据设置界面
制造企业MRP系统物料主数据设置界面

不过话说回来,MRP用好了,那是真香。去年我们一家客户,通过优化MRP参数,库存周转率从4次提到7次,缺料率降低60%。他们老板笑得合不拢嘴。✅

问:中小企业适合上MRP吗?Excel是不是更实在?

答:看阶段。如果BOM层级不深、物料种类不过千、订单平稳,Excel确实灵活。但一旦复杂度上来——比如产品变种多、共用料一堆、多地点生产——Excel就成了灾难。我看过最复杂的Excel MRP表,十多个sheet,公式长达两行,一个单元格错误整个表崩。那时候再导入系统,基础数据整理就是脱层皮。所以,如果企业还在成长,越早上系统越好,但前提是先治数据病。数据不准,上什么系统都白搭。

MRP实施,千万别忽略了“人”

很多文章都喜欢吹技术,但真正决定MRP成败的,是计划员的素养。

再牛的系统,也需要人理解它的输出。我见过一个极品案例:系统建议采购1000个物料,计划员看都不看就执行了,结果到货后发现是工程变更前的旧料号,全报废。为啥?因为没有人去核对ECN。系统不会替你思考,它只是个听话的傻子。

所以,培训太重要了。得让计划员明白MRP的底层逻辑,知道那些数字怎么来的。不然一遇到异常,只会说“系统有毛病”。

另外,MRP的实施必须高层参与。推了半年,车间不配合录入完工数据,仓库不及时过账,到头来信息断层,怪谁?得由老板压下去,把业务纪律立起来。

企业MRP计划员培训现场照片
企业MRP计划员培训现场照片

最后,一个趋势不得不提:现在都在搞智能制造,MRP也在进化。传统的MRP假设无限产能,现在APS(高级计划与排程)能连起来做有限排产。但APS还是得靠MRP算物料需求。所以,根还是那个根。

物料需求计划(MRP),这门老手艺,在新工厂里依然跳动。别嫌弃它,也别神化它。把它当个工具,用对了,它就是你的提效神器;用歪了,它就是压死库房的最后一根稻草。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP):从入门到弃坑?不,是到精通 https://www.dachanpin.com/a/tg/65707.html

赞 (0)
产品生命周期管理(PLM):从概念到落地,我们到底缺了什么?
上一篇 2026-07-21 05:13:37
企业资源计划(ERP)实施手记:从焦头烂额到真香的180天
下一篇 2026-07-21 05:50:51

相关推荐

  • 搞定质量控制,其实没你想的那么难!

    提到 “质量控制”,不少人第一反应可能是工厂里穿着工装的检验员,拿着放大镜对着产品反复查看,感觉这事儿离日常生活特别远。但其实不然,咱们每天都在和质量控制打交道 —— 早上买的面包没发霉、喝的牛奶口感正常、上班坐的地铁准点又安全,这些背后都藏着质量控制的功劳。今天就用唠家常的方式,跟大家聊聊质量控制到底是咋回事,普通人又能从中学到哪些实用思路。 先从咱们最熟…

    2025-09-06
  • 预测性维护算法:工业界的“算命先生”,准不准?

    做过工厂设备维护的都知道——等坏了再修?那是上世纪的做法了,代价大得吓死人。突然停机,整条产线瘫痪,老板脸都绿了。于是“预防性维护”来了,定期换零件,不管好坏,到点就换。浪费!明明还能用的轴承,硬被拆下来扔掉。肉疼。 后来呢,有人开始琢磨:能不能提前知道设备什么时候坏?这就催生了预测性维护算法。说白了,就是给机器装上一堆传感器,振动、温度、油质……数据哗哗地…

    投稿 2026-08-03
  • 别把物料搬运当后勤:工厂降本30%的隐形密码

    很多工厂老板算成本,只会算原材料、人工、设备折旧。转头就把仓库和生产线之间的物料搬运,算成“没必要花大钱改”的边角活。 真的是亏到姥姥家。 为什么说物料搬运是工厂的隐形利润池 2024年中国机械工业联合会发布的离散制造业调研数据显示,国内八成以上的工厂,物料搬运时间占整个生产周期的60%以上,搬运成本占到总制造成本的20%到40%。 你花几十万优化生产线,好…

    投稿 2026-09-02
  • 储能技术:平衡能源脉搏的隐形基石

    能源的生产与消耗之间始终存在一道时间与空间的鸿沟。白天的光伏电力难以支撑夜晚的照明需求,大风天气里激增的风电可能超出电网瞬时承载能力,工业设备启停带来的负荷波动更会威胁供电稳定性。储能技术正是填补这道鸿沟的关键支撑,它如同能源系统的 “蓄电池” 与 “调节器”,通过精准捕捉、高效储存和按需释放能量,让各类能源得以更灵活、更可靠地服务于生产生活。 不同类型的储…

    2025-09-17
  • 养殖场里的 “打工仔”:鸡飞猪跳的欢乐日常

    提起畜牧场,不少人脑海里会蹦出 “风吹草低见牛羊” 的诗意画面,可真正扎根在这里才知道,现实比诗句热闹十倍 —— 毕竟一群会 “说话” 的毛孩子凑在一起,每天都在上演动物版《欢乐喜剧人》。就拿我家那片占地三亩的养殖场来说,从清晨第一声鸡叫到傍晚最后一头猪归栏,每个时间段都有让人笑到扶墙的名场面,要是架个摄像头直播,说不定能比某些综艺还吸粉。 先说那群芦花鸡,…

    2025-09-05

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
