半夜两点,被电话叫醒——产线停线了,因为缺一颗螺丝。我揉着眼睛打开电脑,运行物料需求计划(MRP),系统告诉我库存充足。见鬼了。最后发现是仓库把物料放错了货架,而BOM里版本又没更新。这就是日常。说实话,干了十几年计划,每次跑MRP都像在开盲盒,刺激!但你说它没用?那也不是,否则早被淘汰了。

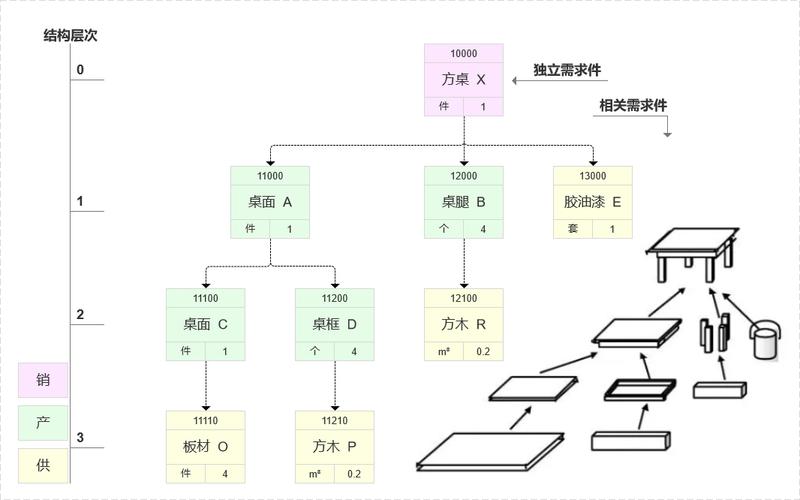

先别想那些复杂的计算公式。物料需求计划,说白了就是回答三个问题:要生产什么、需要什么、手上有什么。然后算出差额——净需求。再根据提前期倒推下单时间。这个逻辑,哪怕放在手工管理的时代,也是人的本能思考。可是,麻烦出在数据。BOM(物料清单)不准、库存不准、提前期拍脑袋……输入是垃圾,输出必定是垃圾,对吧?
有一回,新产品导入,BOM里有个物料号少了一位数字,MRP跑出来需求为零。结果采购没下单,直接导致新品上市推迟。那一周我每天只睡四个小时。所以后来我立了个规矩:每次MRP运算前,先抽查几个关键物料的基础数据。这比任何高级算法都管用。
问:MRP计算结果为什么总是不准?明明系统显示库存足够,但实际就是缺料。
答:这个太常见了。根本原因不是MRP算法有问题,而是数据源头脏了。你去看,可能是仓库发料没及时过账,或者质检状态没更新,甚至替代料关系没维护。还有BOM版本混乱——设计改了但系统里还是旧版。我见过一家工厂,同一颗螺丝在BOM里出现三次,不同供应商不同料号,实际上是个通用件。MRP不傻,但它只会算账,不会像人一样去判断“这个料其实可以用那个替代”。所以,
90年代搞MRP II,把生产计划和财务、销售打通,那叫一个兴奋。闭环MRP,终于能模拟“如果……会怎样”了。可是现在呢?一提ERP,大家就吐槽又贵又难用。我见过一套SAP系统,因为定制太复杂,跑一次全厂MRP要八个小时!计划员只能等到周末,还要备份数据,战战兢兢。💡 这不是技术的错,是管理混乱和过度定制在谋杀效率。
不过话说回来,ERP把各模块集成,至少结束了各部门各自为政的混乱。销售下订单,直接传到生产,BOM一展开,需求就算出来了。只是很多企业忘了——系统只是工具,背后的流程和规则要不断优化。我曾经痛下决心,把工厂里15000条物料的提前期重新校准,让MRP算出的计划可执行。那半年,几乎天天跟采购、车间吵架,但之后缺料率从12%降到3%!❗ 值了。提前期这东西,没人认真量过标准,都是拍个脑袋说两周。后来我们用历史数据做回归,才发现某些零件实际提前期波动可以到±5天,MRP按固定值算当然不准。所以后来引入了动态安全库存,基于服务水平重新设定参数,MRP一下子就“聪明”了。
问:现在都讲智能制造、工业4.0,老旧的MRP逻辑还重要吗?是不是已经落伍了?
答:恰恰相反。MRP的骨架依然坚实。你别看市面上冒出那么多新概念:APS高级排程、数字孪生、AI预测……它们都是在MRP的基础上叠加优化。比如AI预测可以改善MPS(主生产计划)的准确性,但最终展开到物料需求,还是MRP运算的逻辑。数字孪生能模拟产线和物料流动,但物料需求时间窗还是基于提前期。所以说,
,搞不懂它,搞智能制造就像在沙滩上建城堡。✅ 我个人的观点:未来MRP会变得更加实时化、动态化,结合传感器数据自动调整,但核心逻辑——物料平衡和优先级——不会变。
第一,永远保持怀疑。跑完MRP后,别急着发布,先看例外信息:哪些订单建议提前?哪些建议推迟?为什么?用自己的经验判断一下。
第二,定期清洗数据。尤其是BOM和库存,建议每月组织一次跨部门的数据审计。这比任何培训都有效。
第三,不要和系统较劲。有些计划员喜欢手工调整MRP结果,今天改时间,明天改数量,结果全乱套。要么你改规则,要么你承认现实,别用Excel去挑战ERP。
第四,拥抱变化。现在有些轻量级MRP工具,部署快,还能和MES联动,实时反馈完工情况,比传统ERP灵活多了。比如我们试过用一系列开源工具搭了一个实时看板,当实际产出偏离计划时,MRP自动重算。那一刻,真的感觉未来已来。
最后说句掏心窝的话:物料需求计划搞得再花哨,也离不开人的判断和责任。系统不会替你背锅——停线的板子终究打在自己屁股上。所以,懂业务,爱数据,别偷懒,这三样比什么都强。
好了,天快亮了,又该跑一遍早班MRP了。但愿今天没有意外。
