价值流图要的是暴露浪费。不是描绘步骤。如果一张图里看不到等待、库存、返工这些“梗阻点”,那这张图……就该揉了扔进废纸堆。
我见过最离谱的,涂满了各种标记,但交货周期一点没缩短。后来才发现他们根本没走到现场——只凭ERP数据拍脑袋。价值流图是车间走出来的,不是会议室画出来的。懂吧?
现状图:请把“看不见”的浪费亮出来
画现状图,必须拿秒表。必须去工位蹲点。不然库存天数、切换时间、设备OEE这些关键数据,怎么可能准?我们有一次,蹲了三天,发现某工序实际换模时间比设备铭牌多了整整40分钟——因为卡料没人报。这种窝藏的问题,ERP里永远是“标准工时”。
所以画现状图有个铁律:至少让一线班长参与。他们太知道哪里卡了,哪里等料了。我甚至让操作工直接拿笔往上添——图改得乱七八糟,可那才是真实现状,不是工程师脑补的现状。

数据框别贪多。重点抓三个:C/T(周期时间)、C/O(换型时间)、FTT(一次合格率)。再加一个Uptime(有效工作时间比)。足够了。太多反而看不清。
有人问:增值比(VA ratio)算出来连5%都不到,怎么办?正常啊!大部分工厂都这个德行。不要慌。这正是机会。看到那95%的非增值比例,你才有动力去砍。
问:未来图怎么画才不变成“美好愿望图”?

答:很多未来图相当于许愿清单——什么单件流、零库存、拉动生产全堆上去。结果根本执行不下去,因为忽略了现实约束。未来图必须基于现状图的数据炸弹——就是那些最扎眼的浪费点,一次只打1~2个,最多3个。
我们有个项目,第一步只解决“焊接后等待检查”这个点。原本堆了三天WIP,改成焊接完立刻去应力,然后在线探伤,直接砍掉两天。未来图就聚焦这个,画得特简单。三个月后,交付周期短了30%。
所以未来图要有阶段性里程碑。别一上来画成丰田模式。你设备不是丰田的,人也不是。
对了,画未来图时一定要标出“连续流”的起点和终点。真正能连的工序没几个。大多数情况能搞个FIFO通道就不错了。别硬来。
坑:以为画完图就完事了
最让我血压升高的是——有些企业搞VSM像搞运动。花两天画完,装裱起来,总经理在上面签字:“目标:缩短生产周期50%”。然后呢?就没有然后了。
价值流图要配套改善行动计划啊!具体到人、到天、到量化指标。而且必须每周跟踪,去现场看,别窝在办公室看报表。我手边有个项目,行动计划定了21项,结果三个月后完成5项——因为没人检核。最后把行动计划贴在食堂,谁的地盘进展慢,红字标出,这才动起来。人性啊。
还有一大坑:把VSM当成一次性工具。No!价值流图要循环迭代。改善完一轮,再画新现状图,再突破。前端供应链变了、客户订单波动了,你的VSM都得跟着调。我们厂现在是每季度更新一次,雷打不动。
有些顾问吹嘘什么“五天打造精益产线”,听着就想笑。没有VSM深度分析,你敢去动产线?布局一调,钱花了,结果瓶颈还在。那不是精益,那是烧钱。

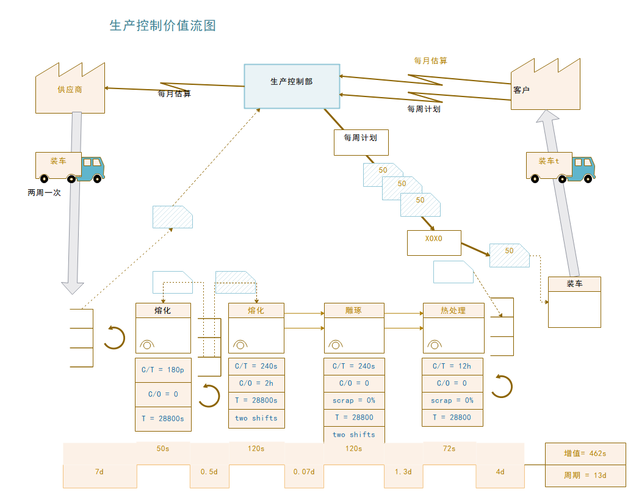

问:小批量、多品种机型能用价值流图吗?混合产线怎么画?

答:能用,但必须选产品族。别把几十个型号全堆一起,那真要画疯。通常按工艺路径相似度聚类。比如我们做液压阀体,分铸铁和铸钢两族,族内切换损失小。然后各画各的VSM。
混合产线画图,重点看节拍时间与工序周期匹配。会遇到有的工序共享,那就需要排队,就在那地方标出等待时间。另外,用“均衡化”符号,明白每个型号的排产间隔。这比批量生产的VSM复杂,但有价值——能让你看清换型造成的产能损失到底多大。
别怕复杂。画不清说明你没理解现场。
最后唠叨一句:价值流图是领导进行现场观测的切入点。老板站那看三分钟,就能问出好问题:“为什么这里库存这么高?”“为什么返工率波动这么大?”——这才是VSM真正的威力。而不是图本身。
