说实话,干了二十年制造业,我最怕听到的一句话就是:“我们一直用Excel做物料需求。”
——没出事算你运气好。
物料需求计划(MRP)这东西,不是算个加减乘除那么简单。Excel表拉得再花哨,一旦碰到BOM变更、提前期波动、供应商跳票……那种崩溃感,经历过的人都懂。
但奇怪的是,很多企业宁愿让计划员天天加班到凌晨,也不愿意上系统。原因很简单:怕花钱、怕麻烦、怕用不好。可账不是这么算的。
到底什么是物料需求计划(MRP)?真不是跑个表就完了

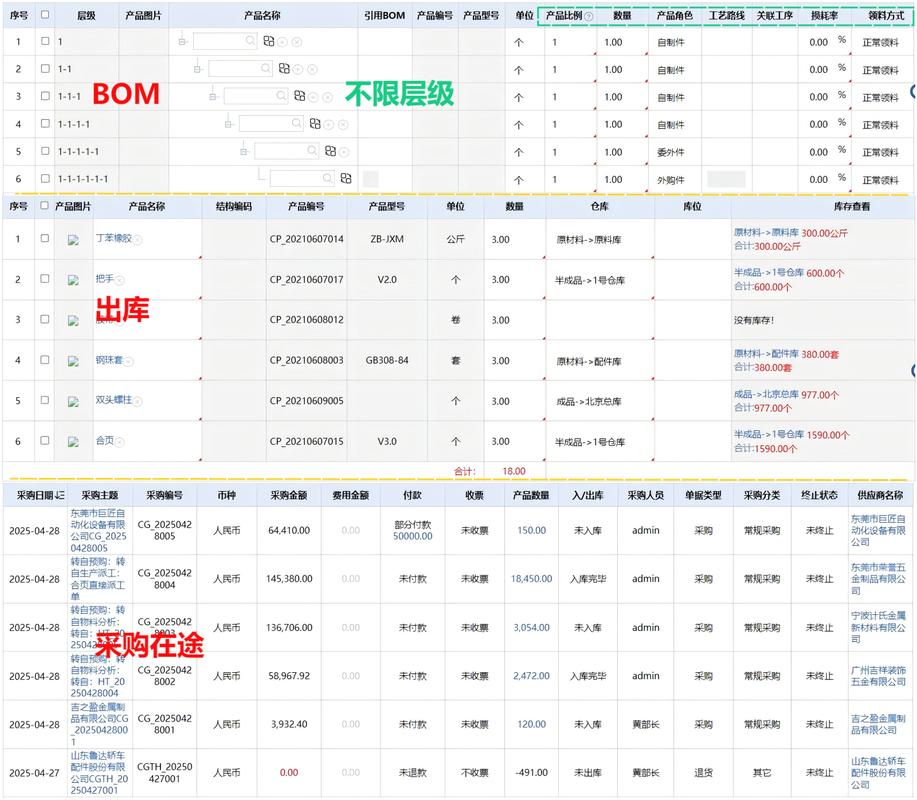

简单讲,MRP就是一套逻辑:根据主生产计划(MPS)、物料清单(BOM)和库存记录,推算出什么时间、需要什么物料、要多少。
听起来不复杂。但如果你家有几千颗料号,几十层BOM,然后每个物料的提前期还不一样——你让计划员手算试试?光一个“净需求”就能把人逼疯。
就说上个月,一个做精密齿轮的客户找我。他们ERP是上了,但MRP参数全是默认值,安全库存拍脑袋定。结果呢?常用钢材断料两周,非标轴承却堆了半年用量。老板气得拍桌子:“系统还不如Excel!” 我一看,批量规则设成了“固定批量”,提前期也没维护——这锅系统不背。
所以,MRP的核心不是软件,是数据的准确性和参数的持续优化。BOM不准、库存不准、提前期瞎填,再贵的系统也白搭。
MRP的前世今生:从算盘到AI
MRP其实是个老概念了。上世纪60年代,美国就有人用计算机跑物料清单分解。那时候叫MRP I,后来加了产能需求,变成闭环MRP。再往后,把财务、销售都集成进来,就成了MRP II。现在大家说的ERP,本质是MRP II的延伸。
但不管怎么变,物料需求计划(MRP)的逻辑内核没大动。无非是:
- 毛需求 → 净需求 → 计划订单下达
- 时间倒推(往前推提前期)
- 批量规则(固定批量、逐批、最小批量……)
可就这么简单的逻辑,90%的企业用不好。为什么?
问:我们公司订单变动很大,MRP跑出来的结果经常不准,怎么破?
答:先别急着调系统。我问你三个问题:需求预测是怎么做的?有没有区分独立需求和相关需求?提前期是历史平均值还是拍脑袋的?很多企业把销售预测直接当MPS扔进去,然后幻想MRP能算出准确结果——这就像让导航去一个没去过的地方,却不输入目的地。解决办法:第一,用滚动预测+安全库存对冲波动;第二,对MPS进行“时界”控制,冻结近期计划;第三,定期回顾提前期和批量规则,别三年不调参。
是不是有点懵?正常。我刚接触MRP时,也觉得这么简单的逻辑怎么会有这么多名堂。后来才明白,MRP的难点不在算法,在于业务规则的博弈。
Excel和MRP系统的真正差距,就一个字:动态

Excel是静态的。你拉个公式,改个数,回车。但现实是,生产计划天天变。插单、退单、返工、供应商晚到……Excel怎么实时响应?靠手动调整?一个错位,全线崩溃。
真正的MRP系统,至少要做到:
- 多层BOM的逐层展开:你的成品下面有半成品,半成品下面有毛坯,毛坯下面有原材料。系统自动从第0层算到最底层。
- 低层码(Low-Level Code):一个物料在多个BOM层级出现,系统只算一次净需求,这是Excel很难做到的。

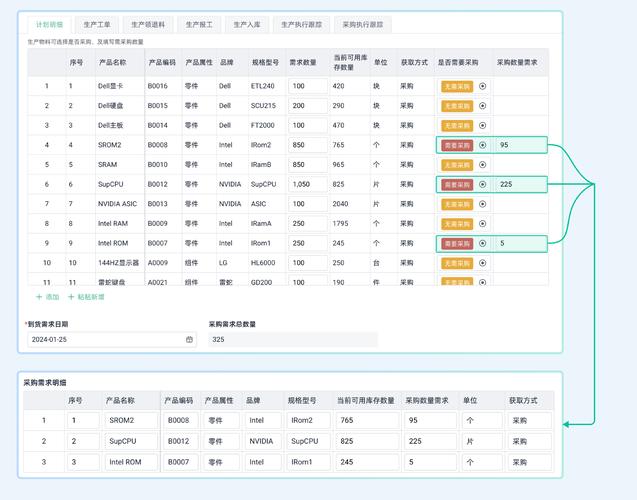

- 例外信息:系统自动提示“建议提前订单”、“建议延后订单”、“建议取消订单”。人只需要处理异常。
那种感觉就像……你从骑自行车突然换成了开车。当然,开车也得学驾照,还得加油、保养。但没人会否认汽车的价值。

问:上了MRP系统后,如何避免计划员过度修改系统建议?
答:哈哈,这是经典难题。计划员的经验很宝贵,但经验经常会绕过系统控制。我的建议:建立“计划员干预回馈”机制。每次人工修改,必须填原因。月底统计,哪些修改是合理的,哪些导致了缺料或库存飙升。用数据说话,慢慢就能找到平衡点。另外,给系统设置容差范围,比如提前期±2天内的建议自动确认,超出范围的才人工审核。
说到这,想起十几年前我自己踩的坑。当时给一家注塑厂做MRP,全参数化了,跑出来一堆建议。计划员嫌麻烦,全改成自己那一套。结果三个月后,库存准交率反而下降了——她忘了一颗料,导致整批货停线。老板把我骂得狗血淋头,我冤啊……后来想通了,MRP项目实施,三分技术,七分管理。你没跟车间主任喝过酒,别想推动变革。
2024年了,MRP是不是过时了?
总有人问我:现在都AI、大数据了,MRP是不是老古董了?
我的观点:MRP的逻辑不会过时,但载体在进化。比如,传统的MRP基于无限产能假设,现在APS(高级计划排程)补齐了短板。再比如,需求预测可以结合机器学习,动态调整安全库存。还有,云ERP让中小企业也能低成本用上MRP,不用养一帮IT。
但请注意,无论技术怎么变,基础数据仍然是核心。最近帮一个汽车零部件厂做数字化,第一步不是上AI,而是花了两个月清洗BOM和库存数据。现在的MRP跑起来——爽!计划员从原来的“表姐”变成了“分析师”,终于有时间去车间抓真问题了。

所以,别再拿Excel当挡箭牌。物料需求计划(MRP)不是洪水猛兽,它是制造业的基本功。就像学书法要先练横平竖直,MRP就是那横平竖直。
最后啰嗦一句:上系统之前,先看看你的BOM准确率有没有95%,库存准确率有没有98%。没有?赶紧去盘点!别幻想软件能解决数据问题。
就这样吧。有具体问题,欢迎来工厂找我。茶水管够,案例管吐。
