干了二十年制造管理,我把话撂这儿:很多厂子看起来忙得脚不沾地,其实一半以上的时间和物料都白扔了。你要是问我凭什么这么肯定,就因为你没画过价值流图(VSM)。
说实话,第一次画VSM的时候我心里挺不屑的,不就是把流程画出来吗?车间里的工序我闭着眼都能背。真下笔画反而懵了——从原材料进厂到你交付成品,物料怎么流、信息怎么传,画出来全是乱的。这时候你才会意识到,原来自己对流程的理解都是碎片化的。
VSM到底是个啥玩意儿
价值流图,直白点说就是把产品从订单到交付的全过程,用一张图摊开。它跟工艺流程图不一样,工艺只盯着某个工位的动作,VSM看的是整条链——包括实物流和信息流。很多主管光盯着局部效率,工效提上去了,整个货期却更长了,就是因为没看全局。
画VSM有个好处,它能逼你把那些看不见的等待、搬运、返工全暴露出来。比如你车间里有个工序特快,三分钟一件,但前后堆积了八千件在等,这就是典型的局部效率假象。💡 VSM的价值就在于让你看到那堆在制品,而不是夸那个工位多快。

一张图看清七大浪费

丰田搞出来的七大浪费,干制造的都听过吧?但听归听,你真能在现场指出来吗?VSM就是干这个的。
- 过量生产——生产计划拍脑袋,导致前后工序能力不匹配,VSM上的工序时间一对比就露馅了。
- 库存——原材料、半成品、成品,每处三角形标记都是钱趴在那边。
- 搬运——路径画出来你会发现,物料在车间里绕了三个弯,光转运距离就多出几百米。
- 等待——操作工在等机器、下一批料在等前道工序,这些时间在VSM上都是空白行。
- 动作——工位上重复弯腰、转身,这些浪费VSM里虽不直接体现,但结合现场观察也能追查。
- 加工本身——有些工序纯粹是多余,比如做了再拆的保护措施,VSM上能看出非增值环节。
- 不良品——每条返工流都画成一条回流的线,画得越粗越扎眼。
说真的,画完当前状态图那天,我一晚上没睡好。原来我管理的流程里,增值时间只占总周期的百分之十几,百分之八十多的“周期”全是浪费!——这数字你敢信?那时候我才明白,精益不是口号,是具体到分钟和毫米的。
先画当前状态,还是未来状态?

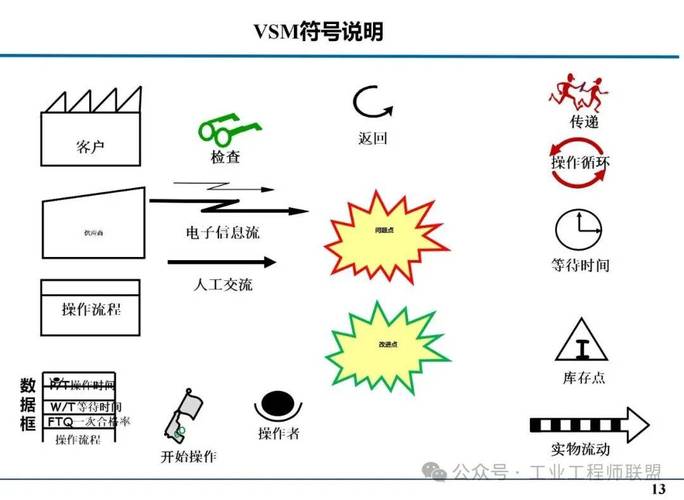

别一上来想着画未来状态图。基础没打牢飞不起来。先老老实实把当前状态画准了,再谈改善。怎么画?拿张A3纸,从左到右按流程顺序画,用标准的“工厂”图标表示工序,用倒三角表示库存,用闪电表示运输,用直箭头表示推式物流,用折线表示信息流。这些符号都有标准,别自己瞎编。
⚠️ 遇到一个特别容易犯的错:把生产计划当成信息流的源头。其实客户订单才是源头。很多厂的信息流是“预测”驱动的,那个需求波动大得很,你画出来就会发现信息流跟实物流脱节了。我走访过一家汽配厂,采购部自己有一套Excel预测,生产部按週计划排产,销售部天天催货,三个系统互不通气。VSM一画,乱成一锅粥。后来他们统一用MES里的订单数据来驱动,信息流才顺了。
价值流图(VSM)不是画完就算的
很多团队画完图,拍了张照就完事了,然后便搁在那里吃灰。VSM的真正威力在于用它做改善的靶子。当前状态图找出了瓶颈和浪费,下一步要画未来状态图——也就是你理想中的流动方式。未来状态图里,你要考虑节拍时间、连续流、看板拉动这些精益工具怎么应用。比如把某个瓶颈工序的换型时间压缩,或者在中间增加一个超市来平滑产能。
但别贪多,一次改一条价值链。我吃过亏,曾试图把所有工序都改造成连续流,结果折腾了三个月,现场一团乱。后来只选一条产品族来做试点,把关键瓶颈工位改成了U型单元,效果立即不一样。🤔 记住,VSM是指导你少走弯路,不是让你绕着流程打转。
问与答:实战中的坑
问:VSM需要多详细才算够?每个动作都画出来吗?
答:不不不,那是浪费你的时间。VSM的粒度到“工序”就够了,比如“车加工”、“热处理”这种层级。你要是细化到每个动作,那更该用“操作分析”而不是VSM。原则是:能看出物料的流动和停顿就行。太细反而看不清全局,毕竟VSM要解决的是一整条链的问题。
问:我们厂没有ERP,数据全靠手工记录,还能搞VSM吗?
答:完全可以,甚至更有必要。手工记录确实会不准,但你可以去现场测。拿秒表跟工位,把实际加工时间、换型时间测出来。VSM初版本来就是要靠现场观察,信息化系统后面再补。我发现很多工厂连基础的工时数据都没有,这正是画VSM的好借口——逼你把数据逼出来。再说了,VSM画出来之后,你才发现哪些数据是关键,再决定要不要上系统。
别把VSM当成精益部门的自嗨
最后说点扎心的。很多公司的VSM都是精益办那几个专职人员在办公室画的,一线主管和工人根本没参与,画出来的图跟现场脱节。怎么破?我建议把画图的笔交到班组长手里。别怕他们画得丑,丑没关系,只要数据是真实的。我组织过一次工坊,让三个班组长各自画自己负责的生产线,结果他们比顾问还细心,连物料小车每次要绕过的柱子都标出来了。
还有,VSM要定期更新。流程变了,图就得同步改。我们厂每季度审核一次,用不同颜色的笔把变化画在旧图上,对比着看,改善的轨迹就出来了。这种活生生的记录比任何ppt都更有说服力。

写了这么多,也不知道你看出点门道没。上一家公司的老板看到我画的VSM,愣了好久,说“原来我们这多时间都花在等待上了”。然后就下令把所有非增值的等待时间按工时计算成本,贴在车间门口。效果你猜怎么着?三个月,周期缩短了30%。不夸张,这就是VSM的力量。
