说实话,看板管理这词儿,现在快被说烂了。上个月我去一家做液压件的工厂,车间主任指着墙上一排塑料卡说:“老师,我们上了看板,可产线该堵还是堵。”我走近一看,卡片上写着“某某零件,数量200”,日期是三周前的。你说这是看板吗?是,但只是个形式。
今天不聊高大上的理论,就说点实际干的。看板管理的本质是什么?一句话:让后道工序告诉前道工序“我需要什么,要多少,什么时候要”。
看板管理的底层逻辑:从“推”变成“拉”
传统生产像推车,计划部门把工单往前推,每道工序拼命做,不管下道工序要不要。结果呢?在制品堆积如山,换款时一堆呆料。看板就是反过来,从总装开始,每道工序用完了,才向前道工序发出信号——“我需要补货”。这种拉动式生产(没错,这就是精益生产的老祖宗)才能真正把库存降下来。

机械制造里常见的三种看板,别搞混了

看板不是只有卡片。至少分成三类:
- 生产看板:用来指挥工序内部的生产。比如CNC加工中心,当后道取走一个零件,看板就返回,操作员看到几张看板就生产几个。
- 取件看板:用于工序之间的搬运。比如装配线需要50个轴,就带着50张取件看板去毛坯库取货。
- 外协看板:供应商送货用的,现在很多用电子看板,直接给供应商发信号。
很多厂只做了一种,就以为全套了,实际上单看板运行起来会有个断点。❗这是一个非常典型的误区。
再说说电子看板。现在数字化工厂里,用RFID、条码扫描,甚至MES系统自动触发看板,实时性更强。但注意,工具变了,原则没变。
落地看板管理最容易踩的坑(附真人真事)
这里有几个坑,我见过的厂几乎都踩过:
- 坑一:看板数量拍脑袋。有些工厂算看板数量,直接按最大库存量来。结果看板太多,等于没拉动。正确要按每小时的消耗量和生产节拍来算,还要考虑安全库存。公式其实很简单,但很多人懒得算。
- 坑二:只看板不更新。产品变了,工艺变了,看板卡还是老样子。我在那家液压件工厂看到的卡片,日期还是三周前的,早就失效了。
- 坑三:现场没有异常处理规则。看板管理最怕的就是“看板丢了”“看板卡住了”没人管。必须定一个明确的流程:谁负责,多长时间响应。

这里插两个大家经常问的问题:
问:看板数量到底怎么定?有没有简单公式?
答:通常用:看板数 = (日需求量 × 生产周期 × (1 + 安全系数)) / 容器容量。但关键是安全系数要从0.1起步,慢慢根据实际运行调整。别想着一步到位。
问:电子看板和传统卡片,中小工厂该选哪种?
答:说实话,如果你的工厂连物料数据都不准,先老老实实用卡片。电子看板能实时监控,但前提是数据的及时性和准确性,否则就是高级摆设。

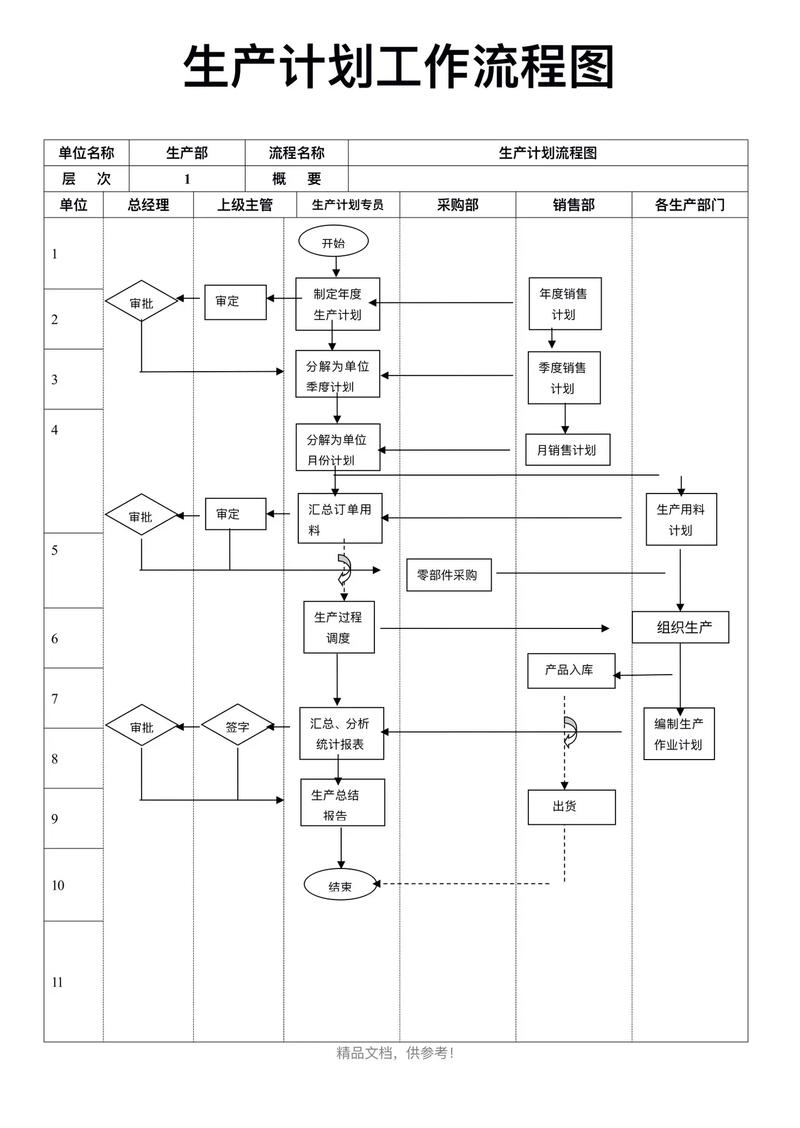

一个可借鉴的实施路径(我们厂是怎么干的)

路径不复杂,关键在于别贪多:
- 先选一条产线试点,别铺开。
- 把每个零件的型号、数量、存放位置理清楚。
- 设计看板循环,跟着物料走一圈,发现中间停留点。
- 培训现场员工,要看他们真的会“触发”看板。
比如,我们把看板卡放在零件盒里,用完了就把卡放进信号箱。每周统计一次异常情况,调整看板数。
问:看板管理跟MRP系统冲突吗?
答:不冲突。看板是执行层的信号机制,MRP是计划层的计算工具。很多厂把MRP生成的需求转成看板,两者结合。但别让MRP把看板数直接覆盖,那样会失去灵活。
看板管理这事,最怕的不是不懂,而是做样子。真正落地,远没有想象中那么难,但也没有捷径。
