别拿“标准模板”框死你的价值流图(VSM)
刚接触精益的人,十有八九会被网上的“标准VSM模板”带偏。模板上告诉你要用什么符号,要填什么数据,要画满几大框,缺一个都不显得专业。 可实际工厂哪有那么标准?你做大规模消费电子和做定制重型机械,流程能一样吗?非要拿流水线的模板套小批量生产,画出来的东西全是错的。
画当前状态价值流图,最容易踩的三个坑
要找浪费,第一步就得把你现在到底是怎么干活的画对,我见过太多人在这里栽跟头。 ❗ 坑一:坐在办公室画图,拿工艺流程图改一改就交差。 工艺卡上只会写“这个工序加工10分钟”,哪会告诉你工人每次领料要等仓库理货2小时,换模要找工具半天,这些才是占了总周期大部分的非增值浪费,不去现场蹲大半天根本摸不到。 💡 坑二:把理论标准工时当实际数据填。 标准工时是给核算工资用的,不算等待、返工、缺料的时间,你拿这个填进去,算出来的增值时间比例能好看一倍,浪费全被藏起来了,有啥用? ✅ 坑三:只画物料流,漏了信息流动的浪费。 我上周看了一张新人画的VSM,全流程物料清清楚楚,从订单下说到生产排产,半个字都没提。后来去现场一问,销售接了单,在内勤手里压3天,排产部又压2天,到车间手里已经过去一周了,这块占了交付周期的三分之一,居然漏了。 问:我赶着出改善方案,能不能跳过当前状态,直接画未来状态? 答:哪有这么好的事。改善不是拍脑袋,你连现在瓶颈在哪、浪费藏在哪都不知道,画出来的未来状态全是空中楼阁。我之前碰过一个浙江的厂长,上来就说要把交付周期砍一半,要投几百万上新生产线,结果画完当前VSM才发现,光原材料在供应商仓库等着发货的时间,就占了总交付周期的一半,跟自己生产线没关系,只要改成分批供货,不用花一分钱就能降三分之一的周期,你说省了多少冤枉钱?

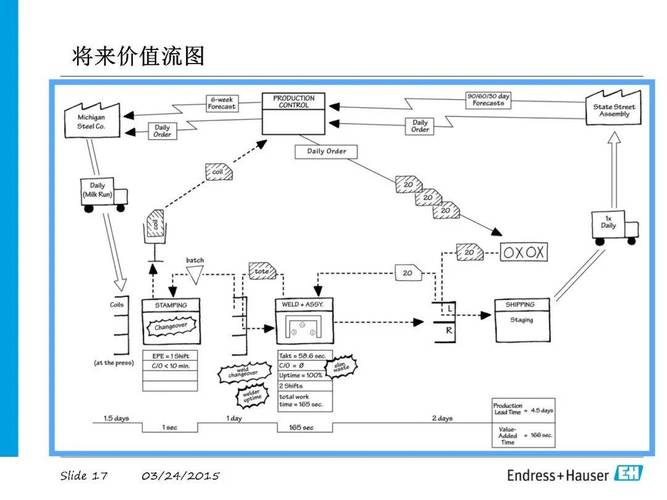

未来状态价值流图(VSM),要落地不要完美
