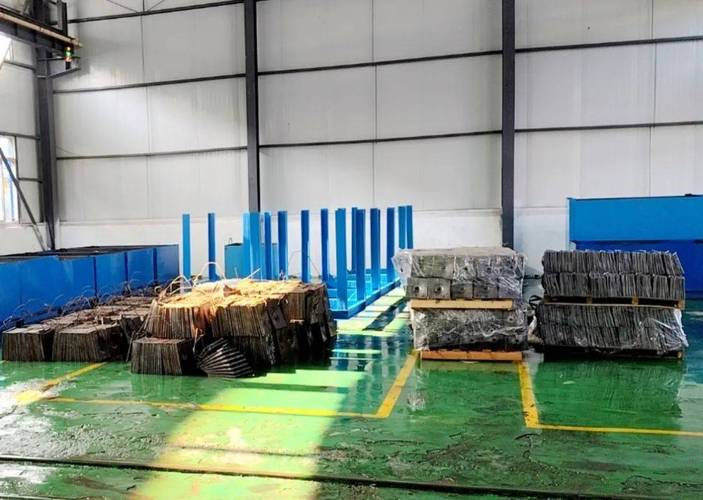

很多制造工厂都碰到过这个怪事:全车间所有设备的名义产能加起来,明明比订单需求多10%以上,可就是赶不上交期。
在制品堆得漫出来,现金流全砸进库存,老板天天催调度,调度天天骂工人,乱成一锅粥。
很多人上了精益,搞了六西格玛,抠每个工位的效率,最后一算,产能提升还不到5%,钱花了不少,水花都没溅起来。
核心问题就是,你没找到真正卡你脖子的那个点。
很多工厂改善的逻辑是“每个环节都提效,整体产能自然涨”,这完全是错的。
一条生产线就像一串链条,哪一节最容易断?就是强度最低的那一节。你把其他十节都加粗一倍,整体强度还是不会变。该断还是断。
这就是
问:约束理论(TOC)说的“约束”就是工厂最慢的那台机器吗?
答:真不是,这是刚接触TOC的人最容易踩的坑。约束分两种,有形约束和无形约束。有形约束就是瓶颈设备、场地、熟练工这类看得见的,无形约束可能是你混乱的排产规则、不合理的绩效考核,甚至是老板拍脑袋接了远超负荷的订单,这些都是卡产能的约束。我上个月接触过一个汽配厂,约束居然是品控部的检测工位——每次抽检都卡三天,后面线全停着等,你说去哪说理去。
很多人刚学TOC,上来就对着设备找瓶颈,往往找错了方向,最后说TOC没用,其实是自己没理解透。
问:TOC和我们工厂正在推的精益生产有冲突吗?
答:完全没有,甚至是互补。精益的思路是持续消除各种浪费,方向是对的,但对中小企业来说,周期长,改造成本高,很难快速见效。TOC是上来就抓核心瓶颈,所有的改善资源全砸在瓶颈上,方向准,花钱少,两三个月就能看到产能明显上涨。很多工厂现在都是先用TOC把产能提起来赚到钱,再用精益做全流程优化,顺得很。
💡 第一步:找对约束

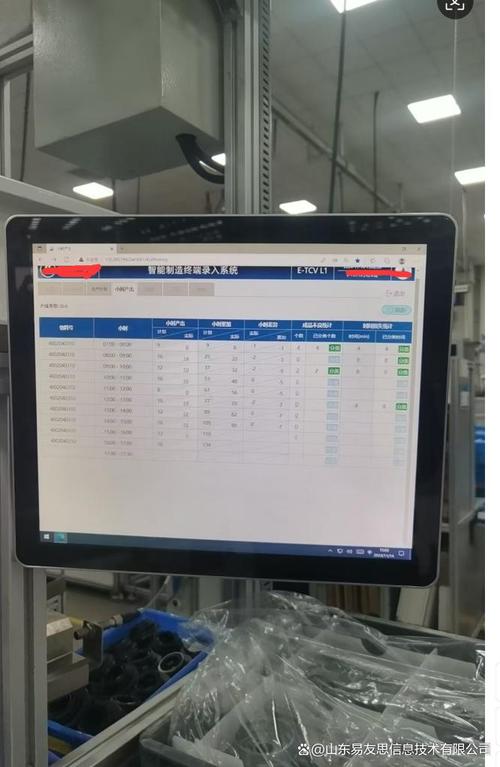

现在早就不用靠老师傅猜了,绝大多数工厂都上了MES系统,拉一周的设备稼动率、在制品堆积数据,哪台设备前堆货最多,哪台设备稼动率常年100%,那就是瓶颈,分分钟找出来。要是没上MES,去车间转半小时,哪里组长天天加班催活,哪里堆的货走不通人,那就是瓶颈,错不了。
💡 第二步:挖尽约束的所有潜能
别一找到瓶颈就想着买新设备。先把现有瓶颈的每一分钟都用满。
举个例子,瓶颈设备要不要停机吃饭?换模能不能提前做准备?保养能不能安排在全厂停电检修的时候做?能不能给瓶颈工位配一两个辅助工,让瓶颈的师傅只干核心的活,上下料、清废料这些杂活全让别人干?
就这么抠,一般能抠出10%-20%的产能,一分钱都不用花。
💡 第三步:所有非约束环节必须迁就约束
这句话说出来很多车间主任不爱听:非瓶颈环节别玩命做,做出来也是堆着,反而占库存占资金。就跟着瓶颈的节拍走,瓶颈做一件,你做一件就行,多余的时间哪怕让工人整理工具、做保养,都比瞎做一堆零件堆着强。
💡 第四步:打破约束
要是挖完潜能还是不够,那再动手升级瓶颈。加设备、加人手、订单外发都行,反正只需要投钱在瓶颈上,比你整条线升级省钱多了。
💡 第五步:别停下,找下一个约束
解决完当前的约束,新的约束一定会冒出来。别以为一劳永逸,每个月抽半天时间重新排查一遍,跟着调整就行。
第一个坑,非要搞复杂的系统,花几十万买TOC专用排产软件,一堆复杂的公式,最后工人不会用,放在那里吃灰。
说实话,中小工厂真没必要,一张看板,半个月调一次排产,足够用了。先把核心逻辑跑通,再上软件都不迟。
❗ 第二个坑,改完就不动了。很多工厂解决完一个瓶颈,就觉得万事大吉,过了半年发现又交不出货,又说TOC没用。其实TOC本来就是持续循环的过程,这个瓶颈解决了,下一个自然出来,本来就是这样。
我去年接触过中山一家做新能源结构件的工厂,原来产能每个月1200吨,订单接到1500吨,本来打算花300万扩线,用TOC找完瓶颈,发现就是热处理工位卡着,每天有两个小时在空等。调整了上下料流程,给热处理配了专门的备料工,直接把产能提到1550吨,300万省了,三个月就把调整的成本赚回来了。
这就是约束理论(TOC)最迷人的地方:它不是什么高大上的玄学,就是帮你在现有条件下,最快把产能提上去,把钱赚到手的工具。
别忙着买设备扩厂,先找找你家的瓶颈在哪。说不定转一圈,就能挖出几十万上百万的利润。
