我上个月跑了珠三角三家中小注塑厂,有两家老板拍桌子吐槽,说新上的ERP花了几十万,该缺的料还是缺,该堆的库存还是堆到车间门口。
说白了,物料需求计划(MRP)的根没扎对。
很多人说MRP是几十年前的老古董,现在都APS、MES了,还提这个干嘛?说实话,APS能排产排到秒,MES能追着工单跑,没有准确的MRP输出,全都是空中楼阁。对吧?
MRP的输入就三样东西:主生产计划MPS、物料清单BOM、现有库存数据,哪一个错了,结果全错。上个月那家做家电配件的厂,BOM里把一个固定螺丝的规格写错了,多算了整整一倍,结果采购拉了三吨螺丝堆在仓库,放了大半年,全部生锈直接当废铁卖,亏了十几万打了水漂。
问:现在很多云ERP都自带自动运行MRP功能,还需要人手动调吗?
答:当然要。自动运行只是给你出初始结果,工厂里永远有突发情况:上次生产剩下的余料能不能用?供应商答应提前到的货有没有录进系统?客户订单临时改了交期,系统刷新了吗?这些异常,机器算不出来,必须要有熟悉物料的计划员过一遍。
很多工厂说MRP不好用,其实不是MRP不好用,是你从来没给过它对的输入,出来错结果怪工具,有道理吗?
现在制造业都转小批量多品种了,原来那种每周跑一次MRP的玩法早就过时了。我接触过江浙那边做定制自动化设备的工厂,现在是每天滚动跑三次MRP,结合实时的库存、供应商交付动态调整需求。
原来的安全库存都是固定值,现在很多工厂结合
的历史数据,把安全库存改成动态的——旺季急单多的时候,常用物料涨20%安全库存,淡季慢销直接降一半,我亲眼见过一家工厂库存周转直接提了32%,数据就摆在看板上,骗不了人。
问:现在都在推APS高级排程,工厂上了APS还要物料需求计划(MRP)吗?
答:APS管的是产能和排产顺序,MRP管的是物料齐套。APS排出来你今天要生产10台定制设备,缺3个关键进口零件,那排的再完美有啥用?反过来,MRP算出来你要100个注塑件,但是你的注塑机产能根本排不出来这么多,算的再准也是白搭。现在成熟的玩法是把APS的排产结果喂给MRP,MRP再输出准确的分时段物料需求,两者搭配干活,根本不存在谁取代谁。

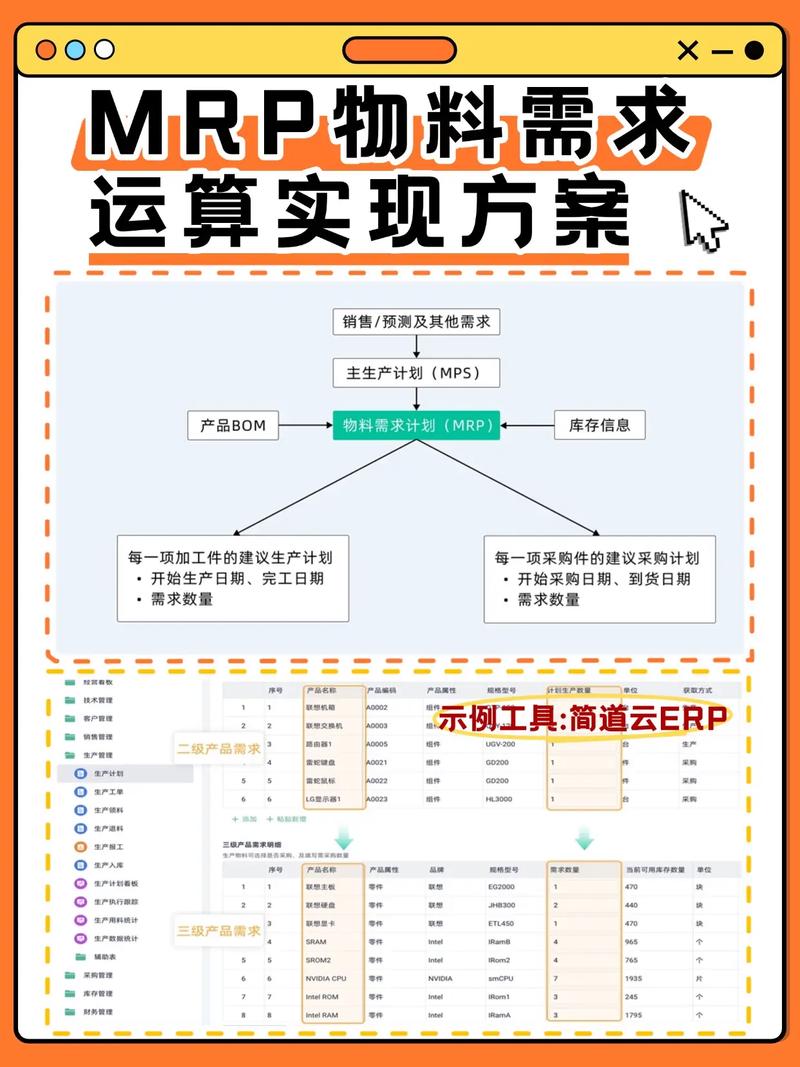

💡 先理干净基础数据,再跑MRP
很多工厂上来就点运行MRP,BOM错漏、库存不准,出来的结果能对才怪。我见过最夸张的,成品BOM漏了一款包装纸箱,结果整批产品生产完,没箱子装,发不了货,急得老板亲自开车去批发市场扫货,不仅亏了加急运费,还赔了客户十万块的逾期违约金。
❗ 别强求100%准确率,留好缓冲
工厂生产哪有百分之百确定的事?给常用物料留5%左右的缓冲就够,缓冲额度不是固定的,按过去三个月的异常率每个月调一次就行,别瞎堆库存占现金流。
✅ 滚动运行,别抱着一周一跑的老黄历
现在小批量多品种是常态,订单改交期、插单都是家常便饭,至少一天跑一次,有急单随时加跑,才能跟上变化。
说实话,很多工厂现在沉迷追风口,动不动就是工业4.0、黑灯工厂,砸了大几百万上系统,结果最基础的
都没做对,钱花了,效益没见涨,你说冤不冤?
真的冤。
去年我接触过一个做新能源汽车内饰件的工厂,原来库存周转天数是47天,后来花了两个月理干净BOM和库存数据,把原来每周跑一次MRP改成每日滚动运行,又改成动态安全库存,三个月就把周转天数降到了29天,光解放出来的流动资金就有两千多万。啥概念?这笔钱拿去开新线不好吗?拿去给工人涨工资不好吗?
不过话说回来,MRP说白了就是个工具,工具好用不好用,看用的人有没有上心。不是说你买了最贵的系统就一定能做好,我见过不少十来个人的小加工厂,用Excel做MRP,做的比大工厂上百万的系统还准,为啥?人家基础数据对,计划员天天盯着物料,熟悉每一种物料的交付周期、损耗率,门儿清。
现在去制造业逛,十家有八家在聊数字化转型。我就一句话:先把MRP这块地基打牢,再谈别的。不然都是空中楼阁,钱打了水漂,哭都没地方哭。
