很多做制造的老板,都吃过算料的亏。
备多了,原材料堆在仓库吃灰,贬值、过期、占资金。
备少了,生产线停着等料,交期延误赔违约金,客户跑了。
我见过东莞一家做汽配代工的工厂,去年旺季靠老调度的经验拍板备料,多进了三批ABS粒子,压了快两百万库存,放了八个月只能当废料卖,亏了四十多万。
说白了,就是没把物料需求计划(MRP)用明白。
很多老板的惯性思维是:我花几十万上了ERP,带MRP模块,怎么还错?
甩锅给软件不好用,其实问题出在人身上。
输入的都是垃圾,跑出来的当然是垃圾。
BOM表错两个零件号,库存账实差了十几万,提前期拍脑袋填,MRP再牛也算不准。
问:我们工厂只有二十多个人,规模小,需要做物料需求计划(MRP)吗?
答:真不一定,但要看你做什么产品。如果你做非标定制,每个订单的配置都不一样,哪怕只有十个人,算错一次料的亏损,都够你交三年MRP软件的年费了。要是你做单一规格的标准品,Excel就能算清楚,那没必要硬上工具。
别小看基础数据的错误,我见过一家做家电结构件的工厂,BOM漏了一个几分钱的卡扣,跑MRP的时候没算需求,等到组装的时候才发现缺了两万个卡扣,供应商赶货收了三倍的加急费,光这一笔就亏了小十万,找谁说理去?
💡 第一个,100%准确的BOM清单
很多工厂研发改了设计,BOM半年不更新,或者只更新主件,漏了紧固件、小电子元件这种小东西,不出问题才怪。每个月抽3-5个成品,拆解核对BOM,错了就改,花不了你半天时间,能省几十万的坑。
✅ 第二个,账实一致的库存数据
线边仓的余料没入账?委外加工的料没挂账?退回来的不合格品没销账?账面库存和实际差出一个车间的量,跑MRP当然要么多订要么少订。很多工厂每天抽一个小时做抽点,每周全盘一次线边仓,这点功夫真不能省。
❗ 第三个,贴合实际的采购提前期
供应商说10天交货你就填10天?你自己内部下单审批要2天,物流路上要3天,预留2天的不合格退换缓冲,实际要17天你就得填17天。别嫌麻烦,提前期错个三五天,旺季的时候就能害得你停线。

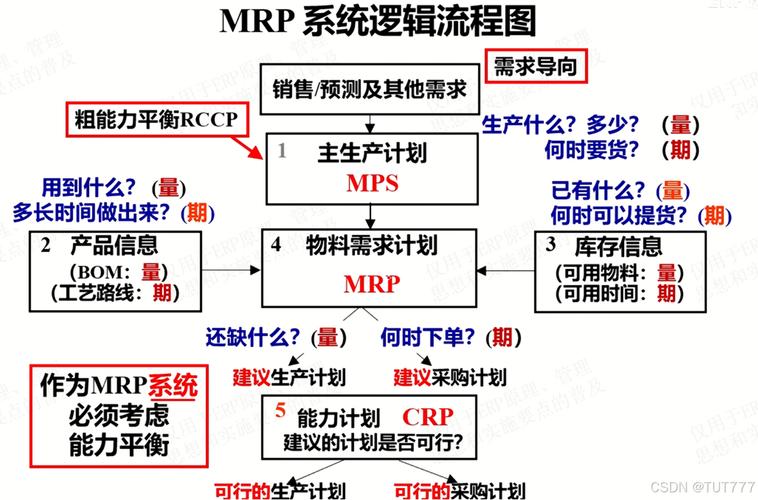

问:现在都在说APS高级排程、智能供应链,物料需求计划(MRP)是不是已经过时淘汰了?
答:别被营销概念忽悠。APS排的是生产工序和产能,MRP算的是你到底需要多少物料,从哪里来,什么时候要,完全是两个层面的东西。现在所有的智能生产系统,核心的物料计算逻辑还是MRP,没有MRP的准确数据打基础,APS排出来的计划就是空中楼阁,该缺料还是缺料,该压库存还是压库存。
放在十年前,MRP确实是大工厂才玩得起的东西,要专门的计划员,要大服务器,贵得很。现在不一样了,云ERP的MRP模块,按年付费,一年几千块就能用,小工厂也能负担得起。
现在最新的玩法是动态MRP,不是以前那种一周甚至半个月跑一次的老做法。每天凌晨系统自动跑一次,把前一天新接的订单、完工入库的成品、供应商说要延迟的送货,全部更新进去,自动调整采购和生产需求。
说实话,上个月帮苏州一家做非标设备的小工厂调MRP设置,原来他们半个月跑一次,旺季经常缺急料,淡季压一堆滞销料,改成自动每日跑之后,三个月下来库存周转提了28%,腾出来三百多万的压库资金,老板差点给我发红包。
不过话说回来,MRP不是万能的。供应商突然着火断供,客户临时插单改单,这种意外情况哪都有。但MRP帮你把90%的常规需求算准了,剩下10%的意外你处理起来也从容得多,不用天天到处救火。
很多工厂老板一门心思扑在接订单上,觉得多接一个订单就多赚一份钱,其实把物料需求计划(MRP)用对,挤出来的库存水分,省下来的停工损失,全是纯利润,不比接几个不赚钱的小订单香?
免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:物料需求计划(MRP):制造工厂藏在数据里的隐形利润 https://www.dachanpin.com/a/tg/68435.html
