上个月去珠三角一个做汽车零配件的工厂做顾问,进门就看到车间墙上贴了一张巨幅价值流图(VSM),框得整整齐齐,字比拳头还大。我绕着走了三圈,问厂长,这图用了多久?厂长挠头说,半年前请了个咨询团队画的,之后就贴在这儿当参观打卡点了…
得,又是一个把价值流图做成门面活的。
很多工厂学精益,第一堂课就学画价值流图,学完回来吭哧吭哧跑现场画,画完贴墙,就完事了。问他们找到几个浪费点?答不上来。问他们改了什么?也答不上来。
说白了,很多人从根上就理解错了。价值流图(VSM)不是工厂的展示品,不是给客户看的流程图,是帮你掏隐藏浪费的探测器。
问:画价值流图(VSM)不就是把现有流程捋一遍吗?不对吗?
答:当然不对。捋流程那叫标准作业流程图,不是价值流。价值流的核心是「区分增值活动和不增值活动」,你花三天时间把每个工序的工位画得漂漂亮亮,颜色搭得比PPT还好看,却没统计每个工序之间的在制品库存周转天数,没算信息传递的等待时间,那就是捡了芝麻丢了西瓜。
现在很多工厂上来就砸钱搞数字化、上自动化,其实先画一张对的价值流图,能省掉至少三分之一的冤枉投资。很多你以为的产能不足,根本就是浪费堆出来的。

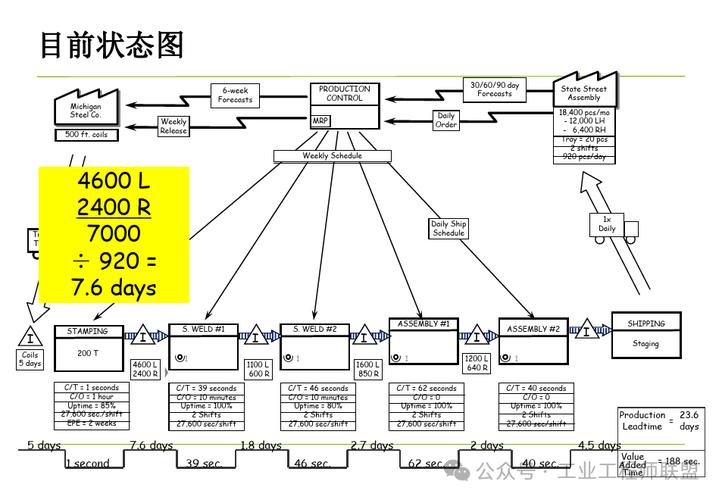

,别上来先画流程
很多人的步骤错了,上来就先画客户需求,再画从原材料到出货的每个工序框,连上线,最后填数据。不对。你要先花2-3天泡在现场,把每个环节的所有时间都记下来:等待时间、搬运时间、检验时间、加工时间,分开算。
我上次碰到的那个汽配厂,算下来整个生产周期21天,真正的加工增值时间才不到18小时。剩下的全在各个工位之间堆着当库存,你敢信?
💡 核心2:一定要标清楚
,别只画物料流
90%的初学者都会漏这个。你的图上只有物料从冲压走到焊接,再走到总装,这不够。你要写清楚:谁给冲压下的生产计划?这个计划提前多久下的?多久更新一次?信息传递走的是Excel还是口头还是MES?
很多时候,瓶颈根本不在设备,在信息。比如说冲压工序三天才排一次产,不是因为冲压产能不够,是因为生产计划部的排程信息三天才更新一次,信息滞后带来的浪费,比设备故障还夸张。
💡 核心3:一定要画
,别只画现状
画完现状就收工?那等于白画。价值流图(VSM)的最终目的是改变,不是记录。你找到了浪费,就要画出改完之后的未来是什么样:哪个环节要削减在制品库存?哪个地方要改信息传递流程?哪台设备要调整布局?把这些都标在未来状态图上,这才是你的改进路线图。
问:小工厂几十个人,也要画价值流图(VSM)吗?会不会太复杂?
答:完全不会。说实话,越小的工厂越要画。小工厂没那么多层级和制度,很多浪费都是藏在「大家一直都这么干」里的,没人点破你永远发现不了。
我之前见过一个12个人的五金小加工厂,给汽配厂做配套,画完VSM发现下料工序之后的工件平均要等48小时才进CNC,就因为下料工干完就堆在角落,CNC班长没收到完工信息,根本不知道有活等着干。改了个简易的信息看板,完工就插个红牌,整个生产周期直接砍了三分之一,没花一分钱买设备,纯赚。
现在都什么年月了,别再画完一张纸质图贴墙就不管了。最新的实践早就把价值流图(VSM)和工厂的精益数字化绑定了。
很多工厂现在用的是动态VSM,直接对接MES系统,图上的在制品数量、工序周期时间都是自动更新的,不用每个季度再安排人跑现场统计,改了流程之后实时就能看到变化,太方便了。
不过话说回来,不管是纸质还是数字化,核心还是找浪费改流程,工具永远只是工具。❌ 别搞那种为了数字化而数字化,花几十万上线个电子VSM,还是不改流程,那和贴纸质图落灰没任何区别。
❗ 提醒一句:千万不要追求第一次就画得完美。很多人卡在这里,为了把每个细小的工序都拆清楚,画了一两个月还没动改进,完全没必要。先抓大的浪费点,改完再慢慢细化,先走起来再完美。
上周那个汽配厂厂长给我发消息,按着我们重新梳理的VSM改了三个核心点:调整了计划排程频率,削减了中间在制品,改了信息传递方式,现在在制品库存降了42%,生产周期砍了一半,车间空出来三分之一的地方,不用租新厂房了,前前后后省了小一百万。
你看,这才是价值流图(VSM)该有的样子。
