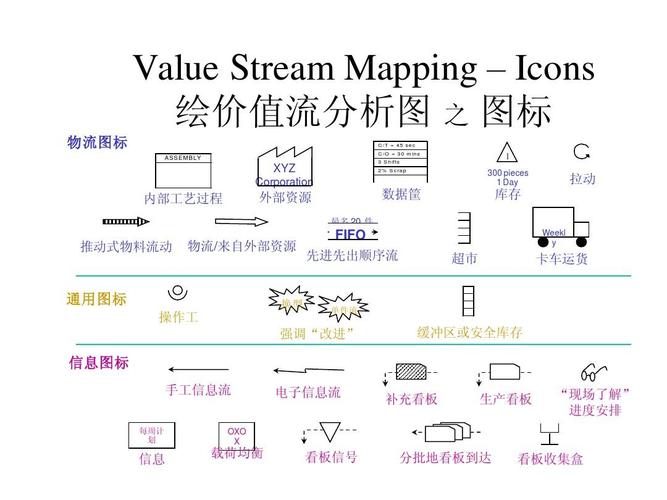

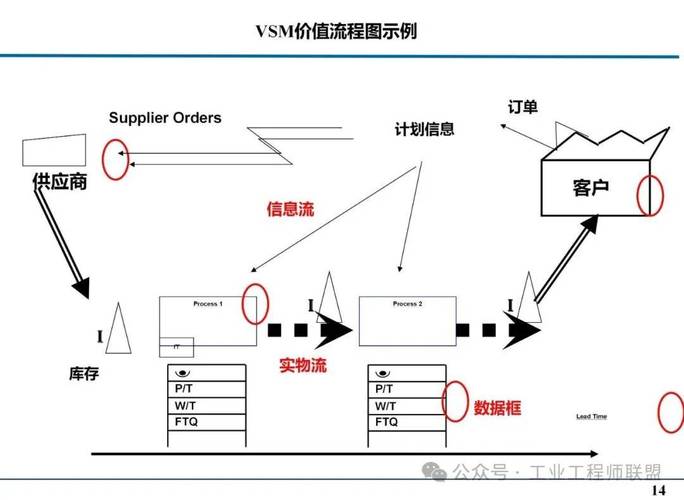

我上个月去珠三角一家做汽车冲压件的工厂做辅导,进门就看到车间白板上贴了一张花花绿绿的价值流图(VSM)。线条画得挺规整,箭头标的清清楚楚,老板说我们搞精益好几年了,每个季度都更新。
我凑过去一看,嚯,增值时间占比算出来12%,比行业平均还高,但老板转头跟我吐槽,订单交付还是拖,库存堆得占了半个仓库。
说白了,这就是典型的为了画图而画图。
,而不是找浪费的诊断工具。
你把每个工序按顺序画下来,标上时间、人数、设备,看起来很专业,实际上根本没动脑子。核心的“区分增值和非增值”,直接就被忽略了。
搬运、等待、返工、库存,这些明明都是浪费,很多人偏偏要加上一句“这个是必要的”,然后大笔一挥画进图里,最后得出来的增值占比当然好看,问题一点没解决。
问:很多教程说VSM必须手绘,才能让团队对流程有感知,用数字化工具画会不会太飘,丢了本质?
答:完全是老黄历了。手绘适合10个人以内的小流程梳理,但凡你是百人以上的批量制造工厂,手工统计的周期时间十有八九是错的。我见过最夸张的,一个钣金工序的等待时间,班长估的是2小时,实际拉MES系统的数据出来是11个半小时,差了快5倍。你拿错的数据画出来的价值流图(VSM),能解决问题才怪。
说实话,工具从来不是核心,数据准不准才是。现在很多工厂已经在用实时数据生成动态VSM,比手绘准太多,这就是最新的实践。
💡 第一步:先算客户节拍,再画流程
别上来就从原料入库开始画,画到成品出库才想起算客户需求,完全搞反了顺序。VSM的核心是“以客户需求拉着流程找问题”,客户节拍算出来,哪个工序产能不匹配,瓶颈一眼就能看到。
❗ 第二步:别放过隐形的库存浪费
别把库存当成一个小方框画上去就完事。你必须标清楚:这批库存放了多久?为什么会放在这?是前工序怕断料提前做的安全库存,还是质检流程卡住了?还是上一批订单剩的尾料?绝大多数工厂的隐形成本,都藏在这些没人问的库存里。
✅ 第三步:未来状态图要落得下具体动作
很多工厂的未来状态图,就是把库存框改小,把增值时间改高,喊一句“我们要降低浪费”就完了。真正有用的未来图,要写清楚:哪台设备要挪位置减少搬运?哪个检验环节要下放到工位?哪个工序要合并?哪个非增值环节直接砍掉?
问:我家就是几十人的小工厂,总共就两三条生产线,有没有必要折腾价值流图(VSM)?
答:太有必要了,反而小工厂改起来见效更快。我去年接触过一家做五金定制的小厂,20多个人,老板天天愁赚不到钱,不知道钱都耗在哪了。我们花了一天时间拉着几个班长画VSM,最后算出来增值时间只占总交付周期的1.8%,剩下98%全都是在等原料、等客户确认图纸、等外加工厂电镀回来。找到核心问题之后,他们把外加工的批量从每次50件调整成每次150件,虽然原材料库存多了一点点,但外加工来回的等待时间直接砍了三分之二,每月能多做20%的单,净利润直接涨了15个点。
麻烦一天,换一年多赚几十万,怎么算都值对吧?
不过话说回来,很多小老板怕画错,其实没关系,哪怕你画的不那么规范,只要你把每个环节的时间都列出来,浪费自己就跑出来了。
现在很多工厂搞精益,陷入了一个怪圈:把VSM当成一个要验收的成果,画完贴墙上,就再也没人动过。
实际上,价值流图(VSM)从来不是给咨询师看,给客户验厂用的门面。它是你每天都能用的工具。现在最新的玩法,是把VSM和工厂的MES系统打通,做成动态更新的价值流,每个星期自动同步各工序的时间、库存数据,哪个环节的等待时间超标,直接标红提醒,现场管理人员马上就能调整。
东莞有一家做3C结构件的工厂,原来三个月画一次VSM,改完半年就回潮,现在上了动态VSM之后,在制品库存直接降了40%,平均交付周期从12天砍到了5天,丢单率降了一半还多。
说白了,精益不是搞形式,就是抠细节。你拿着价值流图,一个环节一个环节抠掉浪费,抠下来的全都是真金白银。
