我见过太多开制造工厂的老板,算产能的时候头头是道,一到交单就抓瞎。换模换三四个小时,机器空转,工人闲站,订单堆在工位动不了。赚的那点利润,全压在在制品和停线损失里了。
不少中小厂老板一听到“丰田生产方式”“SMED”这类词,第一反应就是这是万人大厂玩的高端方法,我这几十号人的小厂犯不上。

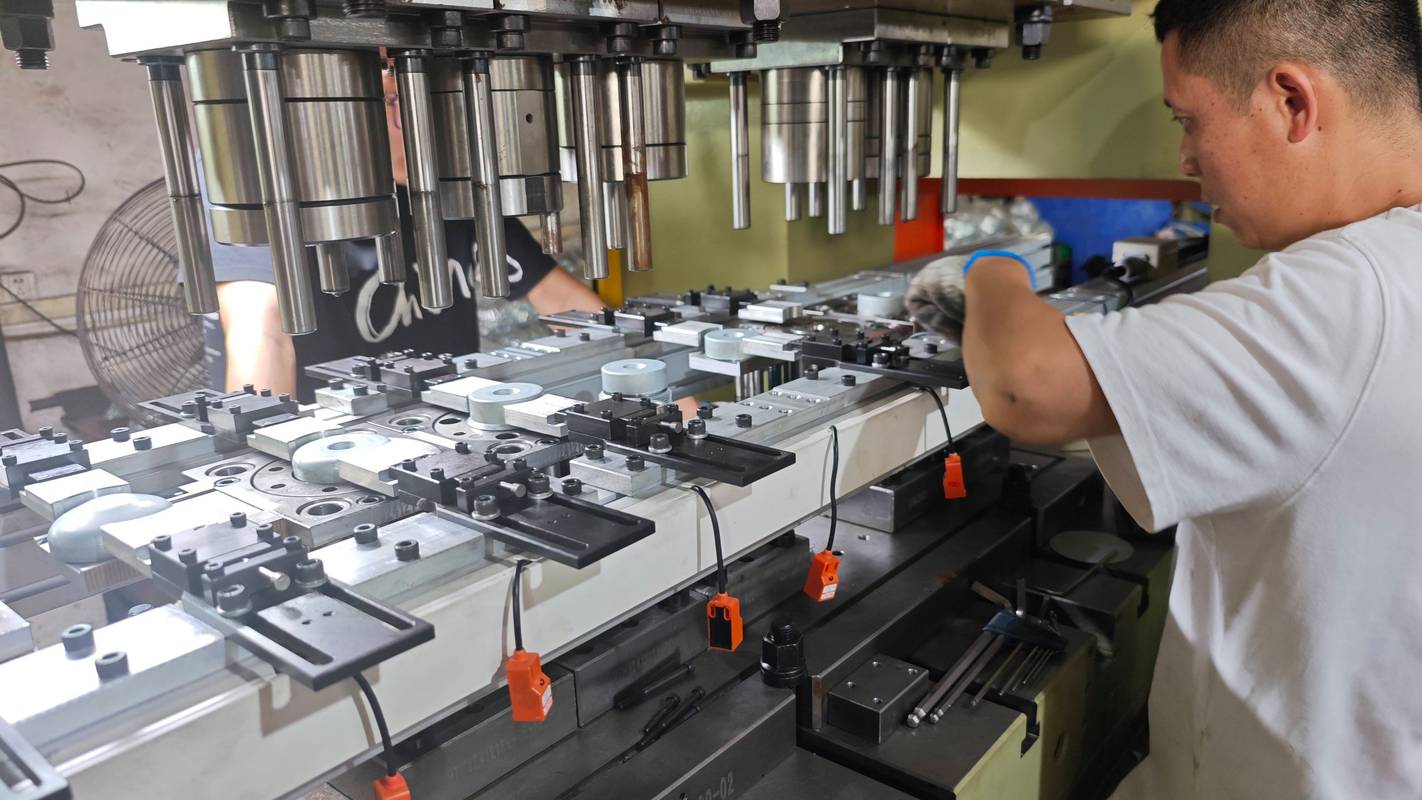

上个月在东莞茶山见一个做五金冲压的老板,原来换一次冲压模要210分钟,车间一天最多换两次模,再多接小单就排不下。抱着试一试的心态推快速换模(SMED),改完第一次试模就跑到38分钟。整整少了两个半小时停机时间。

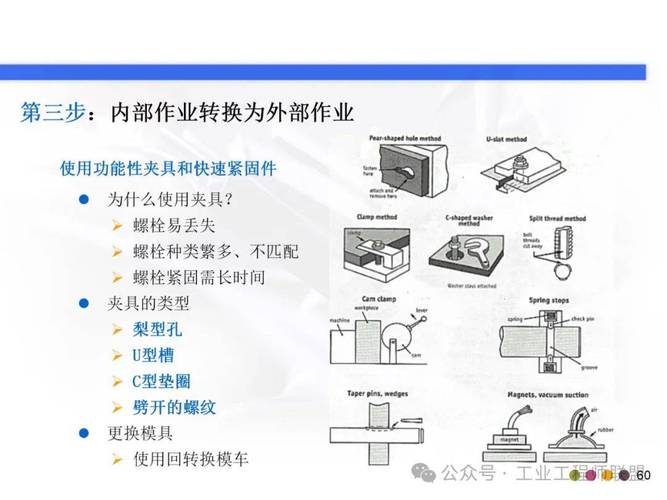

拆分开,把尽可能多的内部作业转移到外部。
就这么简单。原来你都是停机了才开始找工具、领新模、清理旧模,这些一半的活都可以在上一批产品做完、机器还在运行的时候提前干完,凭什么要等停机了再动手?
问:小厂多品种小批量单多,但是单台设备一天也就换两三次模,真的值得花时间推吗?
答:算一笔细账你立刻懂。一天换两次,每次平均停3小时,一个月开工26天,就是156小时停机时间,相当于整整快20个工作日。一台上百万的加工设备,停一天少说损失大几千,一个月十几万打水漂。推SMED最多花几万块改工装、理流程,两三个月就回本。更何况现在中小厂的活路就是接大厂不愿意接的小单,换得快你就能接,就能拿10%以上的溢价,这都是白捡的利润。
问:都说SMED目标是10分钟内换模,达不到是不是就白做了?
答:谁规定的?原来三个小时,改成一个小时,就是赚了两个小时的产能。哪怕只降一半时间,对你来说都是纯利润。别被标准答案框死,适合你的就是最好的。
我见过太多厂推SMED,推完没效果,就说方法不对,其实都是踩了坑。
❗ 第一个坑:全靠工程部门闭门造车,一线操作工不参与。
操作工天天摸这个模具,哪里卡壳、哪里最费时间,谁比他清楚?你工程对着图纸改完,操作工用着不顺手,转头就偷偷改回老方法,几个月下来回到原点,全白搭。
💡 第二个坑:上来就砸钱买新设备,先投钱再优化。
我见过刚开厂的年轻人,上来就花几十万买自动换模夹具,结果原来换模浪费的时间里,一半都是找工具、找螺栓,流程没理清楚,买了新设备也省不了多少时间。90%的换模浪费,都可以靠流程梳理、几块钱的定位销改工装解决,先优化再投钱,顺序别搞反了。
✅ 第三个坑:改完就放着不管,不做标准化固化。
上个月去浙江台州看一个注塑厂,半年前改完SMED,换模时间降到45分钟,我这次去看,又回到100分钟以上了。为啥?老换模工涨了工资走了,新工人没人教标准,又回到原来慢慢悠悠的老习惯,没人盯,慢慢就反弹了。
现在都2024年了,推SMED也有不少新工具,不用像几十年前那样全靠纸笔记。
很多工厂现在给换模用的所有工具、工装都贴了迷你RFID标签,换模前提前两分钟扫码,就能知道有没有漏拿工具、缺了定位销,不用停了机才满车间找扳手,这就是典型的把内部作业转成外部,一分钱不花多少就能省十几分钟。
还有做机加工、注塑的,现在模块化夹具已经做得很成熟了,价格也下来了,原来换一次模要拧十几个大螺栓,对半天中心,现在只要卡好定位销锁四个卡扣,十分钟搞定定位,这个钱花得绝对值。
不过话说回来,数字化、新工装都是加分项,不是必选项。中小厂先把换模的每一步拆出来,分清楚哪些要停机哪些不用,改完就能降一半时间,别上来就搞花里胡哨的数字化,花了十万八万还没效果,得不偿失。
你去自己车间蹲一个完整的换模流程,把每一步花的时间记下来,划完内部外部你自己都吓一跳——居然有一半的时间都是浪费的。别嫌麻烦,挤出来的都是产能,都是实打实的现金流。
