我上周去东莞见一个做汽车钣金的工厂老板,他拉着我逛车间,一肚子苦水倒不完。
老车间是十年前攒出来的,哪里有空哪里塞设备,过道一半堆着半成品,叉车转个弯得倒三次车。工人每天光是换料拉货,就能走一万五六千步,到下班腿都肿了。订单交期永远卡着,产能想提10%都难。
三个月前他咬咬牙改了设施布局,现在再逛,敞亮得很。同样的面积,产能提了32%,工人步行量直接砍半。
很多人找我做布局规划,开口就是“我要一张好看的cad图”,上来就想把设备摆满。
说实话,完全找错了方向。
设施布局的核心,从来不是摆设备,是摆“价值流动”。90%的传统工厂踩的坑,都是早年批量生产留下的:按设备类型分区,所有冲床放一块,所有焊接放一块,所有涂装放一块,一个产品做下来,绕着整个工厂走一圈,光是转运等待的时间,就占了整个生产周期的60%以上。
问:中小工厂没钱大动干戈改布局,是不是只能凑活干?
答:真不是。我去年接触过一个1200平的五金小厂,总共才花了不到八万,只是把常用的三台冲床、一台折弯机挪到了组装区旁边,清出角落堆常用原材料,光是换料等待时间就降了42%。改设施布局根本不需要推倒重来,先找你工厂里流动最堵的那个点,动一两台设备就能见效。
现在多品种小批量是制造业的主流,原来的工艺布局早就不顶用了,现在行业里用的最多的是单元化设施布局,把做一个产品或者一个组件的所有设备,都放在同一个单元里,做完直接流到下一个单元,少了大把的转运折腾。
这几年我见了太多新工厂踩坑。设计院出来的图纸,厂房利用率做到90%以上,每一寸地都算得清清楚楚,看起来完美极了。
第二年接了新产品,没地方放设备,只能往过道塞,没半年就打回原形,又变成了挤得转不开身的老样子。

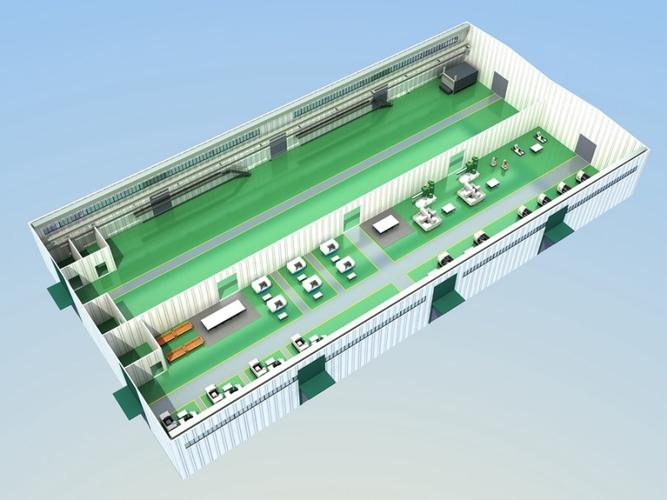

💡 现在行业最新的实践,是不管你厂房多大,都要留15%-20%的弹性预留空间,一开始不摆固定设备,做成可快速调整的模块化工位。
问:现在工业地产这么贵,留一块空地空着,不是白白浪费租金吗?太心疼了吧?
答:这个账真的算反了。你算过过道堵死、叉车进不去、订单赶不出来赔的违约金是多少?算过租外面第三方仓库存原材料,一年的仓储加转运成本是多少?我去年接触长三角一个做新能源结构件的工厂,新厂建的时候留了18%的空地,头一年确实空着小半块,亏了十几万租金。去年下半年拿到了新势力的大订单,直接在预留区搭了两个生产单元,半个月就投产了。同行业另一个拿了同款订单的工厂,没有预留空间,改布局改了三个多月,等弄完客户早就把订单转走了,亏的钱何止几百万。心疼那点租金,亏的是能让工厂上一个台阶的大生意。
很多人觉得,布局改完,图纸落地,就完事了,回去等着数据涨就行。
哪有这么容易。
哪怕你算得再准,模拟得再精细,图纸上看不出来现场的细节。我上次帮一个客户改完布局,第一天蹲现场就发现,新工位的配电箱装在了设备背面,工人插拔电要绕到设备后面蹲五分钟,嫌麻烦的干脆拉个拖线板扯过来,安全隐患不说,每次换型都多耽误十分钟。这种细节,数字孪生都模拟不出来,只有你蹲在现场看工人干活,才能发现。
给你几个我常用的现场检查点,改完布局挨个对:
✅ 工人单班步行距离比改之前少了30%以上?
✅ 叉车单次转运距离比原来砍半?
✅ 换新产品的时候,整个工位调整能在4小时内完成?
❗ 三个问题有一个达不到,你就得停下来调,别将就。
说实话,哪有一次就完美的设施布局?都是一点点磨出来的。很多工厂追求一步到位,改完发现不顺手,索性就不动了,几十万改布局的钱打了水漂,可惜。
现在很多工厂喜欢上数字孪生模拟布局,这个东西好用吗?好用,能帮你筛掉大部分大的逻辑错误,省不少事。但模拟完了,一定得去现场走一遍,摸摸实际的动线,调调细节。数字是死的,人是活的,对吧?
别迷信那些行业龙头的顶级布局,人家的订单结构、体量跟你不一样,抄过来也用不了。适合你当前订单量、产品类型的设施布局,就是最好的。就这么简单。
