上个月去苏南跑了三个新建的智能制造产业园,差点把我看笑了。
一半的园区还是用十年前的思路画图纸,行政楼放在最吸睛的大门口,厂房排得整整齐齐像豆腐块,容积率算得漂漂亮亮,真招了项目进来,全是问题。
现在的制造行业,迭代速度快到超出很多规划者的想象。去年还火的储能路线,今年可能就换技术路线;今天招进来的动力电池Pack厂,明年就要扩产上中试线,设备尺寸直接放大一圈。
原来的工业规划设计,定死了梁柱位置、楼层承重、厂房层高,到时候改都没法改。
问:现在很多地方搞工业开发,是不是还是先拿土地指标,再填空项目?
答:大部分都还是这个流程,放在十年前没问题,那时候开个加工厂,一做十几年,生产线不会动,厂房布局不会改。现在呢?别说十年,三年都可能换一轮赛道。我上个月遇到一个老板,拿地的时候按规划建了8米层高的厂房,结果进设备的时候才发现,核心反应釜要12米层高,设备进不去,最后硬生生把刚建好的屋顶拆了,重新加高,前后花了快两千万,耽误了四个月投产,这损失找谁说去?
说实话,现在很多园区算亩均效益,只算亩均税收,不算隐形的适配成本。留个一两年的扩容空间,预留个三五米的层高冗余,根本多花不了几个钱,关键时刻能救整个项目的命。
💡 工业规划设计里,

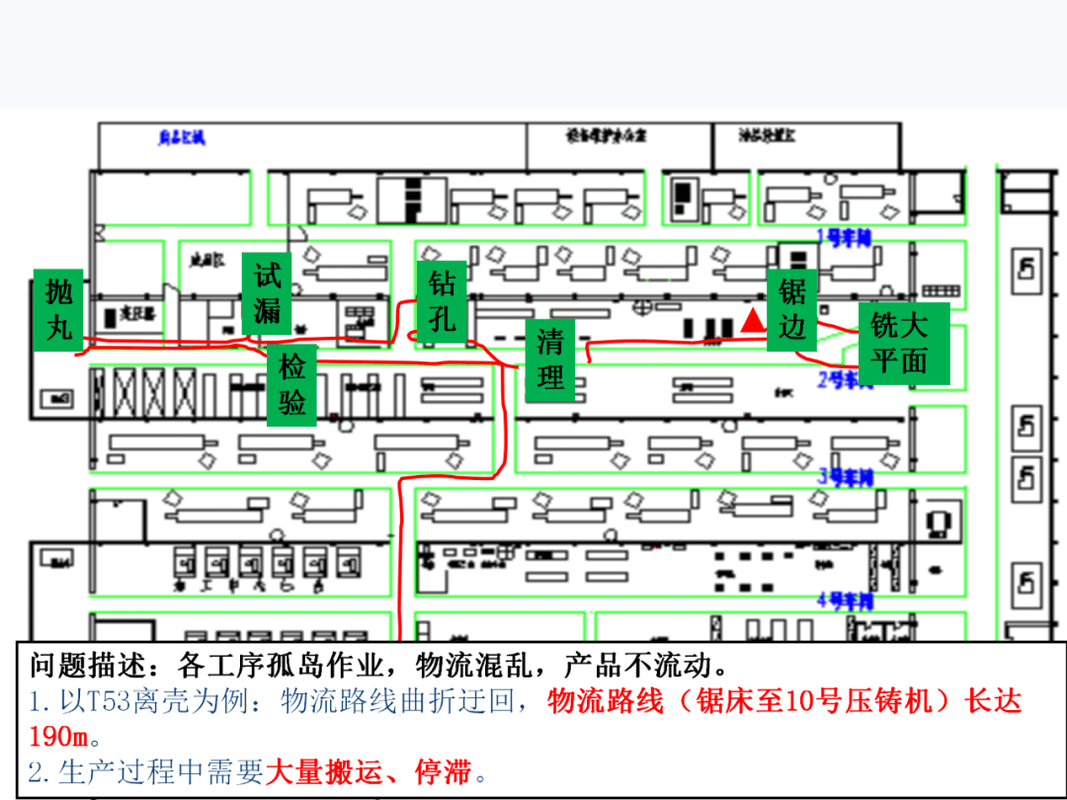

很多人做工业规划设计,把注意力全放在厂房、办公楼、绿化这些看得见的地方,最影响赚钱的物流动线,反而随便画几笔就完事。
我见过最离谱的一个汽车零配件厂,原料货车从大门进来,要绕行政楼、绕宿舍楼、绕成品仓,才能进原料仓,卸完货空车出去还要再绕一圈。每天光叉车转运、货车等待的成本,就要多花小两万,一年下来小一百万就打了水漂。
问:中小工厂自己拿地扩建,工业规划设计这块最容易踩什么坑?
答:最常见的就是把所有空地都盖满厂房,一分预留的中转空间都不留。刚投产的时候订单少,看着挺好,订单一爆,原料、成品没地方放,只能堆在路边,消防查完城管查,最后还要花钱租几公里外的仓库,来回拉货,一吨货多花几十块运费,一年几十万就没了。还有更要命的,把危化品仓库放在生活区上风口,真出点泄漏事故,跑都来不及。
别小看物流动线,这块设计得好,一年能省出好几个管理人员的工资,真的。

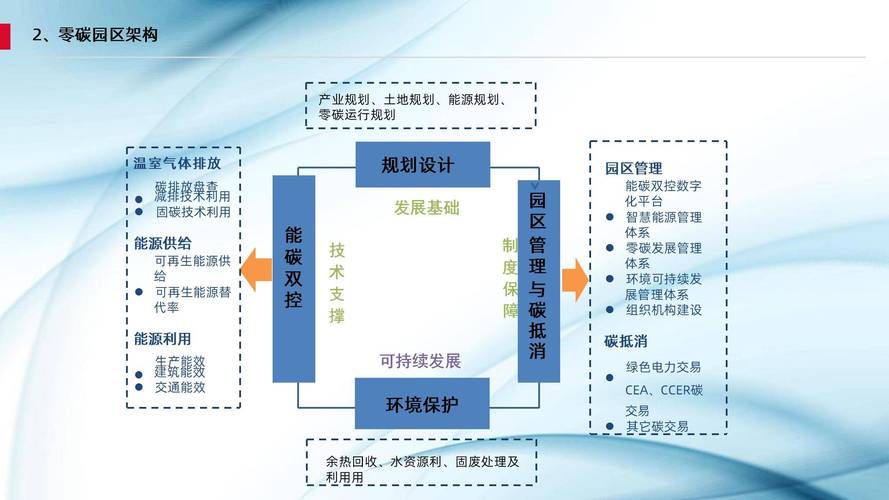

现在搞工业,绕不开双碳,很多工厂都是先建完厂房,再想着装光伏、搞余热回收,结果发现屋顶承重不够,管道路由留不出来,最后花一堆冤枉钱改造。
现在最新的实践,都是把双碳要求直接塞进工业规划设计的第一步。比如新建厂房,直接把屋顶光伏的荷载算进结构设计里,把储能柜的位置、余热回收管网的路由都预留出来,光伏直接跟着厂房一起建,省了后期加固、开槽的成本,还能早点并网发电赚钱。
不过话说回来,现在很多规划师,都是坐在办公室看规范,一年下不了几次工厂,根本不知道现在制造企业真正要的是什么。很多甲方就喜欢好看的鸟瞰图,要气派,要整齐,把工业规划设计做成了城市景观秀,忘了工业的本质是生产,是赚钱,是效率。
❗ 有个很简单的判断标准:你拿出工业规划设计的图纸,先问自己三个问题:设备进得去吗?货走得顺吗?未来改得了吗?三个问题有一个答不上,回去改。
长三角最近有个专精特新园区做得就挺好,专门给中小制造企业做模块化厂房,层高统一留12米,承重按10吨每平方留,每个厂房门口都直接通集装箱货车,配电容量提前留够两倍扩容空间,企业进来不用改,半个月就能投产,比自己拿地建快了一年多,租金贵一点都有人抢,这就是踩对了点的工业规划设计。
工业从来不是画图纸给别人看的。能帮企业赚钱,能适应变化的,才是好设计。
