工业项目管理:别让小变更拖垮千万级工业项目

工业项目管理做久了,我见过太多离谱的项目结局。
千万预算的生产线项目,到验收超支两成,延期三个月。业主骂,承建方亏,两边都一肚子火。
追根溯源,90%不是大方案错了,全是不起眼的小变更攒出来的坑。

千万级工业项目死在哪?90%栽在变更失控

说实话,工业项目的复杂度,没干过的人根本想象不到。从设计、土建、设备采购到安装调试,哪一个环节动一下,全链条都要跟着调。
很多做工业项目管理的新手,一开始把进度排得满满当当,每个节点卡得丝毫不差,转头一个小变更过来,整个节奏全乱。
汽车新建生产线工业项目现场进度看板
汽车新建生产线工业项目现场进度看板
问:工业项目管理里的变更,和互联网项目变更大不一样在哪? 答:完全不是一个量级。互联网改个功能界面,最多两三天上线,成本撑死几万块。工业项目变更是牵一发动全身——你改了一个核心设备的基础安装尺寸,就要重新打桩,重新算结构承重,供应链已经下料的钢板直接作废,还要重新排产,光延期产生的厂房租金、订单违约金,都够买半套新设备了。 问:是不是只有客户主动提的修改才算变更? 答:当然不是!很多变更藏在你看不见的地方。设计院出图标错两毫米,供应商给的设备公差不符合设计要求,甚至现场土建挖出来没提前勘探到的旧市政管线,这些全都是变更。漏登记一个,就是给项目埋一个雷。

做好工业项目变更管控的三个实操要点

💡 第一点:先锁死项目边界,再开工 很多团队为了拿项目,合同故意写得含糊,一句”按需调整”就是给自己埋雷。我前年见过一个做市政污水处理项目的老板,就是因为合同写了按需调整,前后接了客户17次口头修改,最后结算的时候对方不认,硬生生亏了八十多万,哭都没地方哭。
正规操作是,合同里把所有工作范围、设备参数写死,任何变更必须走正式流程,先谈钱谈进度,再动手改。别抹不开面子,口头答应的修改,最后坑的是你自己。 💡 第二点:建分级审批的变更台账,别啥都堆一块 不是所有变更都要老板拍板。小变更(单变更成本一千块以内,不影响总进度),现场主管签字就能批;中变更,成本一万以内,不影响关键节点,项目经理审批;超过五万、影响总工期的大变更,必须甲乙双方负责人共同签字确认才能动。

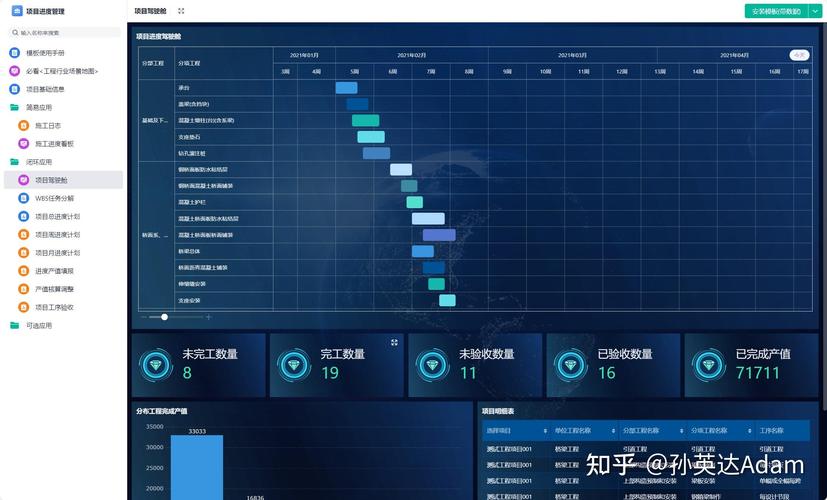

工业项目管理变更管控电子台账系统界面
工业项目管理变更管控电子台账系统界面
💡 第三点:一定要留足变更缓冲 最近几年什么情况大家都懂,原材料价格波动,供应链延期,说不准哪天就出问题。做工业项目预算,一定要留5%-8%的变更准备金,进度也要留10%左右的缓冲时间。❗千万别把预算和进度卡得刚刚好,稍微出点事你就没回旋余地了。 不过话说回来,留缓冲不是让你乱加钱,是给不可预见的变更留后路,这个度要把握好。

别再用Excel死扛,现在工业项目管理工具早就升级了

别再用Excel死扛,现在工业项目管理工具早就升级了
别再用Excel死扛,现在工业项目管理工具早就升级了
前四五年,大部分中小工业项目团队,都是用Excel做进度、记变更,一个十多人的项目,光是每周更新台账进度就要花大半天,还容易错——一个单元格公式错了,全表的数据都不对,对账对到头晕。
现在不一样了,很多做工业项目的团队都换上了专门的工业项目管理系统,能联动设计、供应链、现场施工各个端口,变更一提交,自动推送给对应负责人,还能自动算清楚这次变更会影响多少预算、延期几天,不用自己挨个算,省了不知道多少事。
但我要提一句,工具是加分项,不是万能药。你流程没理顺,变更乱走流程,不给你留记录,给你再好的系统也救不了。
去年我给一个做新能源电池中试线的客户做梳理,他们之前就是乱,客户现场一个电话就改了,没人登记没人签字,最后结算的时候客户不认,扯皮扯了大半年,亏了一百多万。后来帮他们把变更流程卡死,所有变更必须走书面登记、双方签字,三个月下来,变更超支直接降了六成多。效果肉眼可见。
很多人觉得工业项目管理就是排排进度、管管派工,那都是十年前的老黄历了。现在的工业项目,一条生产线动辄几千万上亿,一个小错就是百万级的损失,管控不严真的玩不起。
别小看那些三五万的小变更,攒多了,就是压垮项目的最后一根稻草。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:工业项目管理:别让小变更拖垮千万级工业项目 https://www.dachanpin.com/a/tg/70786.html

赞 (0)
工业规划设计:别拿旧思维套新制造
上一篇 2026-10-08 05:22:43
工业总包服务:帮制造企业省下真金白银的落地方案
下一篇 2026-10-08 06:11:51

相关推荐

  • 工业精准调控:从产线“踩油门”到“拧螺丝”的落地细节

    上周跑苏州工业园,蹲了一下午那家做汽车安全结构件的热成型车间。之前和厂长聊天,他说之前一炉钢坯进加热炉,炉温哪怕差个5℃,出来的零件抗拉强度就达不到国标,整批报废。最头疼的是半夜值班的人容易犯困,温度飘了往往要等十几分钟才发现,最惨的时候废品率冲到3.2%,一天亏出去小五千。后来他们没搞什么花里胡哨的全产线数字化,就盯着加热炉的温度调控做了闭环改造,现在废品…

    投稿 2026-10-21
  • 减速机选型避坑:90%的工厂都踩过这些错

    上个月去珠三角一家做冲压的工厂做设备诊断,老板拉着我在车间站了三个小时,一口烟一口吐槽。新换的生产线才跑八个月,三台减速机换了两台,换上去的还比原来的贵三成。 钱花了,生产线停了大半个月,亏出去的订单钱都够买十台减速机了。 别只盯着参数表,减速机的适配性才是寿命核心 大部分人买减速机,第一反应就是翻参数表:速比对不对,输出扭矩够不够,安装尺寸合不合适。没错吧…

    投稿 2026-08-19
  • 2026年竞品分析实用指南:从选对工具到洞察市场本质

    在2026年的产品管理实践中,竞品分析早已不是简单的“对照竞争对手功能表”,而是决定产品方向、资源分配与市场占位的关键手段。无论是初创团队寻找差异化切入点,还是成熟产品优化迭代节奏,一套系统、可执行的竞品分析方法论,往往比追逐单个数据指标更有价值。本文围绕竞品分析的核心流程、主流工具特性、常见误区与真实落地案例展开,帮助你在实际工作中更高效地完成竞品分析,并…

    投稿 2026-05-04
  • 汽车底盘工业装配工艺:被低估的产品竞争力护城河

    很多人提起制造,第一反应是设计、加工,眼里全是五轴加工中心、数控车床,谁都不会多瞅装配一眼。仿佛工业装配工艺就是拧几个螺丝,把零件拼起来就行,阿猫阿狗都能干。说白了,这是天大的误区。 别拿传统装配不当工艺:老装配工的压箱底本事 ✅ 绝大多数数字化工业装配工艺的核心逻辑,都来自老装配工的手工经验。我刚入行当实习生的时候,跟着车间老师傅周师傅干重卡底盘装配。那时…

    投稿 2026-09-30
  • 减肥哪有那么难!这些小技巧让你轻松瘦下来

    身边总有人说减肥像闯关卡,要么饿到眼冒金星,要么累到不想动,最后还没看到效果就打了退堂鼓。其实真不用把减肥搞得这么痛苦,很多时候换个小习惯,体重就会悄悄往下掉。今天就来跟大家聊聊那些不遭罪、易坚持的减肥小方法,说不定能帮你打开新世界的大门。 先说说吃的方面吧,毕竟 “三分练七分吃” 不是随便说说的。很多人减肥第一步就想着 “不吃主食”,结果不到半天就饿得抓心…

    2025-08-29

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
