我干了快二十年工业项目,见过太多栽在最后一步的。
图纸画了一年多,设备采购砸了几千万,进场安装弄了俩月,就等开机投产赚钱了,结果卡在调试这,乱成一锅粥。
有人耗了一个多月才出合格产品,光产能损失就顶得上小半个设备钱。
很多制造企业老板,一提工业调试服务第一反应就是:不就是设备来了接个线,拧拧螺丝调调参数吗?还要单独花钱?
这种想法,十有八九要吃大亏。
现在的工业生产项目,早就不是单台设备自己转的年代了。就拿现在火的新能源、光伏、汽车零部件生产线来说,整条线从进料、加工、检测到出料,少则三五家,多则十几家不同的设备供应商,每家只负责自己那一块。
接口信号不对,机器人轨迹和工装卡具干涉,总产能达不到设计要求……这些问题,谁来牵头解决?
问:我们自己买设备的时候,设备厂家不是包调试吗?为什么还要找第三方工业调试服务?
答:设备厂家只负责调试自己出厂的单台设备,保证自己的设备能正常转,至于和整条线其他设备的配合问题,人家根本不会管,出了问题全是对方的错,最后耗着的还是业主。你想啊,一条新线晚投产一天,少则几十万多则几百万的损失,耗得起吗?
说实话,工业调试服务,核心从来不是拧螺丝接电线,是把一堆不同来源的设备,揉成一整套能稳定出合格产品的系统。这功夫,全在经验里。哪块参数留多少余量,哪个位置容易出干涉,老工程师看一眼就大概知道问题在哪,新手摸三天摸不着头脑。

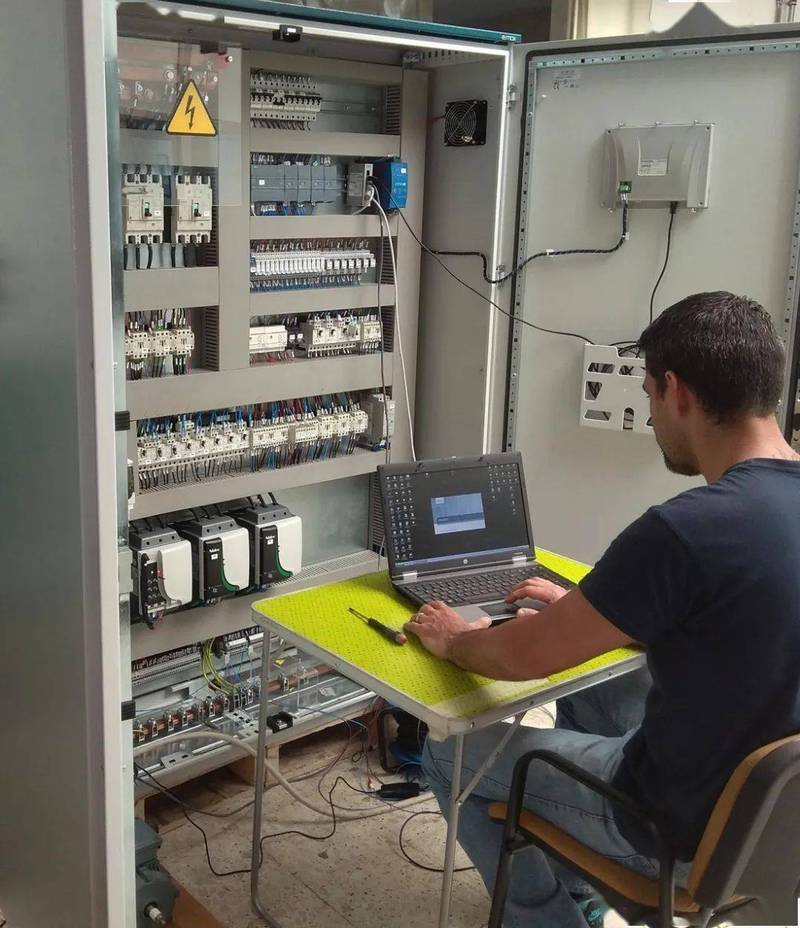

别说十年前,就是五年前,调试都是全靠现场蹲,工程师带着笔记本蹲在生产线旁边,一个参数一个参数试,试错试好几天。
现在完全不一样了。数字孪生先上,拿到全套图纸之后,先在虚拟环境里把整条线跑一遍,逻辑冲突、机构干涉这些问题,提前就改了,现场调试时间直接压缩三分之一还多。
不少调试团队现在还带全链路预诊断,调试完给你出一份完整的设备健康报告,哪个传动轴的安装间隙偏大,哪个传感器的阈值留的不够安全,全给你标出来,提前处理,省得运行半年出问题突然停车,那损失可就大了。
我前年在东莞碰过一个做锂电结构件的客户,新上了一条冲压焊接线,设备厂家调试了半个月,成品率始终卡在92%上不去,设计要求是98%。老板急得上火,找专业团队过去,老工程师过去,半天就查出问题——焊接工位的机器人坐标系偏移了0.2毫米,设备厂家调试的时候只测了单台的动作,没测连续生产的累积误差,改完之后第二天成品率就升到98.7%。
问:找第三方工业调试服务,收费会不会比设备厂商自带的贵很多?小企业扛得住吗?
答:得算大账,不能只看眼前那点服务费。刚才说的那个客户,当时成品率差6个点,一天生产下来废品损失就十几万,解决问题花了不到八万,当天就回本,这不划算吗?如果是年产能几个亿的线,提前投产一天赚的钱都够付服务费了。当然了,如果就是买个一两台普通加工设备,那确实没必要找第三方,设备厂家调调就够了。
❗ 第一个坑:只看价格,不看团队的行业经验。
不同行业的生产线,调试的逻辑差远了。做食品包装线的团队,来调锂电生产线,大概率玩不转,很多隐形的要求他根本不知道。就拿锂电来说,车间的温湿度对参数的影响,外行根本想不到。
✅ 第二个坑:调试完就完事,不要售后保障。
很多小团队报价低,调试完收了钱,半个月后出问题找不到人。新生产线刚投产,本来就有很多磨合期的问题,一定要找带至少一个月质保的,出问题随叫随到,这点钱不能省。
💡 第三个坑:调试过程不跟进,等最后开机才看结果。
靠谱的工业调试服务,从设备进场安装的时候就该介入,装一段调一段,安装精度不对当场改,别等全部装完了才发现底座歪了,那拆起来可就费老鼻子劲了。
不过话说回来,这两年行业变化真挺大的。早十年,九成业主都把调试当成设备厂家免费送的附加活,根本不愿意单独掏钱买专业服务。现在不一样了,越大的项目,业主越主动找专业的工业调试服务团队,大家都算明白了,这点钱,花的是买个保险,买的是提前投产,太值了。
工业这行,前面九十九步都走对了,最后一步踩不实,前面全白干。对吧?
