说实话,第一次见到AS/RS(自动化立体仓库)实物,是在十年前的汉诺威展会上。那时候,我盯着那台疯狂上下翻飞的堆垛机,心里只有一个念头:这玩意儿要是能搬进自家工厂……该多折腾啊。后来证明,我的直觉是对的——折腾,但值。
一、选型纠结:堆垛机还是穿梭车?

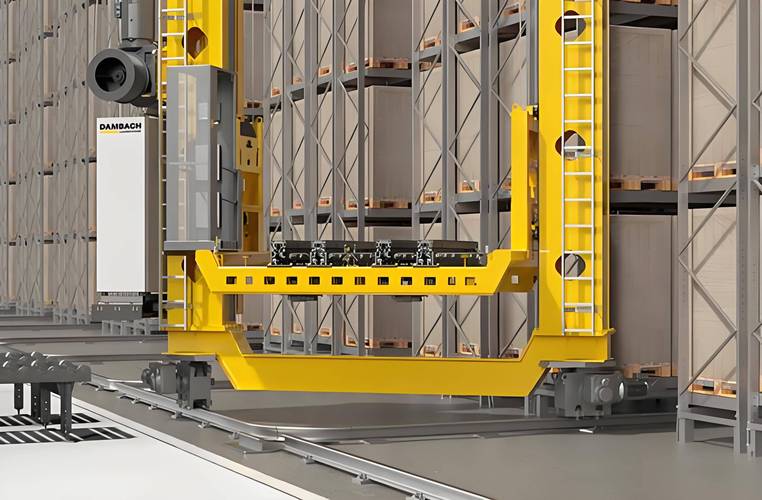

现在圈子里一聊起AS/RS,上来就是“你家用的是堆垛机还是穿梭车?”。这问题没有标准答案,只有惨痛教训。我记得2018年给一家汽配厂做方案,他们仓库净高18米,但长度只有60米。销售拍胸脯说堆垛机效率高,结果一算——巷道太短,加速段占比过大,实际吞吐量还不如多层穿梭车。💡最后咬牙换了穿梭车系统,多花了30%预算,但两年回本。所以说,别信那种“一万个托盘位以上必用堆垛机”的鬼话,得看巷道长度与高度的比值。
问:我们的仓库高度只有15米,用堆垛机是不是浪费?
答:不一定。15米对于单深堆垛机刚好是“蜜月高度”——再低,巷道占比不划算;再高,立柱稳定性要求飙升。关键是,如果你SKU少、批量大,堆垛机的直通式取货快感,穿梭车那种“接力棒”模式根本比不了。但如果你每天换线30次以上,穿梭车的柔性优势就出来了。✅务必做动态仿真,别拍脑袋。

二、实施现场:那些图纸上不会告诉你的坑

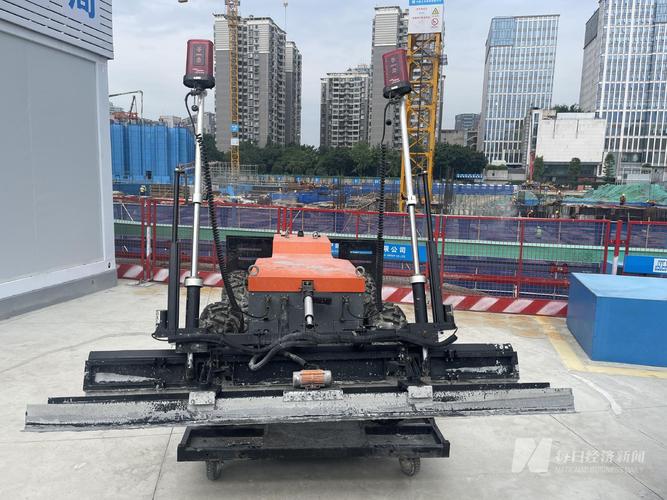

最让我抓狂的一次项目,是2021年北方某个冷链仓库。设备进场时,发现地坪平整度差了15mm——规范是±5mm。施工方的解释是:“冻土施工嘛,难免……” 我脑袋嗡的一声!AS/RS系统对地坪的要求,简直像外科手术台。堆垛机轮压集中,如果一个脚陷入沉降点,几个月后立柱垂直度就跑偏,然后就是——撞货、掉货、停机。那次我们不得不花了三周时间做激光整平,还加了钢板过渡。所以说,土建签收时一定要亲自拿着2米靠尺和塞尺去量,别光听报告。
另外,货架地脚螺栓的预埋,十个项目九个偏。要么是土建单位按建筑轴线放线,忘了AS/RS货架以巷道中心线为基准;要么是灌浆时模板跑了。❗我们现在的土法子是:在预埋板上焊一根突出的指针,直指巷道中心,混凝土养护期每天测一遍。难看,但管用。
问:地基沉降没做好,货架倾斜怎么办?
答:如果是轻微沉降,可以用薄钢板垫平地脚,但别超过2层。超标的,就得用化学灌浆把基础抬上来——这成本就高了去了。切记,堆垛机轨道安装前,必须做至少72小时的静载沉降观测,特别是软土地区。别听土建说“我们做过预压”,亲眼盯着压力表。

三、运维真相:别被“全自动”三个字骗了

供应商演示时,一切完美:托盘轻盈地滑入货位,WCS系统流畅调度。实际运行呢?第一周就卡住了——因为托盘底部一颗松动的钉子,钩住了链条。是的,一颗钉子让价值五千万的系统停摆了四十分钟。“全自动”真正的含义是:所有意外都得靠人去预防。
我们现在的策略很粗暴:入库前100%目检托盘。别说机器视觉检测——塑料托盘底部的微小裂纹,AI现在还看不出来;木托盘受潮后的尺寸膨胀,更是随机事件。💡另一个头疼事:穿梭车的锂电池。厂家信誓旦旦说循环寿命2000次,结果低温环境(我们那个冷库-25℃)实际衰减到1200次就报警。后来我们在充电位加了加热垫,勉强续命。这些,合同里都不会写。
问:AS/RS系统日常巡检重点看什么?
答:三个东西——行走轮磨损、定位传感器的偏移(尤其是激光测距的反射板容易被灰尘覆盖)、以及载货台的链条张紧度。我建议每天用手机拍一张轮子胎面,做成周对比图;传感器数据每周标定一次,别相信软件的“自动补偿”。机械的物理磨损,算法弥补不了。
最后说句掏心窝的话:AS/RS这东西,你永远不知道下一块短板在哪儿。也许是阁楼货架的谐振频率恰好和叉车振动吻合,也许是上位系统与ERP的接口突然“忘记”了某批货的批次号……但这不正是我们这群搞工程的上瘾之处么?解决问题的那一刻,比什么都上头。
