上周去了一家汽配厂,看到那条新上的装配线,我差点没忍住笑出声——传送带居然拐了七个弯,操作工要绕道取料,这设施布局谁设计的?车间主任挠挠头:“当时赶工期,图纸都没细审…” 得,又一个被拍脑袋决策坑了的典型。说实话,做了十几年制造咨询,见过太多把“设施布局”当成“画画摆放图”的人,最后产线一跑起来,物料搬运距离比生产节拍还长,空间利用率不到40%,恨不得拆了重来。

不过话说回来,设施布局这事儿真没那么玄乎。它不是死板的CAD方块移动,而是对整个生产流程的物理翻译。翻译错了,再好的设备也白搭。我经常跟客户讲:你先别急着划尺寸,蹲在车间里看三天物流,哪些路径是“回头路”,哪个工位总在等料——这些用脚投票的痕迹,比任何理论都诚实。
别把“好看”当“好用”:设施布局的三大认知误区
💡 误区一:“摆得下就行”
有些老板指着规划图说:“这区域够大,塞进去没问题。” 结果呢?设备是塞进去了,维修空间全没了,换个模具得把整条线停下来。一次去苏州,看到一台注塑机紧贴着墙根,操作工半蹲着调参数——人机工程?根本不存在的。设施布局不是俄罗斯方块,挤得严丝合缝反而是灾难,缓冲区和维护通道就像炒菜时的灶台空隙,看着浪费,颠勺时才知重要。
❗ 误区二:“按功能分区最清楚”

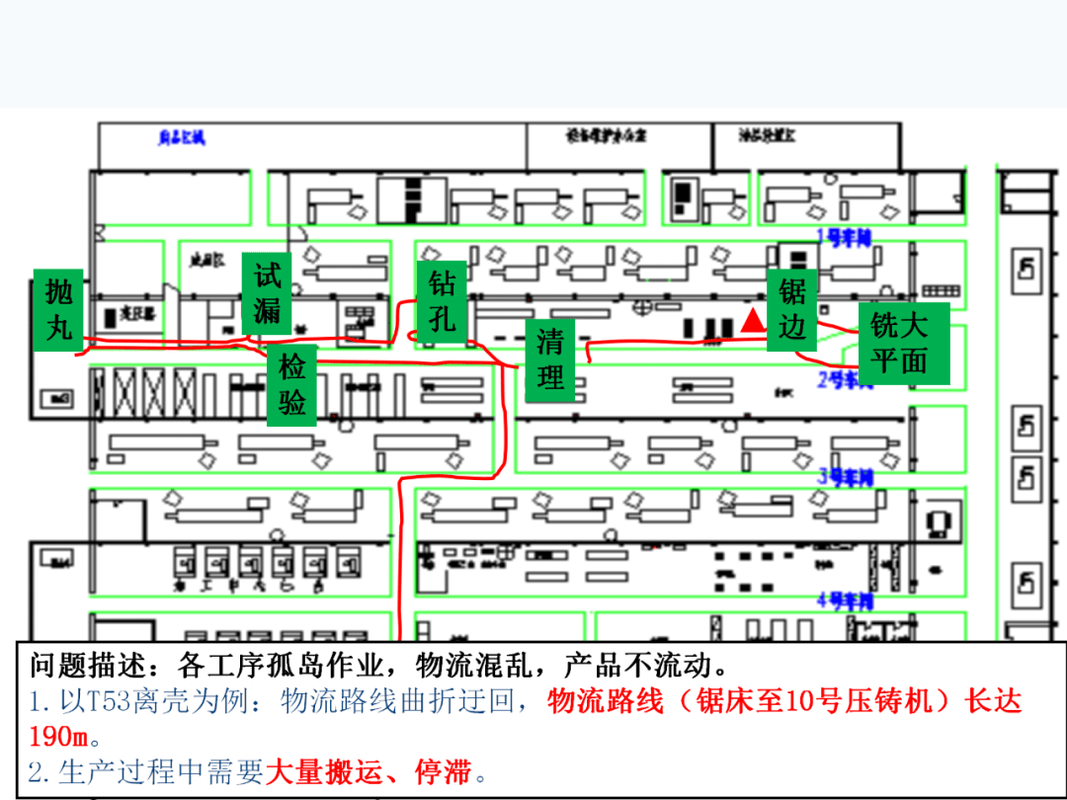

传统思维总爱把同类设备扎堆,比如所有冲床放一起,所有焊接摆一块。但要是产品流程交叉复杂,这样的设施布局就会让在制品跨车间跑马拉松。去年帮一家电梯部件厂做改善,把原来的机群布置改成单元化布局,一个U型单元内完成冲压、折弯、攻丝,搬运距离直接砍掉60%。账算得很清楚:每少一米搬运,每年就省下近十万人力成本。

✅ 误区三:“先建厂房再想布局”
这种本末倒置的案例太多了。建筑结构一旦定型,柱子间距、层高、卸货口都成了紧箍咒。我强烈建议新工厂规划必须室内设计和设施布局同步进行,至少概念阶段就要模拟物流动线。记住一个死理:建筑永远是为流程服务的,而不是让流程去适应柱网。那些漂亮但柱网8米见方的厂房,做生产线布局时会让你欲哭无泪。
实战中摸爬滚打出的几条铁律

干了这么多年,笔记本里记满了一次次试错后的顿悟。分享几条我验证过无数遍的要点:
1. 物流强度决定远近关系
根本不需要花哨的算法,你就把物料搬运量大的工序死死捏在一起。比如机加工后直接进热处理,那就让这两个区域肩并肩,中间用辊道输送。别小看这一个改动,现场叉车减少三台,碰撞风险降了八成。
2. 让问题暴露在表面
优秀的设施布局能把异常可视化。比如把仓库设置在产线开端,一旦缺料,所有人都看得见。在装配线旁边设立“问题物料架”,不合格品没地儿藏——这种倒逼管理的方式,比任何考核都有用。
3. 预留弹性,但别过度
我们总说“未来扩展”,可那个未来经常十年都不来。预留面积要基于真实的产品路线图,而不是拍个30%的增量。我更喜欢采用“模块化布局”:将产线设计成可复制单元,需求增加时直接添加模块,而不是一开始就空一大片区域养蚊子。
4. 人机工程是底线,不是加分项
操作工每天弯腰几百次取料的布局,绝对不合格。物料高度要适合立姿作业,常用工具伸手可及,光线从左上方来(多数人右撇子)。这些细节写进设施布局检查表里,验收时一项项打勾。别等工伤事故了才后悔。
QA:你关心的那些实际问题

问:老厂房改造,柱网和面积都固定了,布局还有优化空间吗?
答:当然有,而且往往是花小钱办大事。重点抓三点:第一,重新审视物流路线,能否把直线距离最短的工序移到主通道两侧;第二,利用立体空间,比如空中悬挂输送链,把地面让出来;第三,打破固定工位思维,用小推车或移动工作站实现临时组合。我去过一家上海的老电梯厂,1930年代的建筑,层高却很高,我们架了一层钢平台做小件组装,利用率翻了一倍。所以别说没办法,是你没往三维空间想。
问:数字化趋势下,设施布局是不是可以直接用仿真软件搞定,老经验没用了?
答:仿真软件是神器没错,它能模拟AGV路径、产能瓶颈,甚至给你热力图看拥堵。可它只是个高级计算器,输入垃圾就输出垃圾。我见过一个案例:仿真跑出来完美无缺,实际一落地,发现工人上厕所要走五分钟——软件里根本没设这个参数。所以我的观点很明确:仿真必须结合现场IE的观察,你得懂设施布局背后的工艺逻辑和人性需求。工具在变,但“缩短搬运、简化流动、尊重人”这些原则永远变不了。
说一千道一万,设施布局的本质就是让价值流动起来,不让一丁点儿资源浪费在搬运、等待和混乱里。别等到工人用脚投票了才醒悟,那时候的成本可是带血的了。
