别只看负载和速度,导航方式才是灵魂
我经手过一个案例:车间想用AGV搬运重型模具,看参数负载2吨、速度1.5m/s,觉得绰绰有余。结果一落地就傻了——现场环境复杂,磁条AGV一遇到金属屑就丢信号,三天两头脱轨,最后不得不全换成激光导航。这一换成本直接翻倍。很多人选AGV小车,眼睛就盯着负载、速度、举升高度这些硬指标。没错,这些是基础,但真正决定系统好不好用的,是导航方式。✅

💡 我的建议是:别听厂家吹得天花乱坠,拿着自己车间实际的几组照片、地面材质和光照数据去测。真金白银砸下去之前,找个典型区域做POC,比看一百页白皮书都管用。
问:我们工厂地面有些油污,选哪种AGV靠谱?

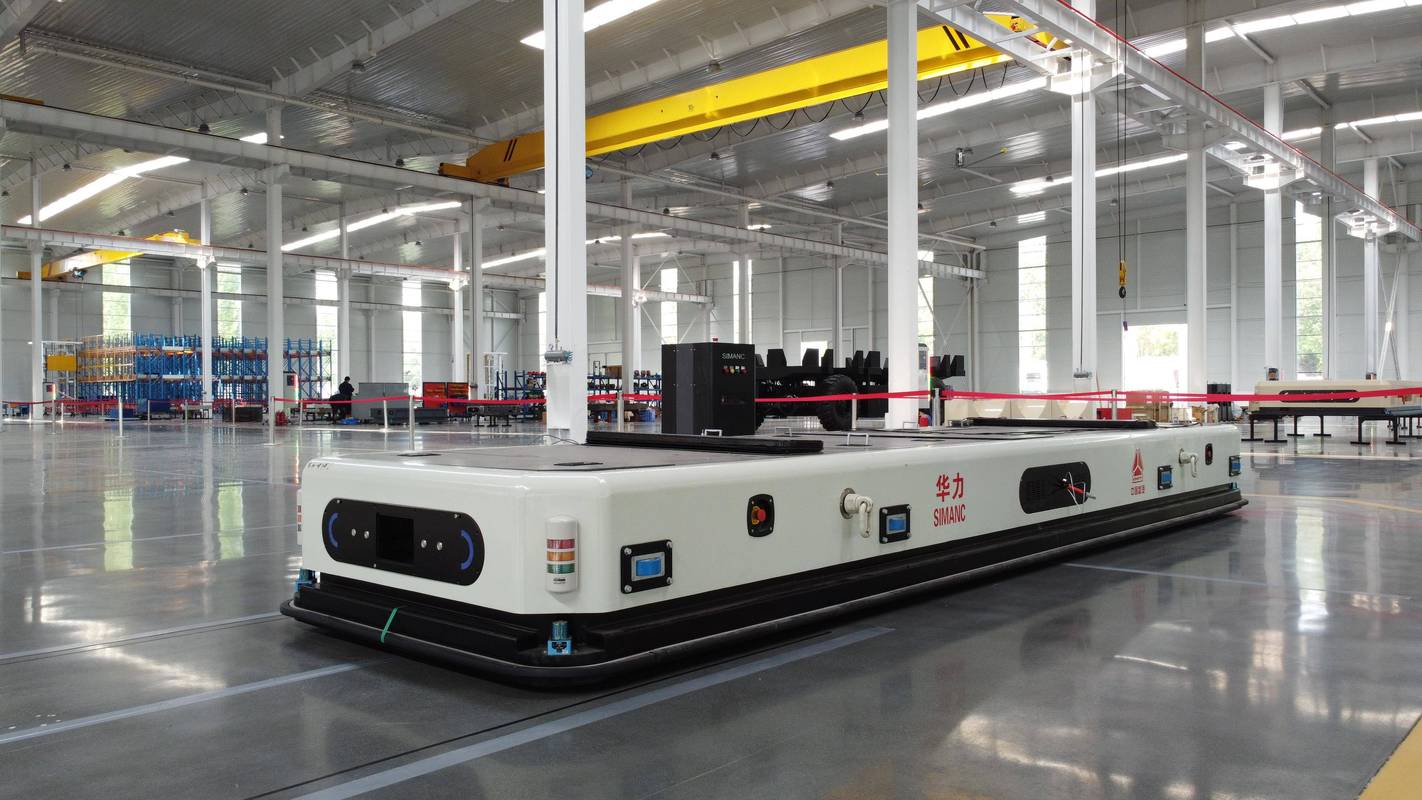

答:油污地面是很多AGV的噩梦,尤其磁条导航,磁条粘不住。激光SLAM相对好一点,但要注意轮子打滑会影响里程计——可以选择带防滑花纹的专用轮,或者加上惯性导航辅助。最稳妥的是咨询厂家做定制化改造,比如用基于视觉的导航搭配二维码,抗污染性会强些。❗
问:我已经有WMS系统,AGV调度能不能对接?
答:能,但接口这事儿水很深。有些AGV调度系统只开放有限API,你想对接ERP、MES、WCS,每加一个接口就收一遍钱。建议选型初期就明确需求,甚至把二次开发费用写进合同。另外,ROS开源框架出来的AGV,对接灵活度会高不少。
调度系统:你以为买的是车,其实买的是脑子

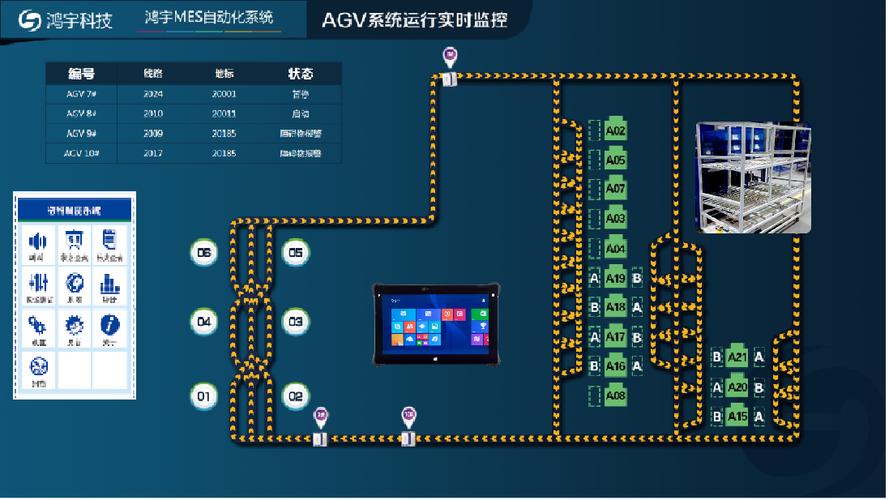

单台AGV就是个搬运工,三五台AGV协同起来,调度系统才是灵魂。这玩意要是不给力,AGV分分钟变成堵车现场——我亲眼见过六台AGV在十字路口死锁,那场面,叉车司机在边上都看乐了。
💡 测试调度能力有个土办法:故意制造冲突场景。比如让几台AGV同时经过一个窄通道,看谁让谁,等多久。系统能不能智能避险,能不能重新规划路径,马上现原形。还有充电策略——是任务结束就充电,还是电量低了才去,会不会影响生产节拍,这些细节都决定你半夜会不会被电话吵醒。
问:AGV调度系统能跟我们现有的MES无缝集成吗?
答:“无缝”俩字,嘴巴说说容易。现实里,集成往往要写中间件,做数据映射。如果你们MES是西门子或罗克韦尔的那套,AGV厂商可能有现成驱动;要是自己开发的MES,那就准备好对接文档和至少两个月的联调吧。提前跟IT部门通好气,别项目快上线了才发现接口不通。❗
那些年我们踩过的坑:现场环境决定成败
说完软的,再说硬的。AGV小车看似皮实,其实对环境挺挑剔。地面平整度、坡度、缝隙、静电……哪样照顾不到都能让你头疼。我见过最离谱的坑:车间翻新,重铺了环氧地坪,结果AGV一上路就报“驱动轮打滑”,查了三天才发现地面涂层里有微量硅油,摩擦力不足。最后加装粗面轮胎才勉强能用。地面:平整度要控制在一米内起伏小于3毫米,有些AGV甚至要求更严。❌ 缝隙?超过轮径的1/3就等着颠飞吧。还有通讯:Wifi漫游坑死人。AGV移动中频繁切换AP,如果漫游阈值设置不当,就会丢包断联。现在不少厂家推5G专网,确实稳,但成本嘛…
还有充电。很多规划忽略了这个:充电站该放哪?你放在主干道上,忙起来AGV充个电把路堵死;放角落,AGV来回空驶距离又长。我们后来的做法是:在生产线头尾设快充站,利用节拍间隙“浅充浅放”,效率高出不少。💡
问:老车间上AGV,土建要动哪些?
答:首先地面!坑洼、斜坡必须修整,如果你选磁导航,还得开槽埋磁条,很伤筋动骨。激光导航对地面要求稍宽,但反光板安装位置要牢固,不能有遮挡。其次,充电区要单独接地,网络布置也要提前走线。还有,门洞宽度、电梯联动(如果有跨楼层运输),这些容易被忽略。建议请AGV厂家在改造前出详细基建要求,不然后期扯皮巨费时。
说到底,AGV这东西不是买个硬件回来插上电就能跑的。它是一个系统工程,拼的是对现场的理解深度。参数表上那些数字,看看就好。最后提醒一句:别信什么“开箱即用”的鬼话——那只是营销话术,你懂的。
