上个月去苏州一家电子厂,车间布局简直让我血压飙升。原料区在东北角,装配线在西南角,中间隔着三道门,物料搬运全靠叉车满厂飞。我说这不是设施布局,这是障碍赛。老板苦笑:当初请的顾问,照着丰田模式画的图,结果根本水土不服。我当场就说——设施布局这件事,最忌讳的就是教条。
到底什么是好的布局?别抄作业了
设施布局不是简单的排排坐,而是对物流、信息流、人流的空间解构。我见过太多从教科书里抠出来的“经典方案”在实际中碎得一塌糊涂。为什么?因为忽略了最核心的变量:你的产品特点。高混合小批量,就别学流水线;重载大件,就别搞什么 U 型线。设施布局的本质是为价值流动铺路,而不是为了图纸好看。说实话,那些一张图打天下的“专家”,真是害人不浅。❗
问:小厂预算少,能不能直接用标准模板搞设施布局?
答:千万别!我吃过亏。2018 年我们给一家阀门厂照搬“鱼骨图”布局,结果半成品堆得比人高。后来痛下决心,从工序平衡开始重做——测量每个工站的节拍,发现磨削是瓶颈,直接把磨床从角落挪到中央,周围环绕车床和钻床,物流距离缩短 40%。所以,模板是参考,但必须基于你的实际工艺流程。没有捷径。💡
数字化工具:不是赶时髦,是保命

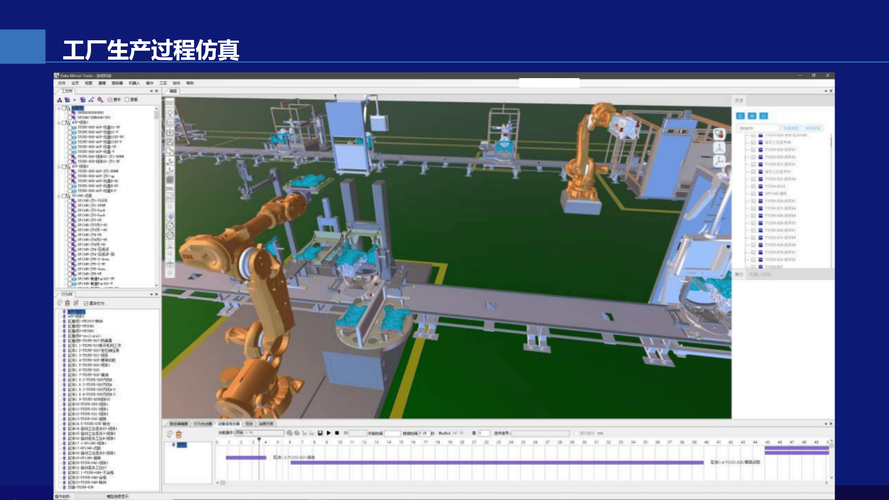

现在我们都用 AutoCAD Plant 3D 或者 Factory Design Utilities 做仿真了吗?其实很多中小厂还在用粉笔画地,这让我感慨:明明花几万块买软件就能避免上百万的浪费,为什么不?但不花钱的是大多数。上次帮一个变速箱厂做优化,用 FlexSim 跑了几十版模拟,最终才确定一个方案:把清洗工位和检测工位做立体叠加,省了 200 多平方。这要是靠试错,试到猴年马月去。所以,数字化设施布局可不是赶时髦,是保命。✅

问:工厂已经建好了,设施布局大改成本太高,怎么办?
答:这就得看你的决心了。大改确实伤筋动骨,但不改就是等死。我们有客户是 90 年代的老厂房,柱网密得像树林,很多新设备进不去。后来怎么着?我们用“单元化布局”替代流水线,把生产拆成封闭单元,每个单元负责完整产品,设备按加工顺序摆放在单元内,利用原有柱间空间。虽然牺牲了一点空间利用率,但物流复杂度大幅降低,在制品库存降了 60%。关键是只动了设备位置,没敲一堵墙。所以,不是非要推倒重来,而是找到适合你物理约束的方案。布局优化往往是戴着镣铐跳舞,但跳好了更惊艳。😎
人的因素:千万别把工人当机器
忽略人的因素,多么精密的布局都是扯淡。比如某新能源电池组装线,为了省地方把物料架放得跟城墙一样,工人转身范围超过 180 度,一天下来腰都要断了。后来我们重新按人因工程布置,工位旋转不超过 90 度,常用件放在黄金区域,装配效率提升了 26%,工人抱怨声也没了。这就是设施布局里的“软科学”。其实很多老板不明白,省下的空间成本,还不够付工伤赔偿的。❗

问:都说设施布局要考虑未来扩展,但到底怎么预留?
答:这个问题很实际。预留不是留白。我见过预留成空地的,最后都成了废料堆。正确的预留应该是“模块接口化”。比如你规划一条主线,两侧的辅助单元用地脚螺栓固定,但地基按最终规模一次浇筑,主管道留出阀门接口。这样当需要扩充时,不用开挖地面,直接拼接。我们去年给一家注塑厂做布局,把集中供料系统的主管道沿梁下铺设,每跨预留一个快接头,现在他们增加三台注塑机,只花了两天就并网。这才是真正可生长的设施布局。🔧

动态调整:别指望一劳永逸
说真的,设施布局不是一次性项目,需要持续微调。我每个季度都会拿着秒表和图纸走现场,测测物流强度。你再有经验也会发现新问题——有一次在一个机加工车间,发现一台自然时效炉因为产量变大,原来的布局导致进出料交叉,天天上演“碰碰车”。后来把炉子转了 90 度,延伸出一条辊道,问题就解决了。你看,多简单,但你要不去看,永远发现不了。💡
还有一些新趋势值得注意:模块化设施布局,像乐高一样可重构,适应产品快速换型。我们给一家医疗器械厂设计的“移动工站”,气电快插,半天就能重组一条线。疫情后,缓冲区的设计也变了,原来恨不得零库存,现在必须预留弹性空间。这就是实践中的进化。
设施布局这个词听起来老生常谈,但当你真正钻进车间,闻着切削液的味道,看着叉车堵成一团,你才会明白它的含金量。别迷信大师,别依赖软件,站在现场,问一百遍为什么,答案自然浮现。
