说实话,我见过太多工厂砸重金上MRP,最后用成Excel的辅助工具。甚至还不如Excel——起码Excel不会给你下错单。也别迷信什么大厂顾问,西装革履过来讲一堆术语,还不如车间老张头一句‘这玩意儿算出来的数敢用吗?’来得实在。

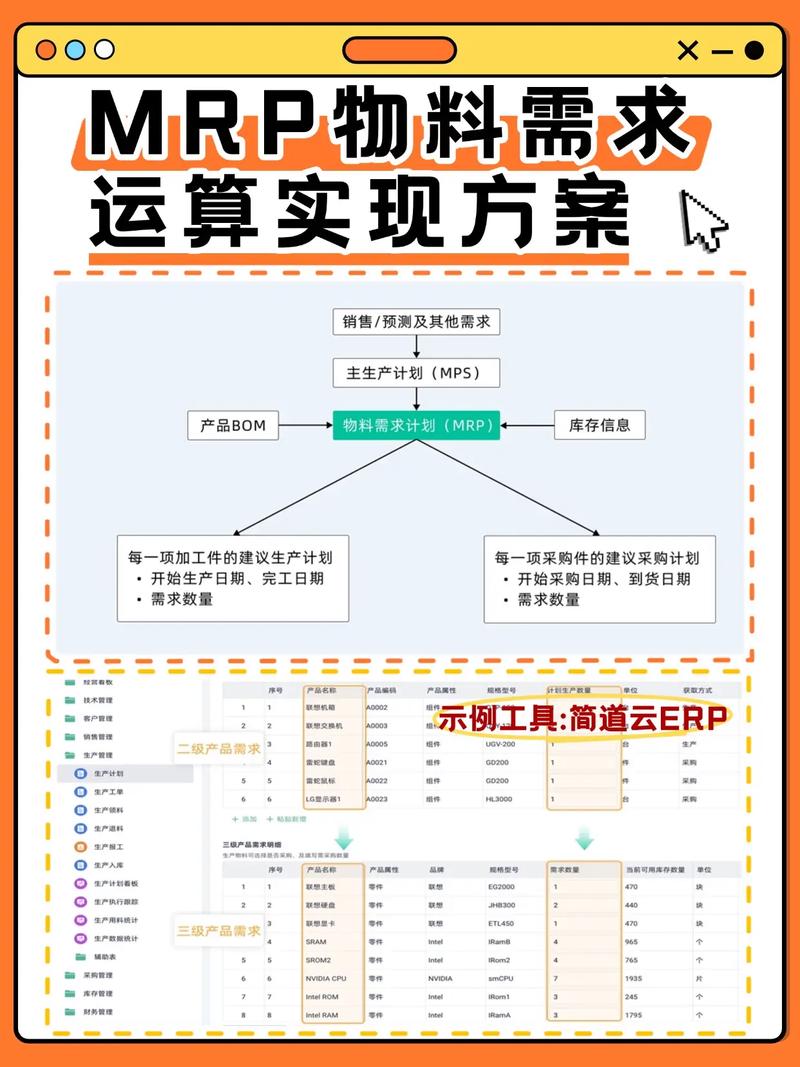

物料需求计划(MRP)这概念吧,听起来挺简单:要生产什么、需要什么、已经有什么、还缺什么、什么时候要。但真干起来,里头坑多着呢。一坑连一坑,坑坑不重样。今天我拣几个最常见的聊聊,也算给同行提个醒儿。
库存数字准吗?先别急着怪软件
很多厂子MRP跑不起来,第一反应是软件不行。换!从SAP换到用友,再用到金蝶,最后发现还是手动算靠谱。为啥?基础数据一塌糊涂。
举个例子,仓库里明明有500个零件,系统里显示300。等到MRP一算,缺料!于是采购又去下单,结果车间堆成山。月底盘点,财务拿着差异率拍桌子。然后大家得出结论——MRP不好用。
其实呢?库存不准,天王老子也算不对。但又不能等库存完全准了再上系统,那得猴年马月?我见过最狠的一招:先停用所有手工单,逼着所有人实物流动必须同步系统操作。头几天鸡飞狗跳,但扛过两周,准确率从60%飙到95%。

当然,这只是第一步。还有些辅料、在制品,根本就没进系统。这时候MRP怎么可能算得对?所以啊,MRP成功的前提,不是软件多智能,而是数据有多‘干净’。这话我见人就讲。
BOM是MRP的魂——看你怎么守
BOM(物料清单)要是错了,MRP算出来的需求就是天书。但现实中,BOM能100%准的工厂我还没见过。设计改一个螺丝,工艺部门不知道,采购还在按老的买。或者图纸版本混乱,车间用的和系统里两码事。
怎么办呢?靠流程,也靠人来盯。有个客户搞了个‘BOM变更委员会’,听着挺唬人,实际就是每周把技术、工艺、生产、采购叫一起,花半小时过一遍变更单。强制执行。三个月后,BOM准确率从82%涨到97%。MRP跑出来的结果,总算有人敢信了。

问:BOM里到底要不要包含虚拟件?
答:看情况。虚拟件是为了简化BOM或者方便排产。但有些厂子虚拟件设得太多,MRP跑的时候一层层炸开,反而乱。我的建议是,能不用就不用,非得用,一定在系统里标清楚是‘虚拟’,并且确保下游用户明白什么意思。不然采购看见一个虚拟件的需求,都不知道该不该下单。
问:替代料怎么处理?MRP能自动考虑吗?
答:能,但有限制。大部分MRP系统支持替代料逻辑,但需要提前维护替代关系、比例、优先级。如果临时替代,还得手工干预。所以别指望系统完全自动,它只能处理你设定好的规则。遇到缺料急单,还是得人脑决策。记住,MRP是辅助,不是替代人的思考。
提前期?别提了…

一说到提前期,我就想吐槽。多少企业把采购提前期往系统里一输,就再也不管了。供应商实际交货早就变了,你还按三周算,能不压库存吗?
更头疼的是生产提前期。标准工时是一回事,实际一换模、一故障,全泡汤。我碰到一家注塑厂,系统里某零件提前期设2天,可模具动不动出问题,平均4天才能干完。MRP照着2天排,后道工序天天停产。后来他们痛下决心,用历史数据动态更新提前期,每个季度调整一次。准是没说100%准吧,但总算不玩儿虚的了。
还有个容易被忽略的:采购批量和最小包装量。系统建议你买5个,供应商说一箱起订200个。你怎么办?这些参数不维护好,MRP就是个死循环。
问:MRP跑出来的计划,能直接发给车间执行吗?
答:绝对不行。MRP只算需求和供给的平衡,不考虑实际产能、设备状态、人员出勤。它告诉你‘应该在今天完成100件’,但没说机器正修着呢。所以MRP结果必须经过车间调度确认,转换成详细排程。很多企业把MRP和MES衔接,数据来回淌,这才算把闭环走通了。
问:小批量多品种模式,MRP还有用吗?
答:太有用了,但用法不一样。品种一多,手工算根本算不过来,MRP正好发挥。不过传统MRP的批量算法可能不适用,得结合精益生产的原则,比如‘按需拉动’,而不是大批量提前生产。有些工厂用MRP做长周期物料计划,短周期用看板。混着来,灵活。
别奢望一劳永逸

最后想泼盆冷水:MRP不是一次设置好就万事大吉。它是一个动态的、需要持续跟进的工具。公司业务变、产品变、供应商变,MRP参数得跟着调。定期复盘,看看计划执行率,查查差异原因,再反过去优化数据或流程。
说实话,我很怕听人讲‘我们上了MRP就行了’。那说明他们还没搞懂这玩意儿到底是个啥。MRP的价值不在于那张需求表,而在于背后逼着你把基础管理做扎实。库存不准?搞准它;BOM老错?规范它;提前期糊弄?测量它。这个过程疼,但值得。
同行们,你们在MRP上踩过什么坑?欢迎留言骂骂,反正这儿没外人。
