六西格玛(DMAIC)落地实录:从定义到控制,那些教科书不会说的细节

做了十几年质量,六西格玛项目也带过不下三十个。说实话,第一次完整跑完DMAIC全过程的时候,差点在中途撂挑子——绿带培训教的那套,跟车间里的现实相比,简直就是两码事。✅ 后来慢慢摸出点门道,发现与其死磕工具,不如先搞清楚每个阶段最容易在哪里卡壳。

定义阶段(Define):不是画个流程图那么简单

上个月,眼睁睁看着一个项目在定义阶段就翻了车。团队急着去“解决问题”,结果花了三周才发现,客户关心的根本不是我们以为的那个CTQ——哑巴吃黄连。❗ 定义阶段的致命伤是什么?范围蔓延。

很多时候,Sponsor拍脑袋给个大方向:“降低组装线的缺陷率!”然后就没了。你让他签项目章程,他反问你:“这玩意儿签了能当饭吃?”——这种场景熟不熟悉?没有章程,就没有授权,没有资源,后面五个阶段全是空谈。

我的习惯是,第一次开会必须把CTQ树画在白板上,拿红笔把边界标出来。哪部分属于该项目,哪部分暂时不管。💡 记住,不是所有问题都值得用六西格玛项目去解决——有些是低垂的果实,直接“Just Do It”就完了。

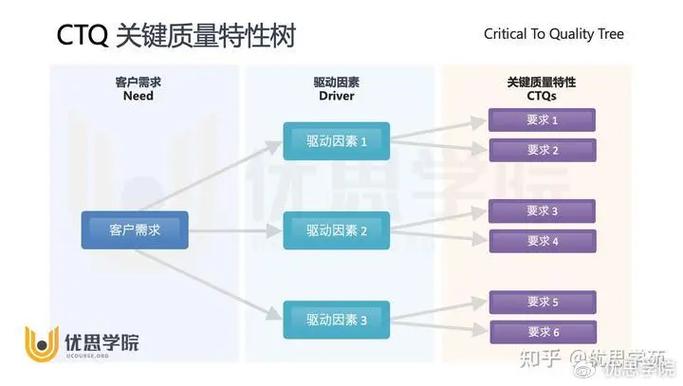

六西格玛DMAIC项目定义阶段CTQ树图示例
六西格玛DMAIC项目定义阶段CTQ树图示例

问:定义阶段项目范围经常收不住,怎么办?
答:先逼着自己回答三个问题:1. 谁痛?(客户/内部客户) 2. 痛在哪里?(具体缺陷或耗时步骤) 3. 到哪算不痛?(可量化的指标目标)。如果这三个回答模糊,别急着往下走。另外,项目章程必须拿到Sponsor签字,哪怕是邮件确认也行,不然中途被人质疑“你们搞这个干嘛”,你连证据都拿不出来。

测量阶段(Measure):数据不会自己变干净

都说“没数据就没六西格玛”,可现实是,大部分工厂的数据系统……一言难尽。去年帮一个冲压车间做项目,从MES里拉出三个月的数据,发现同一个检验项有三种不同的单位写法,Excel去重去了一下午。❗

测量阶段光搞数据收集计划就能逼疯人。你要区分好输入变量(x)和输出变量(Y),还得做测量系统分析(MSA)。很多人觉得MSA是浪费时间——错!量具不准,后续分析全是自欺欺人。

工业制造六西格玛测量系统分析变异性示意图
工业制造六西格玛测量系统分析变异性示意图

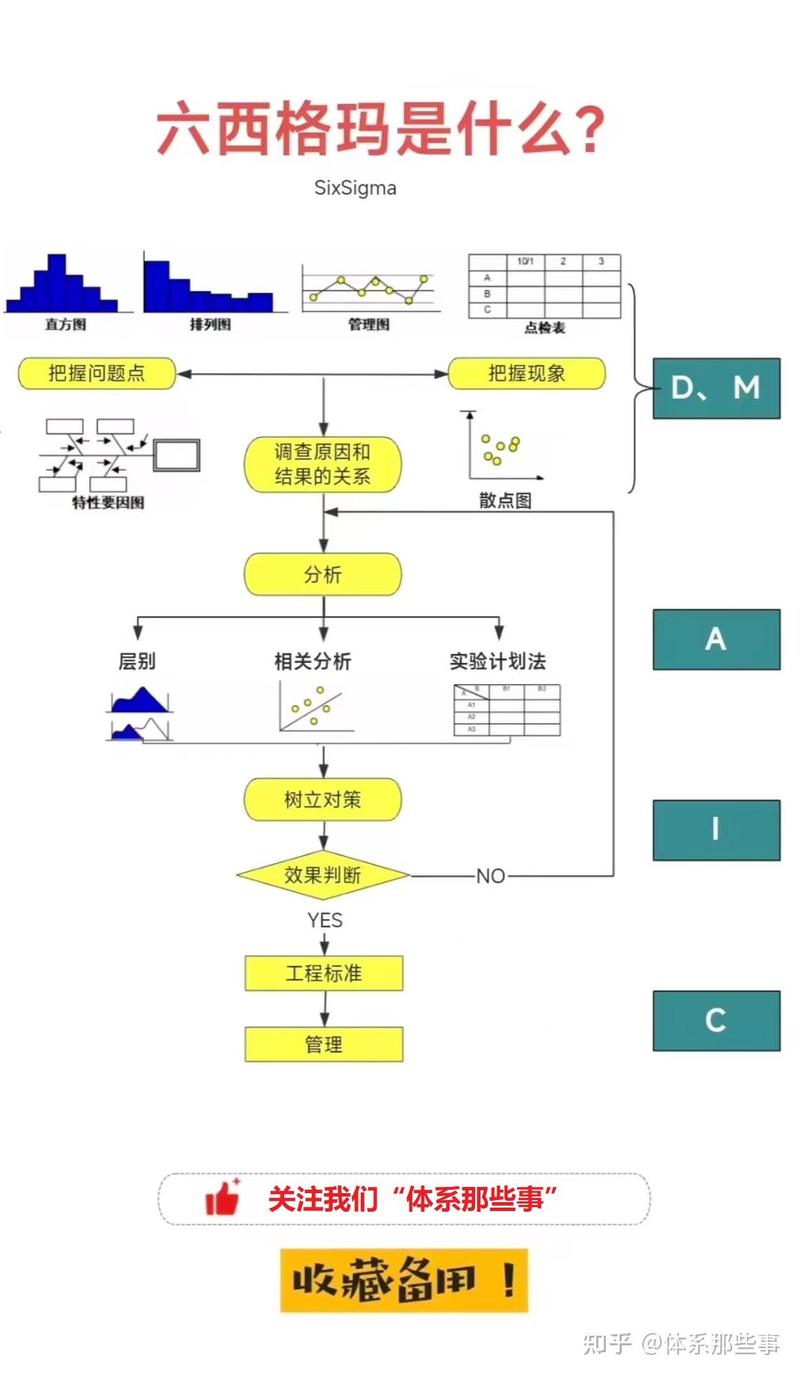

问:量测系统分析(MSA)到底有多重要?可以跳过吗?
答:绝对不能跳过。我们做过一个案例:CMM(三坐标)测量同一个零件十次,结果波动占到规格范围的40%,GR&R高达65%。那种情况下,你做的过程能力分析根本就是笑话。✅ 一般要求GR&R<30%,想要高精度得<10%。如果你家的量具连人都没做GR&R就投入使用,赶紧补上,不然以后出了客诉,哭都来不及。

分析阶段(Analyze):别急着跑回归

分析阶段(Analyze):别急着跑回归
分析阶段(Analyze):别急着跑回归

年轻人学完绿带,最爱干的事就是打开Minitab一通回归分析。统计上的显著性不等于实际重要性——这句话我每带一个项目就要吼三次。

分析阶段的本质是找关键少数x。要用图形工具先把数据分布看透:箱线图找异常,多变量图区分时间、位置、批次差异,散点图找相关性。💡 其实很多问题在做完多变量分析后,原因就呼之欲出了,根本不需要复杂的DOE(试验设计)。

改进阶段(Improve):不是越复杂越好

改进阶段(Improve):不是越复杂越好
改进阶段(Improve):不是越复杂越好

终于到了很多人眼里“真正干活”的阶段。但改进不等于上自动化设备、砸钱买新机器。有一次帮一家装配厂解决螺栓力矩不合格问题,DOE做完发现,只要把风枪的气压调低0.5bar,同时规定操作工必须手持风枪垂直打入,一次合格率就飙升了20%。成本?零。

(写到这里忍不住吐槽:那些上来就建议采购新设备的,到底是解决问题还是帮供应商做业绩?)

控制阶段(Control):最无聊也最考验功力

控制阶段(Control):最无聊也最考验功力
控制阶段(Control):最无聊也最考验功力

好不容易改进成功,一两个月后又打回原形——这恐怕是最打击士气的事了。❗ 控制阶段要做的事很琐碎:更新FMEA和控制计划、设置SPC控制线、建立反应计划、培训作业员、更新SOP…… 每一样看着都不起眼,但漏掉一样就等着反复返工吧。

我们有个项目,在控制阶段坚持用控制图监控关键x,结果发现某供应商的一批原料出现趋势性偏移,赶紧在未造成批量不良前喊停。✅ 所以控制图不是摆设,是真能预警的。

问:项目结案后怎么确保改善成果能持续?
答:三招:1)把关键控制点写进日常巡检表,让班组每天确认;2)在Dash board上展示核心指标,让各级管理者一眼看到;3)把项目的财务收益跟负责人的绩效挂钩——你别说,最后这条最管用。

DMAIC这套方法论,说到底就是逼着你按逻辑做事。它不神秘,但真想见实效,得把每个阶段的“脏活累活”干到位。不然,证书拿了一堆,项目回回都是虎头蛇尾——有什么意思呢?▶️

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:六西格玛(DMAIC)落地实录:从定义到控制,那些教科书不会说的细节 https://www.dachanpin.com/a/tg/62656.html

赞 (0)
约束理论(TOC):别再瞎忙了,找到工厂的命门才叫真本事
上一篇 2026-06-25 19:23:35
统计过程控制(SPC)的真实现状:别让统计工具沦为摆设
下一篇 2026-06-25 20:02:33

相关推荐

  • 巷尾面香:一碗阳春面里的时光滋味

    青石板路蜿蜒的巷尾,“阿婆面馆” 的木质招牌挂了三十多年。朱红色漆皮剥落处露出浅棕木纹,像极了老板娘林阿妹手上的纹路 —— 那是揉了半辈子面团、煮了无数碗阳春面留下的印记。每天清晨六点,卷帘门 “哗啦” 一声升起时,总有熟客踩着晨光赶来,不等开口,林阿妹就会笑着往灶台前走:“还是老样子,多加一勺猪油?” 熟客们爱来这儿,不单是为了那碗飘着葱花的阳春面。面条是…

    投稿 2025-08-29
  • 工业标杆工厂:降本增效的密码从来不在设备上

    上个月刚跑完珠三角三家新获评国家级的工业标杆工厂,最大的感受:和五年前我见过的标杆厂,完全不是一回事了。 有的工厂砸了三个亿买进口设备,愣是没跑出该有的效率。有的工厂老厂房改造,投入不到一半,交付周期砍了三分之二,良品率涨了快十个点。 差距在哪?真不是钱的问题。 别迷信“全自动化=工业标杆工厂” 很多老板一听说要做工业标杆工厂,第一反应就是砸钱换最贵的设备,…

    投稿 2026-10-01
  • 监督控制与数据采集(SCADA),到底还能不能打?

    前不久去一个中型机加工厂,车间主任老张拽着我吐槽——他那套三年前上线的SCADA系统,现在每天要抽风两三回。断数、丢包、死机,该有的毛病一个不落。老张挠着头问:“这东西不是号称工业骨干吗?怎么用着用着就脆得像饼干?” 说实话,老张的困惑并不孤单。 SCADA,全称监督控制与数据采集,在工控圈子里混了少说三十年。从最早的单片机串口直连,到后来的分布式网络,再到…

    2026-06-15
  • 模具设计踩坑录:那些年毁掉交期的微妙细节,以及一个救场的水路方案

    上周四晚上十点,产线一个电话打过来——新模试出来的料头拉丝拉得像龙须酥。注塑车间主任老李声音都在抖。这套空调面框模具下周一就要交货。我盯着屏幕上的3D模型,突然反应过来:浇口位置又他妈搞错了。冷料井压根没起作用。简直想抽自己。 做模具设计,很多时候不是败在复杂的曲面分型上,全是栽在自以为有经验的小地方。浇注系统、排气槽、顶出平衡……这些词写出来都嫌土。但就是…

    投稿 2026-09-05
  • 工业仪表:制造业隐形的神经末梢,决定生产精度底线

    别小瞧机柜里那巴掌大或者半人高的铁盒子。它能读出0.1摄氏度的温度变化,能测出千分之一帕的压强差。没它,整条生产线就是瞎子。这就是工业仪表,整个工业体系里最不起眼,但又最不能缺的部分。 工业仪表为什么是智能制造的核心卡点 很多工厂砸大价钱上了自动化生产线,换了工业机器人,最后发现产品合格率一直上不去,查来查去,居然是测温工业仪表精度飘了,差了两度,导致焊接应…

    投稿 2026-08-19

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
