干了二十年机械,我见过最离谱的ERP翻车现场——车间主任抱着键盘砸显示器。那套花了八十万的系统,上线半年连BOM都跑不准,生产排程能把急单排到下个月去。说实话,企业资源计划(ERP)这东西,上对了是仙丹,上错了就是砒霜。跟软件商砍价的时候风光无限,后期改逻辑哭爹喊娘。对吧?
我在两家上市公司管过信息化,踩的坑比胜利多。有一回,德国那家号称离散制造标杆的ERP,我们拿回来一用,光物料编码规则就跟仓库的土办法斗了三个月。最后呢,两套账并行,库管员一边敲电脑一边记手工台账。💡 所以后来我总结:别迷信品牌,能跟你车间实际流程榫卯接上的系统才是好系统。

选型阶段:警惕“洋服配土脚”

大多数中小机加工厂需要的,根本不是SAP或Oracle那种巨型套件。它们像一套定制西装,但你天天蹲车床边、满手油污,需要的是耐磨工装——举个例子,某国产中型ERP,专门针对钣金、注塑行业做了预配置,模具台账、批次追踪基本开箱即用。而大厂系统呢?实施顾问会带着你开两个月蓝图会议,先把产线梳理一遍,等你掏完实施费才发现,光“工序外协”这个场景就得二次开发。
💡 我的血泪教训:选型时别只看Demo,要拿自己真实的3张工单去跑通流程。从下料、热处理到表面处理,转序卡能不能自动生成?计件工资的公式能否兼容夜班补贴?这些魔鬼细节,销售PPT里永远不会写。
问:我厂里一直用Excel管排产,ERP上了能自动排吗?
答:想得美。ERP的常规排产算法大多数是无限产能倒排法,根本不考虑设备故障、工装冲突。真正要自动排产得加APS(高级计划排程)模块——那又是一笔钱。我的建议是,如果订单品种多、批量小,先用ERP做好有限产能的粗能力平衡,细排程交给车间一个熟练调度员,比任何算法都靠谱。❗
实施死穴:数据清洗比软件重要十倍
很多老板觉得上ERP是技术部的事。大错特错。一个物料编码如果一物多码,库存永远对不上。我在某紧固件厂遇到过,仓库把M10×50的螺栓编了三个号:老张按材质编,小李按国标号编,检验员又按客户料号编。结果呢?系统里三个库存全是负数,现场堆成山。最后停了生产线,所有人去仓库数螺丝。

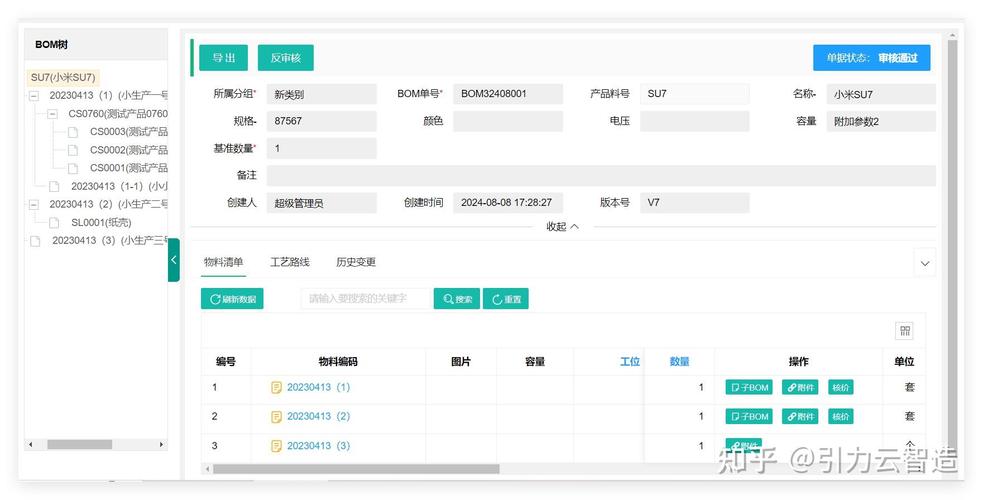

所以基础数据治理是ERP的脊梁骨。尤其是BOM(物料清单),设计工部的图纸版本一变,车间还在造旧版。必须把企业资源计划(ERP)和PLM(产品生命周期管理)打通,让变更指令自动下到工位。✅ 现在好一点的系统可以做到二维码扫一下工位屏就弹出最新工艺卡,省去扯皮。

问:上了ERP,为什么我们的成本核算还是笔糊涂账?
答:因为许多工厂没有实现工序级报工。工人一天结束才报总数,或者干脆不报,全靠班组长估。成本像一锅粥——ERP分摊标准工时给你算出每个零件赚5块,实际亏到吐血。我的法子:硬推条码移动报工,并和计件工资挂钩。你不上报就不算当天工资,三天之内报工率从40%窜到95%。数据准了,成本模块才活过来。
上线不是终点:MES来续命
ERP管的是账和计划,但现场生产节奏它够不着。这时候需要MES(制造执行系统)像神经末梢一样插到设备上。我经手过一个车桥厂,三班倒,设备OEE一直拉胯。后来把ERP的生产订单下到MES,MES通过机床联网采集实动工时,发现夜班有台加工中心总在凌晨3点空转20分钟——操作工去抽烟聊天了。堵上这个洞,一条线一年多挤出80万产值。
但是,MES和ERP的接口又是暗礁重灾区。最常见的是两边定义不一致:ERP叫“完工量”,MES叫“合格品数”,中间差着废补。很多项目死在接口扯皮上。我的经验:定死一个主数据源,要么ERP统一下发工单,要么MES实时回写,千万别搞双向互控,那会写成罗生门。
这年头,工业互联网、数字孪生喊得山响。可我还见过年产值两个亿的厂,ERP模块只用个进销存,倒也没耽误赚钱。工具毕竟是工具,企业资源计划(ERP)的核心不在那个“P”字,而在那句老生常谈的“管理水平先跟上”。先把现场管利索了,再让系统去固化,这才是正道。❗
