在车间转悠了二十年,我最怕听到那句话:“先把数据收上来再说。”——没有计划的测量,就是耍流氓。真的,我见过太多项目,死得不明不白,回头一看,全栽在测量阶段。六西格玛(DMAIC)里,定义(Define)阶段大家还能装模作样画个SIPOC,一到测量(Measure),就开始凭感觉、抄作业,最后分析(Analyze)阶段对着满是噪声的数据抓瞎。

说实话,测量阶段是整个DMAIC的脊梁骨。脊梁骨软了,后面改进(Improve)和控制(Control)就是空中楼阁。但很遗憾,工厂里总有那么一群人,觉得量具就是卡尺、塞规,测就完了,哪那么多讲究?——然后PI、CPK一算,全在飘红!

💡 测量,测的到底是什么?

很多人以为测量就是拿个量具去读数。错!测量首先测的是你的测量系统。有个经典概念叫“过程波动”,总波动由过程本身波动和测量系统波动构成。如果测量系统波动占了总波动的大头,你收集的数据就是一堆随机数,做出什么决策都是赌。

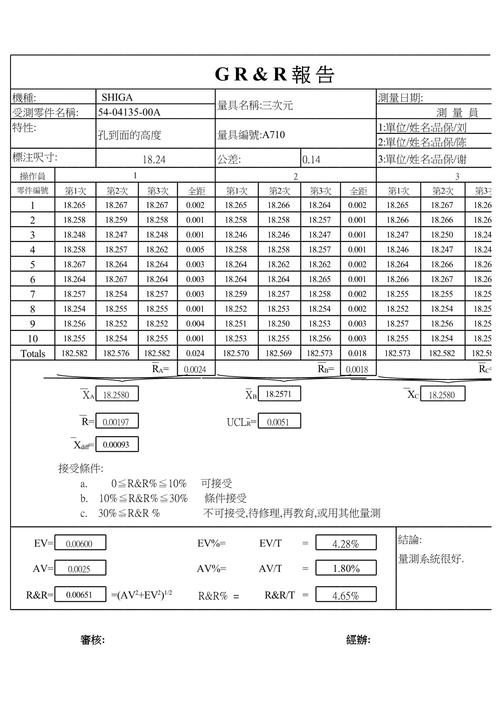

工业现场测量系统分析GRR表格手写记录
工业现场测量系统分析GRR表格手写记录

我还记得2019年,一个汽车零部件项目,客户投诉孔径超差。生产经理拍桌子说过程没问题,数据稳得很。我一查,三坐标测量程序用了五年没校准,同一个孔打三遍结果能差0.03mm。这就是典型的“垃圾进,垃圾出”。🔧 测量阶段不先做测量系统分析(MSA),后面所有统计分析都是自欺欺人。

❓ 问:我们天天做测量,为什么还要专门搞个测量阶段?

答:因为日常测量和DMAIC的测量完全是两码事。日常测量只是为了判断合格与否,一把卡尺走天下。但DMAIC的测量,你要回答:Y(关键输出)的当前表现到底怎样?测量误差能接受吗?数据是连续型还是离散型?抽样策略怎么定?有没有分层因子?说白了,日常测量是“点”,DMAIC测量是“系统”。不把系统搭建好,后面的分析全是盲人摸象。我见过一个改善焊缝缺陷的项目,团队一口气测了三百多个焊点,数据漂亮得很,结果发现只取了白班样品——夜班完全失控,这算哪门子改善?

🔍 测量阶段的致命陷阱——抽样与一致性

说到抽样,又是个坑。很多工程师喜欢省事,怎么方便怎么取。比如连续采集一个批次的样品,或者专门挑“看起来正常”的产品测。这样得来的过程能力指数(Cp/Cpk),高得让你怀疑人生,实际上废品率居高不下。测量计划必须基于过程知识:是周期性波动?换模波动?还是原料批次间差异?合理子组原则很多人忘得一干二净。一个子组内的样品应该是在尽量短的时间间隔内、相同条件下取得的,才能反映组内波动;子组之间则要覆盖可能的过程变异源。否则,你都不知道自己是在测噪音还是信号。

工厂质量工程师使用Minitab进行量具重复性再现性分析
工厂质量工程师使用Minitab进行量具重复性再现性分析

还有一件事,让我现在想起来还牙痒——数据一致性。不同检验员、不同班次、甚至同一个人上午下午的测量习惯都可能不同。我要求团队必做Gage R&R(量具重复性和再现性),有些人觉得多此一举。直到有一次,发现检验员A习惯性把卡尺压得太紧,薄壁件被压变形,数据整体偏小;检验员B轻轻卡住,读数就大。两人测同一个零件能差0.05mm,公差才±0.1mm。这种系统不做R&R,怎么死都不知道。✅ 所以,我现在的信条:在没有通过Gage R&R之前,谁也不许谈下一步。

🧠 如何确定关键质量特性(CTQ)和测量边界?

有些项目一上来就想把所有尺寸、所有性能全测一遍,好像数据越多越牛。可悲呀,资源全浪费在无关紧要的指标上。测量阶段得承接定义阶段的CTQ树,把客户声音(VOC)转换成具体的、可测量的项目。我强烈建议用因果矩阵做个筛选:先列过程输入,再映射到客户关注的关键输出,加权打分,只挑得分最高的3-5个关键特性优先测量。别贪多,越聚焦越容易出成果。

❓ 问:如果测量系统勉强合格,但改善时间又紧,能不能直接跳过优化测量系统,先做分析?

答:这个问题我每年被问不下十次,答案永远是——看情况,但大部分时候不能!如果Gage R&R%处于10%-30%,属于条件接受,但你必须清楚这带来的风险:分析时可能漏掉实际显著的影响因子,或者把不显著的因素误判为显著。你可以加大样本量、增加重复测量次数来补偿,但这会大幅增加工作量。如果R&R%超过30%,对不起,必须整改测量系统,否则分析结果毫无统计学意义。我唯一松口的情况是:问题极其明显,比如某个导致80%缺陷的因子一目了然,且只需简单的对比验证,那可以适当放宽。但记住,这是赌,赌赢了算运气,赌输了别怪DMAIC没用。

测量阶段还有个容易被忽视的点——数据记录表格与计划。别以为建个Excel就行。必须明确:谁来测,用什么量具,在哪个工位,频次如何,样本量多大,记录哪些环境信息(温湿度、模具号、批次等)。我见过一份完美的测量计划,却用纸质表格收集,结果数据录入错误率高达15%,前功尽弃。现在2025年了,尽量上数字化量具联网,数据直接进系统,省去人工誊写环节。❗很多中小企业觉得这投资大,其实搞一套蓝牙卡尺加平板采集,成本可控,收益远超想象。

最后,测量阶段产出绝不能只是数据表格,必须是一份测量阶段报告,包含:测量系统分析结果、数据收集计划、过程能力初步评估、以及任何发现的数据异常或过程不稳定信号。用趋势图、箱线图把现状直观展示出来,然后才能进入分析阶段。否则,接下来你的分析可能就是空中画饼。

我常说,DMAIC就像盖房子,测量阶段是地基。地基没打好,梁柱歪了,你还指着它抗八级地震?也许能撑一阵,但早晚塌。别嫌烦,别偷懒,把前置工作做扎实了,后面自然顺。这是二十多年血泪教训换来的真心话。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:DMAIC的“M”有多难?——一位老质量人的测量阶段碎碎念 https://www.dachanpin.com/a/tg/64580.html

赞 (0)
约束理论(TOC):产线上那个拖后腿的环节,其实是你的黄金改进点
上一篇 2026-07-01 00:45:47
统计过程控制(SPC)在数字化车间:老工具的新把戏
下一篇 2026-07-01 01:23:52

相关推荐

  • 计算机集成制造(CIM)落地3年踩过的坑:别再把它当成买套系统就完事的项目

    上周去东莞一家做精密齿轮的工厂,老板拉着我在车间转了三圈,指着墙角堆的半新不旧的MES、ERP、PLM服务器直叹气。三年前他砸了近200万上计算机集成制造(CIM),结果现在各系统还是各玩各的,车间报工还要跑三个系统录数据,财务对账要导四个Excel,连个批次质量追溯都要花两个小时翻纸质记录。说真的,这钱花得比打水漂还亏。 别把CIM当成“买系统凑拼盘” 很…

    投稿 2026-11-01
  • 科技这东西,早悄悄钻进了我们的日常

    可能很多人没太留意,现在咱们的生活里早就到处都是科技的影子了,不是那种只能在实验室里看到的复杂机器,也不是新闻里说的遥不可及的黑科技,就是每天睁眼闭眼都能碰到的小细节。就拿早上起床来说吧,以前得靠闹钟叮铃哐啷吵半天,现在手机闹钟能根据睡眠周期选在浅睡时段叫醒,醒来的时候不会像以前那样昏昏沉沉,这背后其实就是简单的睡眠监测算法在帮忙,只是咱们用的时候没太在意而…

    2025-09-10
  • 边缘计算在智能制造中的实战反思:快、稳、省的真需求

    别再把数据全往云上扔了——延时受不了 去年,我们团队差点在一条汽车零部件产线上栽了大跟头。问题出在一个毫秒级的控制信号上。我们把数据采集、处理都扔到了几百公里外的云服务器,结果……延迟就比预期多了那么一丢丢,50毫秒。对,就50毫秒,液压机愣是没刹住,废了一整批料。这事儿以后,车间主任看我的眼神都变了。打那以后我算明白了,在工业现场,实时性就是命。边缘计算,…

    2026-06-06
  • PCBA 打样:电子产品研发路上的关键基石

    PCBA 打样作为电子产品研发环节中的重要步骤,直接关系到后续产品批量生产的可行性与稳定性。很多人可能对 PCBA 打样的具体作用和流程并不熟悉,实际上,每一款成功推向市场的电子设备,在正式量产前都离不开这一关键环节。它不仅能够帮助研发人员及时发现设计方案中存在的问题,还能为后续的生产工艺优化提供重要依据,有效降低产品研发风险与成本。从小型智能穿戴设备到大型…

    2025-09-10
  • 二手车交易那些事儿:从选车到过户的实用指南

    越来越多消费者在购车时将二手车纳入考虑范围,不仅因为它能降低购车预算,还能减少新车贬值带来的经济压力。不过,二手车交易流程相对复杂,涉及车况检测、价格谈判、手续办理等多个环节,不少人因缺乏经验踩过坑。今天就从实际交易场景出发,聊聊普通人该如何顺利完成二手车交易,避开那些常见的 “雷区”。 选车是二手车交易的第一步,也是最关键的一步。很多人一开始会在网上平台浏…

    2025-09-10

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
