做设施布局这事儿,十几年了。说实话,每次接手新项目,还是会发现一些意想不到的麻烦。不是说理论多复杂——SLP、系统布置设计那套东西学了二十年,早该烂熟,对吧?但实际车间里一落地,总有幺蛾子。上个月浙江那家汽车零部件厂,前期方案我们推敲了整整三周,仿真跑下来节拍完美,物流量下降27%。结果施工到一半,现场发现一根承重柱图纸漏标了位置……好家伙,所有通道宽度被迫缩减15厘米。AGV的转弯半径当场就尴尬了。你能怎么办?只能在通道口焊一排防撞栏,然后默默把自动搬运改成人工作业。那项目经理脸都绿了。
这就是设施布局最残酷的一面:纸上流的不如脚下踩的。很多年轻工程师喜欢一上来就建模,追求算法最优解,可现场一根柱子、一条地沟、甚至一盏吸顶灯的高度,都能让你的“最优布局”变成废纸。所以我现在带新人,第一条铁律:先到车间里去,拿尺量,用脚走,把你屁股焊在工位上观察三天物料流动,回来再谈布局。
💡 你以为的“高效”,可能是最大的浪费

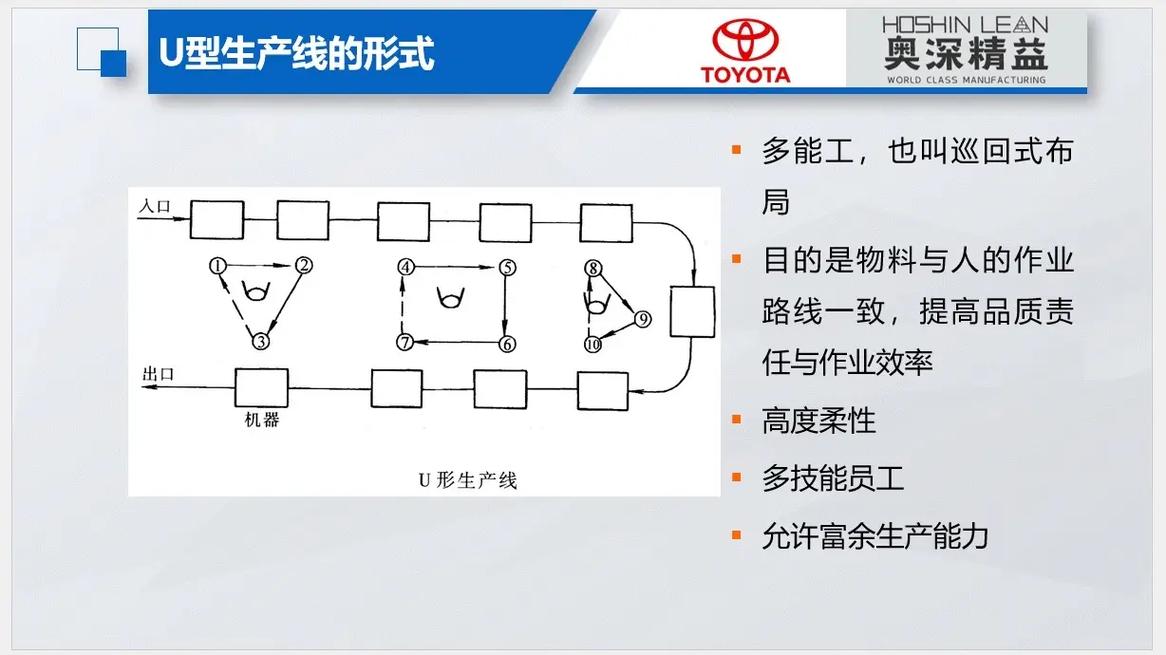

聊个典型例子。去年帮一家家电组装线做改造,原布局是标准的直线型流水线,物料从一头进、另一头出,看起来顺畅得不行。但实际数据呢?在制品堆得像山,前置时间长达11天。原因很简单:瓶颈工序前总是堆料,工人为求计件工资拼命往前塞,完全不顾后端消化能力。这种“高效”是假的,只是把浪费从一个工位转移到了另一个工位。后来我们彻底改成U型单元,让同一个团队负责一个完整的模块组装,不仅解决了在制品问题,还意外发现——由于工人能看到自己装的产品最终测试结果,一次合格率提升了8个百分点。人的因素,永远是被低估的布局变量。

顺便提一句,很多咨询公司喜欢推荐“去中心化物料超市”,听起来高大上。但对中小工厂来说,可能是个大坑。一旦涉足,就得维持一套复杂的拉动系统,线边库位翻倍,补料工反而增加。有家宁波的五金厂老板就这么被忽悠了,花三十万搞了套超市架,没出半年又拆了做回地堆。他原话:“还不如放几辆手推车灵活。”我深有同感。适合的才是最好的,别追概念。
🔧 问:新工厂规划时,该从哪里下手才不容易返工?
问:新工厂设施布局,总是怕漏掉关键细节,导致后面改来改去,有没有一个稳妥的切入点?

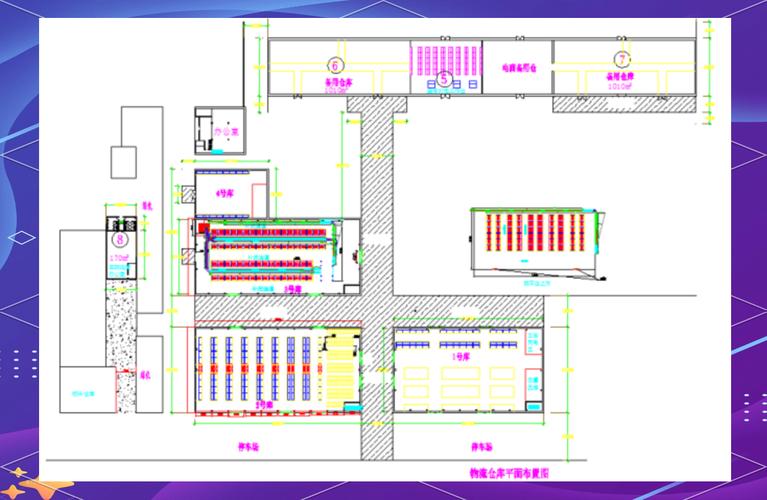

答:从“物流动脉”反推。别急着划房间,先搞清楚你的物料——包括原材料、半成品、成品、工装、废料——它们怎么进来、怎么出去、在厂内怎么流转。用物流强度表把每段路径标出来,优先保证A级物流邻近布置。然后,死死盯住你的物料搬运设备和通道。叉车、AGV、行车、地牛,它们的转弯半径、巷道宽度需求,决定了你的柱网跨度和门洞尺寸。很多新手一上来就切功能区,柱子定好才发现主通道窄了20公分,整个物流方案推倒重来。顺序错了,一切白费。记住:让柱子去适应物流,而不是让物流迁就柱子。

另外,别忘了“隐蔽工程”。排水沟、电缆沟、压缩空气管道、除尘管道……这些家伙一旦在规划阶段被忽视,后期会逼着你好好的U型线断开,或者把设备抬高几十公分,凭空增加振动和故障率。我见过最夸张的案例,一条新冲压线因为地坑尺寸偏小,废料输送链装不下去,最后把地面挖开重做,耽误了四个月投产。这才是真正的成本黑洞。
🚧 问:旧车间改造,空间有限又不想停产,怎么布局升级?

问:我们是老厂,车间就那么大,设备也不能全扔,还想提高产能,设施布局怎么改才能不停产?
答:局部单元化、滚动改造。老车间最怕“休克疗法”——全拆全建,停产三个月,客户都跑光了。可行的方法是把整条线拆成若干个独立的制造单元,一个单元一个单元地改。比如这周停这个区域,工人临时调岗,下周恢复,再改下一个区域。关键是模块化设计和临时物流通道的预规划。你得先把未来状态图定好,然后像拼图一样制定过渡计划,确保任何时候物料都能绕行。这里面空间借用的技巧很多,比如利用高度差架设临时传送带,或者用移动式AGV临时替代固定辊道。别小看这些微观调整,它们恰恰是现实世界里最能落地的智慧。
而且,老厂改造……常常会挖出“历史的宝藏”。挖开地面,发现三十年前预留的螺栓孔;拆开天花板,看到废弃的通风管道正好能借用。这些“惊喜”没法提前建模,只能靠经验即时应变。所以,每次改造我都坚持留15%的预算做不可预见费——绝对用得上。
再说个让人无奈的现状:很多老板要求“不增加一个人,不增加一寸地,产能翻番”。这当然不现实,但设施布局可以逼出潜力。去年在苏州一个电子组装车间,我们只通过重新安排工作站内的货架方向和操作高度,就让人均效率提升了22%。那车间小得像条走廊,但精准调整后,工人转身距离从1.8米降到0.6米,每天少走三四公里路。这钱花得值。
📊 数据别骗自己,也别全信
现在满嘴都是数字孪生、工业4.0,设施布局仿真软件确实牛。可我要泼点冷水:输入数据不准,仿真实在是自嗨。很多企业的工时数据还是十年前工业工程师拿秒表拍的,变异系数全靠拍脑袋。用这样的数据跑仿真,出来的布局你敢信?我的做法是,先用粗糙模型找到瓶颈敏感性,然后到现场做短时间密集采样,重点修正那几处敏感参数。再说,操作工的行为习惯——比如总会图方便在某个位置堆积物料,或者某台设备每周三下午必须停半小时做清洁——这些隐性规律根本不在标准数据里。有经验的人,会故意在仿真里加几个随机扰动去模拟。

讲了这么多,其实核心就一点:设施布局真正的技术含量,不在于画出多漂亮的图纸,而在于预测并容纳那些“不完美”。人、设备、物料、环境,没有一样会完全按计划运转。好的布局,是给混乱留出缓冲,让异常能被看见、被纠正,而不是把系统绷得太紧——一断就全停。
最后留个思考题:你们车间最拥堵的那个路口,如果拓宽一米,需要动哪些地方?代价多大?值不值得?有空琢磨下,也许比看十篇论文都有用。
