上礼拜去一家汽配厂,计划部的人给我看他们的MRP报表。说实话——惨不忍睹。库存积压了一千多万,生产线还天天喊缺料。老板急得拍桌子:系统不是都上了吗,怎么越算越乱?我说,你先别怪系统。
很多人把MRP当成按钮,点一下,出来一堆数字,照着买、照着产就行了。哪有那么简单。
MRP不是计算器,它是博弈场
MRP核心逻辑不复杂:根据主生产计划,结合BOM、库存、在途、提前期,算出什么时间需要多少料。但是,所有参数都是活的。采购提前期?供应商今天答应三天,明天可能就拖到五天。良品率?注塑车间上个月98%,这个月模具磨损直接掉到92%。这些变量一波动,MRP跑出来的结果就是废纸。
有一次我亲眼看到,计划员对着系统导出的缺料表,手动改了整整两个小时——因为昨天夜班多报了30%的废品,系统还不知道。然后他一边改一边骂:这破系统!其实系统委屈得很。它只是个忠实的翻译员,输入垃圾,输出自然也是垃圾。❗

所以后来我们定了一条铁律:MRP跑之前,必须更新动态参数。不是每月更新,是每天,甚至每班次。听着累?是啊,但总比库存烂在仓库强。
问:小批量多品种模式,MRP还能用吗?

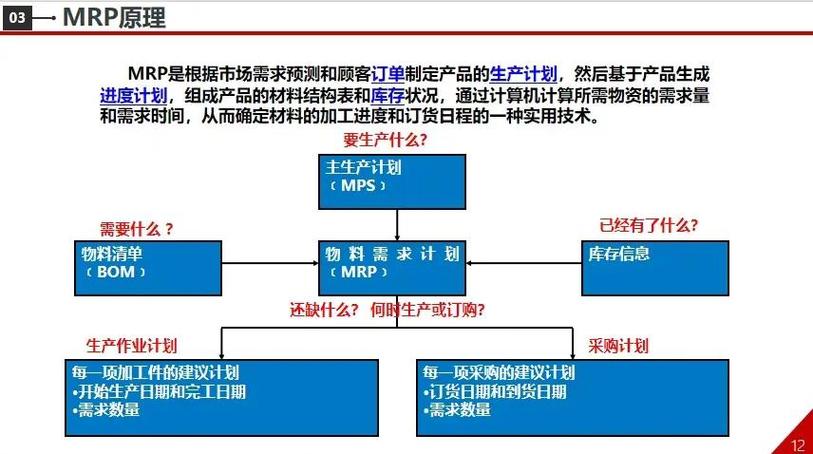

问:我们厂现在订单都是小批量、多品种,插单特别频繁。MRP是不是过时了?感觉根本跑不准。
答:真没过时,但用法得变。传统的MRP假设需求稳定、BOM固定,你这种场景就得升级到MRP II或者结合APS高级排程。关键是提前期压缩和产能约束——MRP单纯算物料,不考虑设备负荷,那跑出来的计划肯定撞墙。我见过一家电子代工厂,用MRP的同时自己用Excel做了一个简易的产能平衡表,每天手动调整计划订单的日期。你说这叫智能化?不,这叫缝缝补补又三年。但管用啊!💡
不过话说回来,现在有些MES系统能实时回传生产进度,MRP再跑时就能抓取最新的在制量。这个闭环要是打通了,准确性能翻倍。可惜好多企业上MES只为了做电子看板,数据没人用——暴殄天物。
问:库存准确率不到90%,MRP还敢信吗?

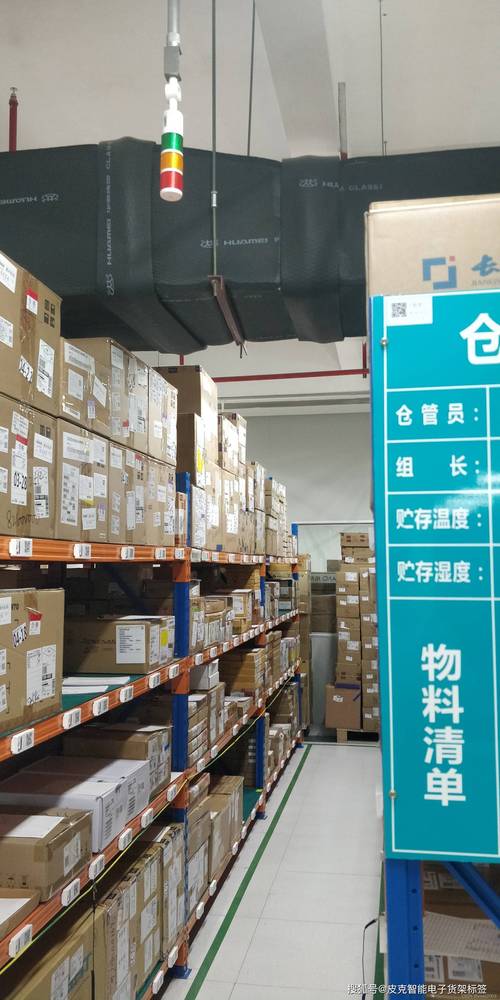

问:我们仓库管理水平一般,库存准确率大概85%左右。MRP跑出来的建议量我们基本打八折执行。这样风险大吗?
答:哥们儿,你这是玩火。85%的准确率意味着系统以为有100个,实际可能只有85个,或者有115个。MRP基于错误库存算出的净需求,缺料或积压的概率至少翻倍。宁可晚一天跑MRP,也得先盘实库存。我建议你先上循环盘点,把A类物料做到99%以上准确率,再谈MRP的价值。之前有个注塑厂,原料仓乱得一塌糊涂,MRP跑一次一个样,计划员最后崩溃,直接回归手动——倒退啊!但没办法,基础数据不牢,地动山摇。

还有个隐蔽的坑:在途库存的到货日期。采购员经常忘了在系统里更新供应商的实际发货日期,MRP以为下周一就到,结果周五才到,这一周的缺口谁来补?结果就是产线停掉,采购背锅。所以,数据维护不只是仓库的事。
上线MRP的真正成本
很多人以为买套软件、导点数据就完事了。天真。真正烧钱的是流程整顿——BOM要准到每个螺丝、每个辅料;提前期要实测而不是拍脑袋;安全库存策略要有逻辑而不是一律设三天。这背后都是人,是时间,是吵架,是妥协。我服务过一家中型机械厂,光整理BOM就花了四个月,中间工艺部跟设计部吵了不下十回。设计说这个垫片可有可无,工艺说不装就漏水。最后老板拍板:全加上!BOM准确性一下上来5个百分点。值不值?值,因为之前MRP跑出的结果根本没法用。
还有培训。别指望一线员工看了操作手册就懂。他们是真不懂,也不想懂。得手把手教,一遍遍洗脑:你们每天录入的数据,就是MRP的命。有一次,一个冲压班长问我:我多报点产量会怎样?我说,明天系统就让你买一堆不需要的钢板。他嘿嘿一笑,说那以后就老老实实填。你看,就这么现实。
所以,如果你准备上MRP,先问问自己:有没有决心把现场管到“数据不撒谎”?如果没有,趁早别上,上了也是摆设。但如果你做好了刮骨疗伤的打算——MRP的威力,绝对是传统手工算料不能比的。它能让你一眼看透未来两周的物料缺口,能让库存周转率翻倍,能让计划员从算料机器里解放出来,去做更有价值的协调工作。✅
最后一句话:物料需求计划不是魔术,是苦力活。 它给的是一张精确的行军地图,但你能不能按时走到目的地,还得看你的队伍、你的补给、你应对天气变化的能力。别神化它,也别诋毁它。务实一点,先盘库,再对BOM,然后每天更新参数,坚持三个月。你会回来谢我的。
