车间里又在催料。计划员盯着屏幕上的MRP结果,骂了一句脏话。明明系统跑出来的需求是2000个轴承,为什么采购说上周就到了?——不对,到的是上个月的订单。这种破事,三天两头来一次。
说实话,搞制造的人谁没被MRP坑过?但奇怪的是,就算被坑了无数遍,大多数人还是咬着牙继续用。
为什么?
因为不用更惨。人工排产?100种物料、300张工单、提前期变来变去……这根本不是人脑能处理的事。但用MRP,又总感觉在跟一个半吊子算命先生打交道。

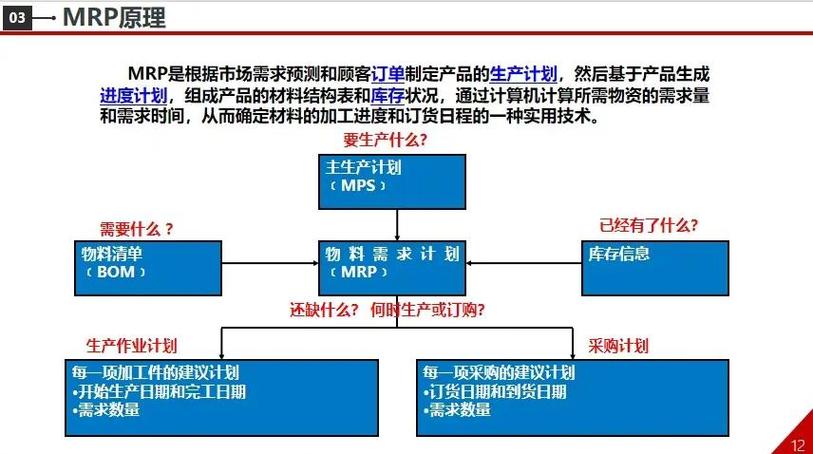

做过工艺的都知道,BOM(物料清单)就是产品的DNA。一个变速箱,拆开有200多个零件,每层结构、用量、损耗率……稍微错一点,MRP输出就全盘皆输。
可惜,很多工厂的BOM压根没人认真维护。
研发改了个螺丝,没通知生产;车间临时用了替代料,系统里还是老代码。这还怎么算得准?更绝的是提前期(lead time)。采购说供应商通常10天交货,但那是“通常”——遇到旺季变20天,遇到疫情变两个月。MRP只知道一个冷冰冰的数字,它可不会去跟催。
结果呢?要么缺料停线,要么库存堆成山。
我见过最离谱的案例:一家钣金厂用ERP跑了三年的MRP,结果库存准确率不到60%。原因?库管员每次盘完点都用Excel改个数,根本没同步到系统。
问:为什么MRP算出来的需求总是不准?
答:90%的锅得甩给数据。物料主数据里,那个“最小包装量”字段还是五年前设定的500,可现在供应商早就改成1000起订了。提前期、安全库存、损耗率、经济批量……这些参数没人盯着,MRP就是个瞎子。❗另外,很多企业只关注成品BOM,但没人管半成品BOM。机加工车间自己做的中间件,领料的时候根本不受MRP控制,全靠师傅口头喊——这能准才见鬼。
💡有个土办法挺好用:每月强制对比MRP建议与实际发料,差异超过20%就追根溯源。坚持半年,数据质量能提升一大截。
不过话说回来,就算数据准了,MRP就万事大吉?也不是。
制造业的混沌,岂是一个算法能镇住的。

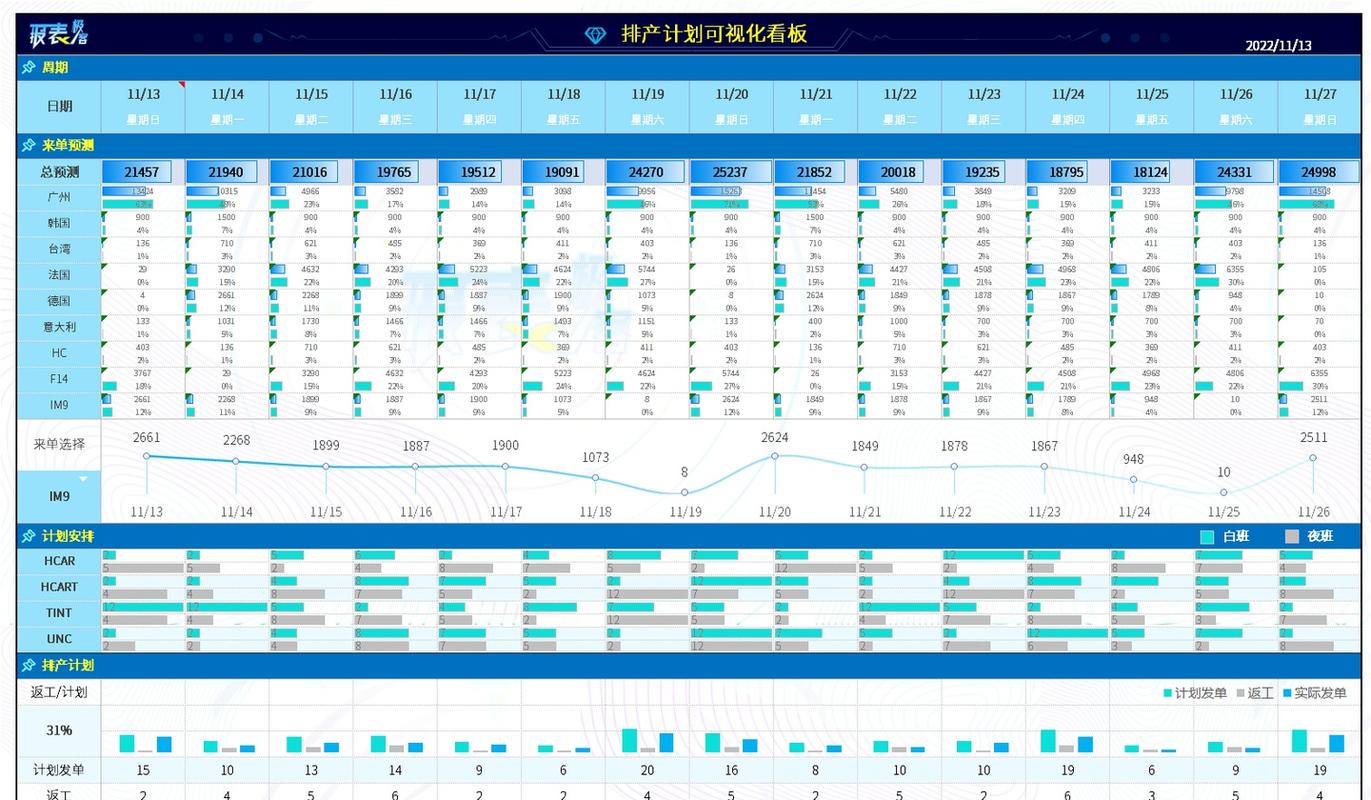

MRP的核心逻辑是倒推——从交货期倒算开工日,再倒算下料日。但现实呢?插单、急单、设备故障、工人请假……计划永远被打脸。你让MRP死板地按固定提前期推,出来的计划肯定是给执行层找骂的。
问:小企业有必要上MRP系统吗?
答:这事看痛点。如果你只有几十种物料、订单稳定、提前期清晰,Excel其实够用。但一旦物料超过500种,或者产品BOM层级深、共用料多,手工算必然崩溃——不是算错就是算漏。✅小企业不妨从轻量级云ERP的MRP模块入手,按月付费,先把基础数据和流程跑顺,别一上来就搞定制开发,坑太多。
另一个容易被忽视的真相:MRP只是计划,不是执行。很多老板以为买了系统就万事大吉,结果MRP生成的采购计划,采购员根本不看,还是按自己的经验下单。因为系统不知道供应商下次调价、不知道那个批次的材质有问题必须退——这些软信息,永远在人的脑子里。
所以,明智的做法是把MRP当参谋,不是司令。它给出建议,人来做判断。尤其是产能约束、供应风险这些变量,必须人为干预。有些先进企业开始用APS(高级排程)做有限能力排产,但它照样要依赖准确的基础数据——这又绕回来了。
说到底,制造业的数智化,最难的不是算法,而是让数据真实。
别迷信系统。也别扔掉系统。保持一种带点痛苦的平衡,大概就是我们这行的宿命吧。
