别急着画图,先搞清你面对的是一条河还是一片海
很多工程师一上来就掏出秒表、纸笔,直奔现场掐时间。精神可嘉,但方向偏了。价值流图首先是战略工具,不是描摹工具。它要回答的核心问题只有一个:客户愿意为哪个环节掏钱?剩下的全是浪费。 有一次我帮一家精密加工厂做VSM,发现有个清洗工序耗时足足27分钟,但没人说得清为什么——因为从来如此。去现场盯了一个班次,才发现是清洗机参数被十年前离职的老师傅调过,之后没人敢动。这就是典型的“隐蔽工厂”,VSM如果不深挖到流程假设,就变成了花哨的装饰画。
你的秒表测不准增值比,就像用体温计量血压

未来图不是许愿池,得绑着改善周一起吞下去

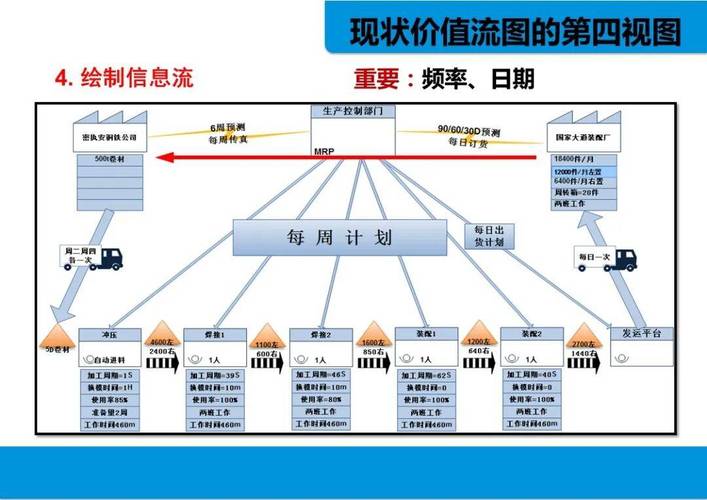

最常见的悲剧:未来状态图被高高挂起,行动计划躺进共享文件夹。为什么?因为缺乏爆炸点(Kaizen Burst)的压强。 我的习惯是,在VSM未来图上直接钉红色爆炸贴,每个爆点对应一个具体的改善周,责任人和截止日期当场写在旁边。比如“缩短光饰工序前置时间50%”,不是写写而已,是把物料、人员、设备都锁定的那五天连轴转。💡 有个阀门厂,三天改善周把半成品库存从8天砍到2.2天——图纸上的“拉式生产”突然就站起来了。
数字化?VSM还没死,但它的眼睛必须换成摄像头
