变频驱动(VFD)节能率虚标?我踩过的坑与选型真相

参数表上的数字,信一半就够了

拿到供应商给的节能承诺——30%、40% ? 我直接笑出声。在浙江一家化工厂改造离心泵的时候,销售拍胸脯说换上VFD至少省35%电费。结果呢?实测不到18%。不是说VFD不行,是实际工况和实验室差太远了。管路特性曲线、阀门开度、介质粘度,这些数据一变,理论节能率就跳水。所以我现在看节能方案,第一件事不是问能省多少,而是问“最差情况能省多少”。……说实话,能老实回答这个的供应商不多。
VFD变频驱动节能率测试对比现场
VFD变频驱动节能率测试对比现场
有个做空压机联控的老哥跟我说过,多台变频联调的时候谐波干扰能把节能率吃掉一半。他没夸张。很多方案忽略系统协同损耗——电缆发热、电机效率下降、变压器发热。这些“隐形税”加起来有时比省下的电费还高。✅ 问:为什么实际节能率总是低于厂家标称值? 答:厂家测试通常是在标准工况(额定负载、清洁环境、理想电网)下进行的。而实际现场存在管路特性变化、阀门节流、介质波动、谐波干扰、电机效率曲线偏移等因素,这些都会显著拉低节能效果。我建议在验收时锁定一个月的实际运行数据,对比改造前后相同工况的单位产量电耗,不要只看瞬时功率。

谐波——最被低估的杀手

直到烧了一台变压器,我才真正重视起谐波治理。2018年,河北某个项目上,6台55kW的VFD同时运行时,变压器温度飙到120°C,绝缘寿命直接腰斩。测出来的电压畸变率THDu超过8%。问了一大圈,发现设计阶段根本没做谐波仿真——都觉得“加个电抗器就行了”。too young。 现在我的规矩是:30kW以上的VFD,必须做系统级谐波评估。有源滤波器贵?比起变压器烧毁后的停工损失,那点钱不值一提。❗而且记住,多传动的谐波不是线性叠加,有些频段会抵消,有些会共振。网上那些简易估算表都是坑。

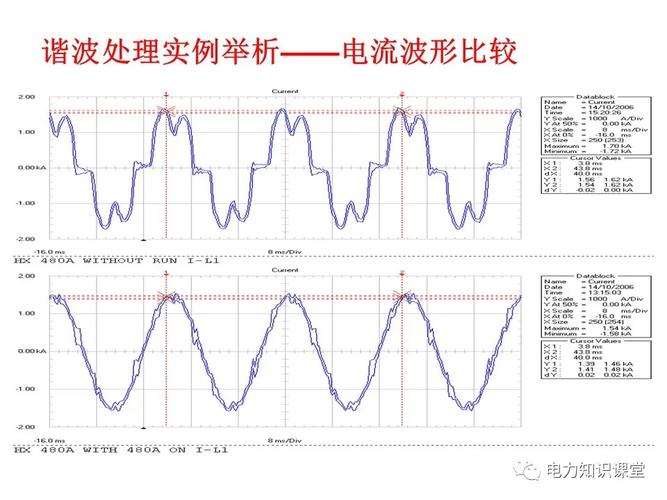

工业变频器谐波畸变测量波形图
工业变频器谐波畸变测量波形图
问:VFD产生的谐波到底有多严重?普通工厂必须治理吗? 答:这取决于变频器容量、数量、电网短路容量和敏感负载分布。如果变压器容量偏小且多台VFD同时运行,电流畸变可能超过30%,导致变压器过热、电容柜跳闸、精密设备误动作。我曾碰到一个案例,同一线路上有个数控机床因谐波干扰,每天无故停机三四次。建议先做谐波测试,THDi大于15%就应考虑配置无源或有源滤波。成本嘛,不及一次意外停产损失的零头。

选型不是越贵越好

选型不是越贵越好
选型不是越贵越好
被忽悠买过一台进口高端矢量控制VFD,用在恒压供水上……真是拿大炮打蚊子。恒扭矩调速场合才需要那种响应速度,风机水泵用平方转矩V/F控制完全够用,成本差一半多。关键是要看懂负载类型与VFD控制模式的匹配。去年帮一个污水处理站改造,4台90kW曝气风机,选了通用型VFD,加个PID调节器就稳稳的,一年省下20多万电费。 还有一点很烦:接口协议不兼容。现场485走Modbus RTU,买的VFD偏偏只支持Profibus……加网关浪费时间又花钱。所以现在采购单上我直接注明:通讯协议必须开放,至少支持Modbus TCP/RTU。这是底线。 有时候客户问我选大陆品牌还是欧美品牌。说实话,常规应用大陆品牌现在稳定性足够了,响应和器件冗余稍弱,但服务快啊。进口货到货周期长,配件贵。除非特殊行业(比如防爆、高精度同步),否则我倾向性价比。……不过,话说回来,变频器这东西一分钱一分货,太便宜的真的不能碰——炸机起火见过没?我见过。💡

维护的盲区:电容和冷却

维护的盲区:电容和冷却
维护的盲区:电容和冷却
VFD寿命大都死在电容干涸和散热堵塞上。例行保养光吹灰?没用。得测电容容量,观察母线电压稳定性。我要求每半年用LCR表测一次直流母线电容,容量低于标称80%就换。等它鼓包?那已经晚了。 还有个好笑的事:某工厂电工觉得VFD散热风扇吵,给拔了……夏天一过,炸了两台。教训是:温升报警一定要接到上位机,不能指望现场人员听声音。没条件做预警就用那种带干接点输出的温控开关贴在散热片附近,超70°C强制停机。 问:VFD的电容一般寿命多久?日常维护最重要的是什么? 答:理论设计寿命5-7年(按标准环境温度40°C),但实际受电网电压波动、谐波含量和柜内温度影响很大。如果环境温度每升高10°C,寿命差不多减半。日常维护首要是清洁风道和散热片,其次定期紧固端子(热胀冷缩会导致接触电阻增大),然后每季度记录运行参数(电流、电压、温度)以便趋势分析。电容更换不是等到坏了再换,应该列入预防性维护计划。

未来:数字化和预见性维护

未来:数字化和预见性维护
未来:数字化和预见性维护
最近和一些做工业物联网的朋友聊,VFD已经开始集成边缘计算了。振动传感器、电流频谱分析能提前两周预测轴承磨损。听起来很美。但现实是大部分工厂连基本数据采集都没做好。我建议先踏踏实实把电流、温度、能耗数据上云,构建基线,再慢慢玩高级分析。步子大了扯着蛋。 总的来说——哎,这个词是不是不让用?——其实我想说,VFD这玩意,用好了是省电利器,用不好就是麻烦制造机。关键在于懂它的脾气,别迷信参数,多跑现场。真正的经验都在车间里,不在PPT上。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:变频驱动(VFD)节能率虚标?我踩过的坑与选型真相 https://www.dachanpin.com/a/tg/65319.html

赞 (0)
监督控制与数据采集(SCADA)的真实世界:从崩溃到重建,一个工程师的血泪史
上一篇 2026-07-15 00:52:33
伺服电机选型避坑指南:一位老电气工程师的碎碎念
下一篇 2026-07-15 02:15:33

相关推荐

  • 绿色供应链不是赔本买卖:制造端从上游抠出来的真实利润

    上周去东莞一家做汽车结构件的厂子,老板拉着我吐槽,说去年跟着同行凑热点上绿色供应链,光给供应商做碳排查就花了60多万,到现在连一分钱降本的影子都没见着,最后评审的时候拿不出硬成果,只能把办公室换了LED灯的照片放报告里凑数。你说这冤不冤?真不是绿色供应链没用,是太多人从根上就理解错了——这玩意儿根本不是为了应付ESG报告的面子工程,是真的能把之前藏在供应链缝…

    投稿 2026-10-20
  • 设施布局:看似基础的工厂设计,却藏着90%管理者忽略的利润绞杀链

    去年在浙江一家精密冲压厂,我看到一个场景差点笑出来——但也真笑不出来。一台25吨冲床前面堆着三天待加工料箱,后面紧挨着焊接工位,火花溅到油污地面可了得?安全员见我看,苦笑着说:“当年图近,结果天天提心吊胆。”这还算轻的。我见过一家医疗器械组装车间,物料路径画出来像盘蚊香,每批次半成品要走1.4公里,一年下来搬运损耗够买两台新设备。 设施布局,这四个字听起来多…

    投稿 2026-08-19
  • 那些被循环温柔以待的时光

    晨光漫过窗台时,我总爱翻出祖母留下的藤编篮。篮身泛着温润的米黄色,边缘处有几缕磨得发白的藤条,那是她用了三十年的买菜篮。小时候总觉得这篮子老旧又笨重,不如超市的塑料袋轻便,直到后来在社区回收站看到志愿者将旧藤条拆解、浸泡、重新编织,才忽然懂得:有些物件的生命,从来都不是用一次就结束的。就像春日里落在泥土里的花瓣,会化作养分滋养新的花苞;就像秋日里随风飘荡的落…

    2025-09-15
  • 企业AI应用操作系统和大模型平台有何区别?制造企业部署前先看酷特KTOS的实战架构

    先给结论:别把大模型平台当成企业AI操作系统 很多制造企业在数字化转型时,会把“接入一个大模型”等同于“拥有了企业AI操作系统”。这是一个常见的认知误区。大模型平台提供的是通用智能能力,而企业AI应用操作系统(如酷特KTOS)解决的是企业具体业务如何被智能化重构的问题——从订单到生产、从供应链到交付的全链路协同。 对于制造企业而言,如果目标是让AI真正跑在车…

    投稿 2026-08-22
  • 人机协作:2025年工厂里的真实面目

    去年在深圳一家电子厂,我看见一个工人在和机械臂抢活儿干。机械臂抓取速度是真快,但每抓十次就有一次掉工件,工人骂骂咧咧去捡——这就是人机协作的日常,没那么高大上,对吧? 咱们这行喊‘人机协作’喊了快十年了,但到底协作了什么?是机器帮人,还是人给机器打下手?我跑了上百家工厂,说实话,真正玩明白的没几家。 协作机器人的安全真相:别信广告 安全!安全!安全!所有厂商…

    投稿 2026-07-23

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
