MRP这玩意儿,说实话,推了这么多年,很多厂还是用得一塌糊涂。缺料停线,一个电话打过来:“再送两箱过来!马上!”——然后仓库里堆满了没人用的呆滞料。是不是特别熟悉?
上系统的时候,顾问会告诉你:基础数据一定要准啊。当时你点头如捣蒜。结果呢?BOM里有幽灵件——编号还在,实物早八百年就不用了。提前期?那是三年前手填的2天,实际供应商交期都飘到5天了,没人改。库存数量?账上100个,货架上一摸——空的,因为被隔壁产线“借”走了,没走账。
这样跑出来的MRP建议,你敢照单抓药?![捂脸] 所以第一件事不是急着点那个“运行MRP”按钮,而是去车间和仓库蹲两天。你会发现真相远比ERP屏幕残酷。
销售说:“这单子急!客户下个月就要!”于是你多投了30%的料。然后客户改主意了,推迟两个月提货。采购还在拼命催供应商交货,车间已经换产了……物料堆在过道,生锈的生锈,占地的占地。
我见过最夸张的——为了一个预计增长50%的预测,提前屯了半年的芯片,结果实际订单还跌了10%。老板脸都绿了。但这不能全怪销售。人性嘛,都喜欢往乐观里报。
问:怎么破这个局?是不是让销售背指标就完了?

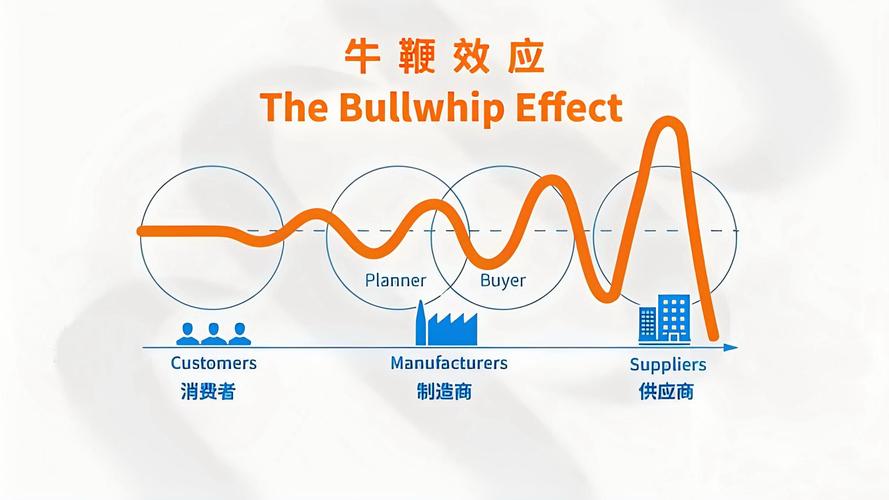

答:没那么简单。强压销售,下次人家直接藏着掖着,更危险。我建议用
。让销售填三个数:乐观、最可能、悲观,再给个置信度。系统跑出需求分布,MRP运算时自动计算安全库存。虽然不能100%消除波动,但至少不会被单一极端值带偏。另外,产销协同会必须开成吵架会——不是走过场,要当场对质数据,吵出共识。
再来说说计划冻结期。很多厂没有这个——车间随时可以改单,MRP刚跑完又乱了。至少要冻住3天到一周的排程,给采购和物流一点反应时间。别一边骂供应商交不出货,一边自己天天插单。
MRP算出来要生产100个A,结果MES里报工数据说设备OEE只有60%,实际产出慢得像蜗牛。那物料是按100个的节奏送,还是按60个送?APS排程说后天才轮到A上线,可MRP已经让供应商今天把料送到——车间都没地方放。

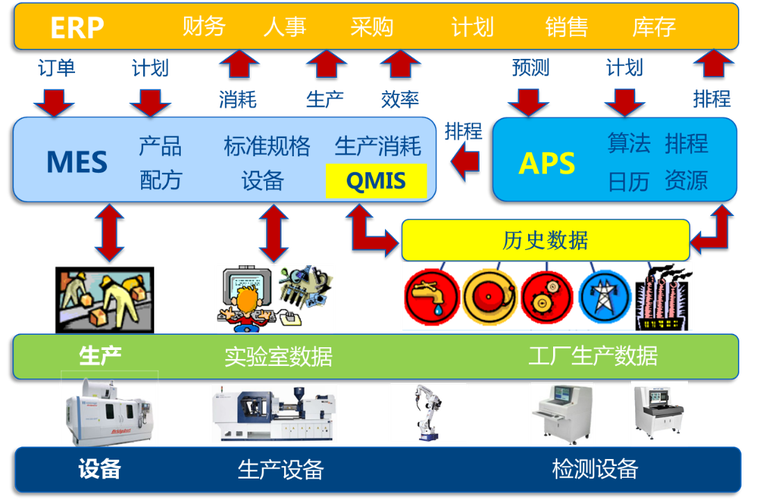

系统集成商最爱画大饼:“全流程打通!”但实际落地,接口掉数据、时间戳不一致、逻辑冲突,能把人逼疯。❗我的土办法:
。定好交互频率,比如每4小时刷新一次完工量和在制品库存,让MRP重算一次净需求。用缓冲区消化差异。
问:小厂用不起APS,怎么解决MRP与现场脱节?
答:用Excel辅助看板!不是开玩笑。很多管理得还不错的厂,计划员每天早上去车间抄一遍实际完工数,回来手工调整次日投料计划。虽然原始,但比闭着眼跑MRP强。关键是把现场的真实节拍摸透,把关键产能约束(比如那台永远在修的注塑机)标成“瓶颈资源”,在MRP外挂一个粗能力校验宏。
云MRP越来越便宜,甚至有用SaaS按需付费的,数据实时性比以前强很多。但别以为上了云就万事大吉——数据脏,上哪儿都脏。
人工智能?说AI预测需求,大部分还是噱头。不过把历史出货数据扔进时序算法,自动修正季节性因子,确实比人工拍脑袋强。我看到有厂把供应商交付准时率、质量合格率这些动态数据喂给MRP,让系统自动调整提前期和安全库存参数。这可比静态参数靠谱。
另外,别再只盯着单一工厂。多组织MRP能拉通集团内供需,A厂呆滞料可能是B厂的急需,内部调拨比外部采购快得多。但这要求集团级的数据标准化——物料编码统一、BOM结构一致,否则跑出来全是乱码。
还有个趋势:
。按MRP算出的精确上线时间窗,排物流车辆循环提货,直接送到线边,库存周转天数压到个位数。但前提是,你的计划得真的稳,别让车在门口等半天。
说实话,工具永远在变,但核心还是那三个字:准、快、稳。数据准,反应快,执行稳。做不到这三点,再炫的MRP系统也只是个昂贵的计算器。😮💨
问:我们公司正准备换MRP系统,选型有没有坑要避?
答:太多了。第一,别被“行业最佳实践”洗脑——你们公司的痛点可能根本不是系统能解决的,而是管理流程。第二,看实施团队,别光看软件品牌,烂顾问能把SAP实施成记事本。第三,要求供应商带你去他们同体量的客户现场看,问真实用户:“晚上能不能准时下班?”如果对方笑而不语,你懂的。最后,合同里写明数据迁移和上线后支持的具体SLA,否则尾款一付,人就找不到了。
2025年了,别再让MRP变成 More Reactive Panic(更多被动恐慌)的缩写。它本该是计划的核心,而不是背锅侠。
