上个月去一家汽配厂,厂长拉着我看他们的“价值流图(VSM)”——结果贴了一墙的泳道式流程图,箭头比蜘蛛网还密。我问:增值时间标了没?他愣了。这种事儿,见太多了。
说实话,价值流图(VSM)被误解得厉害。很多人以为它就是个带时间轴的流程图,画一画物料走向、信息传递就算完。错。错得离谱。
不是流程图,是“照妖镜”
价值流图的本质是什么?暴露等待、搬运、过量生产这些浪费的镜子。一张好的现状价值流图,应该让你一眼就看见——库存堆在哪、哪道工序堵成狗、信息流是不是全靠吼。可大多数人画的时候,光顾着画漂亮,忘了这个初心。

举个例子:注塑车间,从原料入库到成品出库,总共37小时。真正增值时间呢?11分钟。你没看错,37小时里只有11分钟在给产品增值。剩下的时间,全在等。等模具换装、等质检、等ERP系统里那个永远“待审核”的工单。💡
这数据让老板当场爆了粗。但这就是价值流图的威力——不画不知道,一画吓一跳。
画VSM最扎心的三个坑

第一个坑:数据全靠编。不做现场实测,拍脑袋填周期时间,结果未来图比科幻片还玄幻。第二个坑:把“信息流”画成虚线就完事,没深究MRP跑得准不准、排产逻辑是不是反人类。第三个坑最隐蔽——把价值流图当成一次性作业,贴墙上落灰。❗
怎么办?我的习惯是带着秒表去工位蹲半天。就半天,你会发现计划节拍和实际节拍之间差了一个银河系。有个小技巧:数据一定要标日期、班次,甚至操作者,不然过两周自己都看不懂。
问:价值流图到底该用啥软件画?Visio太累,PPT太丑。
答: 其实工具不重要。A3纸加铅笔最顺手。只要能把物料流和信息流分开、把数据框填准,手绘的都行。当然,团队协作时可用Miro、Lucidchart,但别让花俏的图标拖慢你思考。重点永远是现场,不是软件。
从现状到未来,这一步最要命

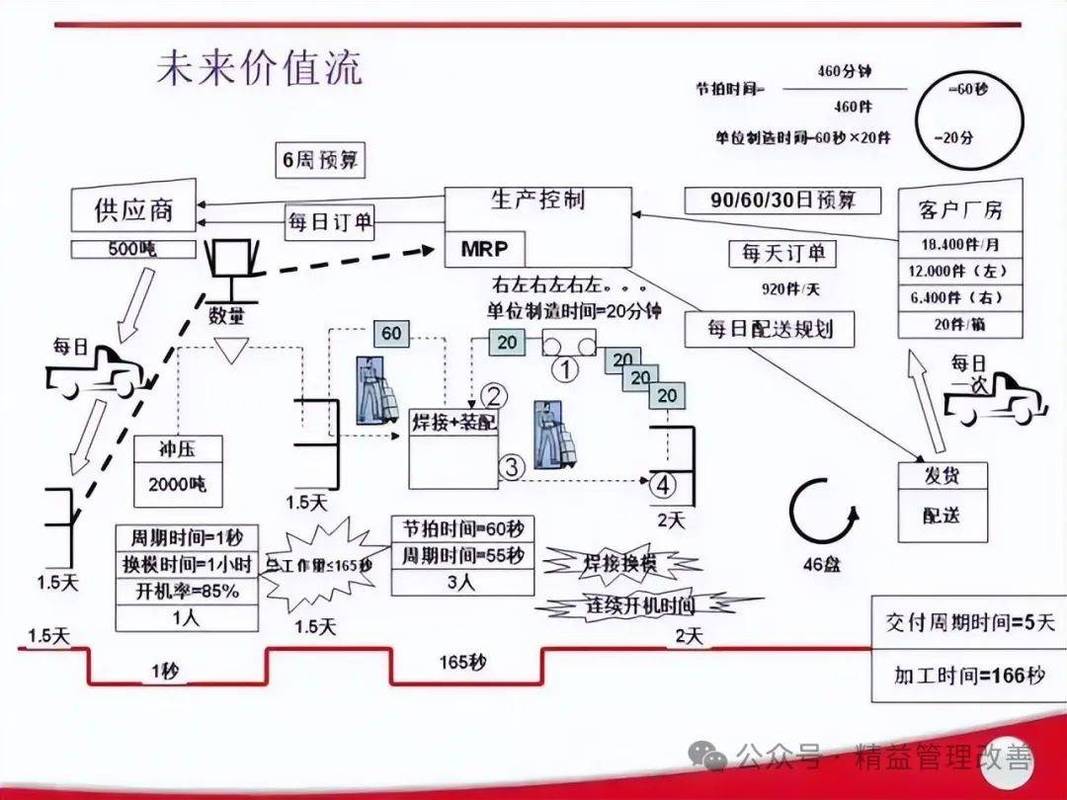

画完现状图,就要憋未来图。这一步才是拉开差距的时候。平庸的改善者直接开始“砍工时”,结果产线更乱。高手会问:能不能让物料按照节拍流动起来?哪里建拉动系统?哪里上超市化供料?

比如有个机加工单元,五台CNC原来各自为政,在制品堆成山。通过未来价值流图一分析,干脆合并成一条流线化单元,定拍点设在总装,倒逼前面工序节拍平衡。结果呢?生产周期从6天缩到1.5天。没有买一台新设备,就是把流动的逻辑理顺了。
但注意,未来图的每一项“爆炸点”都要对应可量化的指标。别画出一个理想国,自己都不知道第一步该干嘛。我的建议:用红笔圈出“最大痛点”,先炸平它,再迭代。
问:管理层根本不看价值流图,觉得是花架子,怎么破?
答: 别只拿纸去汇报。把现状图的增值/非增值时间比拎出来,换算成钱。比如那37小时里36.8小时都在浪费,折合机时成本多少?再拍一段视频:操作工跑着找工具、设备报警没人理。视觉冲击+财务冲击,不信他们没反应。有一次我直接把库存折算成现金码在托盘上,总经理脸都绿了。
VSM不是终点,是起点

最近好几个项目里,我们把价值流图跟数字孪生搭起来用。现场传感器传回实时数据,VSM就不再是静态海报,而是一个动态仪表盘。哪道工序CT超标,屏幕上的信息流立刻变红。这才是真正的数智化精益。不过别飘,数据再炫,现场不去走、秒表不去掐,都是浮云。
还有一点要注意——价值流图不光用于制造。订单处理、新品开发这些办公室流程一样能用,只是这时候“物料”变成“信息”。开发周期200天,实际上工程师有效工作时间可能不到40天。别笑,很多企业的研发价值流图画出来,比车间还触目惊心。
最后说一句心里话:价值流图这工具,用好了是手术刀,用不好是贴墙纸。别把它当成一项任务去应付,而是当成一种思维方式——永远盯着价值流动,对抗一切阻断流动的浪费。从今天开始,试着为你的核心产品画一张真实的现状图,然后,你会发现自己以前对浪费的想象太保守了。
