自动化流水线:从“半残废”到“真智能”,我踩过的坑和捡到的宝

干过这行的都懂,一条自动化流水线上线,前三个月别想睡安稳觉。我去年经手的一个项目,投产第一天,机械臂把物料箱直接怼到了传送带边缘——咣当!——几十万的精密件全废了。那种血压飙升的感觉,现在想起来还手心冒汗。

不过话说回来,这几年自动化流水线的进步的确惊人。以前我们谈自动化,无非是皮带+气缸,现在呢?视觉引导、柔性抓取、数字孪生……名词一堆,但真正能落地的,得扒层皮才能摸清门道。

选型时,别被“全自动”三个字忽悠了

很多老板上来就要“黑灯工厂”,说实话,我劝退过不止一个。为什么?你的工序变更加上物料一致性根本达不到那个水平。我见过最离谱的案例——一家做钣金件的厂子,非得上六轴机器人折弯,结果光夹具适配就花了比人工多三倍的时间。最后改回“半自动+人工抽检”,反而效率翻番。

自动化流水线的核心不是炫技,是节拍匹配和容错设计。✅ 这里有个常识往往被忽略:一条线里最慢的工位决定整体产出,你花大价钱把某个环节提到0.5秒,其它工位还是1.2秒,纯属浪费。不如把钱投在缓存区或者检测工位,那才叫把钱花在刀刃上。

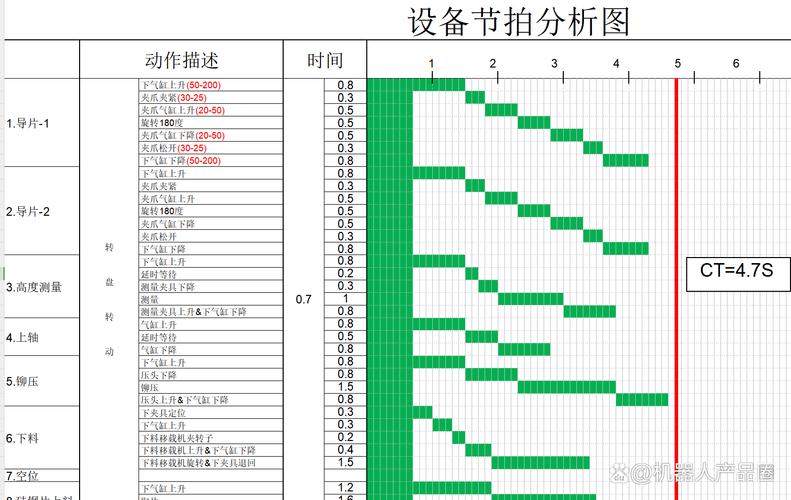

自动化流水线工位节拍分析示意图
自动化流水线工位节拍分析示意图

再有就是数据采集。现在很多产线装了传感器,但数据全躺在PLC里睡大觉。我前阵子帮一家汽配厂做改造,把老旧的西门子300系列连上边缘计算网关,就一个简单的OEE看板,竟然把他们的换型时间缩短了40%——原来他们一直靠老师傅经验估算,误差大得离谱。❗ 这可不是什么高大上的AI,就是基础的设备联网,可惜很多工厂连这步都没走扎实。

集成商嘴里没实话?你得学会这几招

找集成商做线,真有种“开盲盒”的刺激感。报价明细里,一个视觉定位系统能给你写成“智能识别模块”,加价30%,你问他用的什么算法,他支支吾吾。有一次我实在气不过,把他们的方案拆开来一项项对,发现相机选的是最低帧率的,照明根本没做偏振处理——这能稳定才见鬼!

所以我的笨办法是:签技术协议时,把验收标准量化到极致。比如机器人重复定位精度,别只写“符合国标”,要写明“按ISO 9283,在满负载80%状态下,连续30次测试,位置偏差≤±0.06mm”。还有自动化流水线的整体设备效率,得约定连续运行72小时,OEE不得低于85%,否则尾款别想要。——这招虽然看起来不近人情,但能筛掉一大批靠嘴皮子吃饭的。

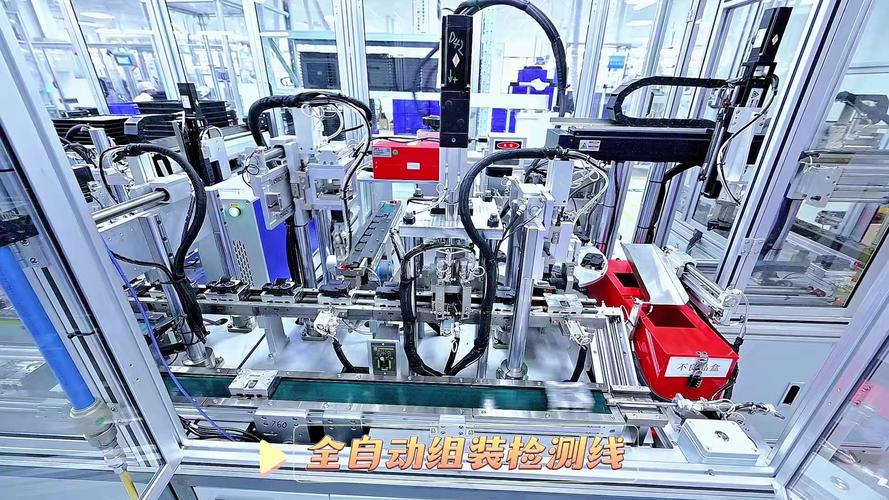

自动化流水线技术验收现场机器人精度测试
自动化流水线技术验收现场机器人精度测试

问:“我们厂产品换得勤,一条自动化流水线怎么兼顾柔性?”

答:这就是典型的刚柔并济的难题。我的经验是,把产线拆成标准化模组。比如输送系统用倍速链,工装板做成积木式,换产品时只替换载具和程序,不动机架。在电子装配行业,我们已经做到不同尺寸PCB共线,通过RFID自动调取配方,切换时间压缩到5分钟以内。但如果你的产品差异大到连工艺顺序都变了,那就别强求一机多用——划出两条专用线反而更经济。💡 记住:柔性是有代价的,别被“万能产线”的故事洗脑。

未来三年,自动化流水线的三个真趋势

不谈虚的,聊几个我在现场看到的苗头。

第一个,预测性维护真的落地了。以前这种概念就是卖传感器的噱头,现在边缘计算芯片便宜得跟白菜似的,振动频谱分析直接在本地跑。我们给一个注塑车间部署后,提前48小时预警了减速机齿轮崩齿,避免了一次非计划停机。算笔账:那次要真停了线,损失至少20万,而整套系统硬件成本不到2万。

第二个,人机协作从尴尬走向默契。早几年的协作机器人,速度慢得让人想打瞌睡,安全又过度敏感,工人躲着走。现在的力控传感和动态速度分离技术成熟了——该快时快,碰到人时立刻降速。不过,真正的挑战不在技术,在管理:你得让老工人接受“机器人不是来抢饭碗的”,而是替他们干重活的。我们工厂的做法是,把机器人命名为“阿铁”“小蓝”,还贴了表情包,心理距离一下就近了。

第三个,数字孪生不止是大屏展示。去年做了一条新能源电池模组线,先在虚拟环境里跑了三个月的模拟生产,提前暴露了物流死锁和工位干涉问题。投产后跟实机同步运行,实时对比节拍偏差,发现异常就推送到班组长手机上。说实话,这玩意儿用好了,比多招两个IE工程师还管用。不过,建模成本还是高,小企业可以先用2D仿真软件过渡,别一步登天。

问:“老旧设备能不能接入数字化系统?我们厂里还有80年代的冲床。”

答:当然能,或者说,正是这种老设备才必须改造。别听人忽悠说必须换新机。办法多得很:加装外挂式的光电计数器、电流互感器,甚至就用一个几十块钱的振动贴片,通过LoRa把数据传到网关。我们给一家轴承厂的老式磨床做了电流波形分析,砂轮钝了自动报警,良率提升了7个点。关键不是设备新旧,是你有没有把数据用起来。不过有一点要提醒,老设备的机械间隙大,要提前做精度标定,否则数据全是噪音。

归根结底,自动化流水线这根硬骨头,得用软功夫啃。它需要机械、电气和工艺的深度融合,但更需要你对生产现场每一个细节的敬畏。别信什么“交钥匙工程”,真正的好线是客户和集成商一起磨出来的,像熬中药,火候到了才有味道。

最后啰嗦一句:上线前三天的陪产,比前期任何会议都重要。我习惯在试产时亲自盯着传送带的每一个转角,听齿轮啮合的声音,闻电柜里有没有焦糊味——对,就是这种土办法。只有把身段放低到产线的每一声异响里,你才能真正驾驭这条流淌着金属与电流的现代河流。

免责声明:文章内容来自互联网,本站仅作为分享,不对其真实性负责,如有侵权等情况,请与本站联系删除。
转载请注明出处:自动化流水线:从“半残废”到“真智能”,我踩过的坑和捡到的宝 https://www.dachanpin.com/a/tg/65957.html

赞 (0)
精益生产的真相:为什么九成工厂学走了样
上一篇 2026-07-24 18:01:46
数控机床那些事:精度、热变形与国产突围
下一篇 2026-07-24 18:40:00

相关推荐

  • 人机协作:我们离那条流水线还有多远

    上个月去苏州一家汽配厂,他们新上了一条半自动化产线。我站在围栏外看,那个六轴协作臂抓取缸体的时候,动作流畅得让人心里发毛——它没有安全笼。它就那么和工人面对面站着,中间只隔了一层无形的电子皮肤。 厂长站在旁边说了一句:“磨合了三个月,现在老王能同时看三台机。”老王是干了十几年的老钳工,此刻正背对着机器人补料,连头都没回。 说实话,这种场景十年前我根本不信。 …

    投稿 2026-07-06
  • 别被忽悠了!可编程逻辑控制器(PLC)这些坑我替你踩过

    上周深夜接到一个紧急电话,那头声音都在抖:“老师,我PLC突然罢工,生产停了,老板要杀了我!” 我问了几个问题后,忍不住笑了——又是老问题。这事让我想起十年前自己第一次烧PLC的场景,那股糊味现在仿佛还能闻到。所以,今天不扯虚的,就聊聊这个工业心脏——可编程逻辑控制器(PLC)的那些年让我失眠的坑。 选型时的幻觉:别被参数表骗了 很多工程师看选型手册时,眼神…

    投稿 2026-07-28
  • PCB:电子产品的 “神经中枢”

    打开家中任意一件电子产品,小到手机、手表,大到电脑、电视,内部都能找到一块布满线路和元件的绿色基板,这就是印制电路板,简称 PCB。它并非简单的塑料板,而是电子产品中所有电子元件的 “家”,更是连接各个元件、实现信号传输与电力供应的关键载体。没有 PCB,电子元件就如同零散的积木,无法有序组合发挥作用,如今高度集成化、小型化的电子产品也将失去存在的基础。 P…

    2025-09-12
  • 看板管理的灵魂不是卡片,而是纪律——一位工业老兵的十年教训

    我见过最离谱的看板,是用来挡空调冷气的。那是2016年夏天,在东莞一家电子厂,车间主管指着角落里一块布满灰尘的白板说:“我们搞了看板管理,你看,这上面的表格画得多标准。”我凑近一瞧,表格里的日期还停留在三个月前。更讽刺的是,流水线上的堆积如山他们视而不见。那一刻我明白,很多企业所谓的看板管理,不过是买椟还珠。 看板不是信息布告栏 很多人把看板当成展示板——用…

    投稿 2026-07-29
  • 无人配送:重塑物流格局的技术革命与现实探索

    无人配送作为智慧物流领域的核心业态,正通过技术迭代与场景落地,逐步打破传统人力配送的时空限制,成为推动供应链效率升级的关键力量。从社区内穿梭的无人车到空中盘旋的配送无人机,从封闭园区的自动化分拣机器人到城市道路的 L4 级配送车辆,这一领域的创新不仅改变着货物流转的末端环节,更在重构物流产业的成本结构、运营模式与安全标准。当前,全球主要经济体均将无人配送纳入…

    2025-09-12

联系我们

在线咨询: QQ交谈

邮件:362039258@qq.com

工作时间:周一至周五,9:30-16:30,节假日休息
