为什么你的六西格玛项目总是“做完就完”
先讲个真事。去年去一家汽车零部件厂,老板跟我炫耀他们花了80万搞培训,绿带黑带几十个。项目结案的时候,PPT漂亮极了,财务测算收益3000万。但今年上半年我再去,生产线上的报废率又涨回去了。
为啥?因为项目收官那一刻,改善也就死了。DMAIC到了“控制”阶段,大多数人以为写个控制计划就算完。可计划写完,谁来执行审计?谁跟进更新?没有人,那就是一张废纸。💡真正的控制,不是最后几天赶出来的文档,而是把关键过程指标嵌入到每天的日常管理系统里。
问:那怎么才能避免“项目结案就反弹”?
答:核心是把控制阶段变成常态化动作。比如,控制计划必须和该过程的负责人绑定,并且每周调度会上把项目的两个核心指标拽出来,看趋势。别怕麻烦,这比重新做一个项目便宜太多了。
别把工具当战略

我一直觉得很多企业搞反了。花几百万买了六西格玛的软件,或者专门定制,然后呢?大家就是套模板。画个VSM,叫精益;做个DOE,叫六西格玛。工具一大堆,但战略上却不知道要打哪场仗。精益六西格玛的根本,是用数据揭示浪费,然后果断消除它。可是现实呢?跨部门的问题没人敢碰,改善项专挑好啃的骨头,流程改善成了给现有垃圾流程涂脂抹粉。❗
问:那怎么选项目才能不踩坑?
答:记住一条铁律:项目的改善结果必须指向公司的损益表。如果项目做完了,报废率、库存周转、准时交付,这三样没一个绿的,那项目就是白做。还有,项目周期最好控制在三到四个月,战线太长,人心就散了。
别把精益六西格玛供在神坛上
说到底,精益六西格玛不是科学,是工程。它需要你在现场一个工位一个工位去观察,一个数据一个数据去抠。比如去年我给一家注塑厂做提升,他们说人均产出上不去,我让他们先拍半天视频,记录下来每个人每小时的装卸料动作。结果发现,设备震动着俩小时,操作工就坐在旁边等,因为物料配送不及时。算一算,浪费远不止人力。把物料配送改成按节拍拉动后,产量提升37%,没有买一台设备。
说实话,这种改善一点都不高大上。但它背后有逻辑:找准价值流,盯着节拍,干掉等待。这就是精益六西格玛。你不需要把所有工具都来一遍,抓一个关键指标,死磕到底。

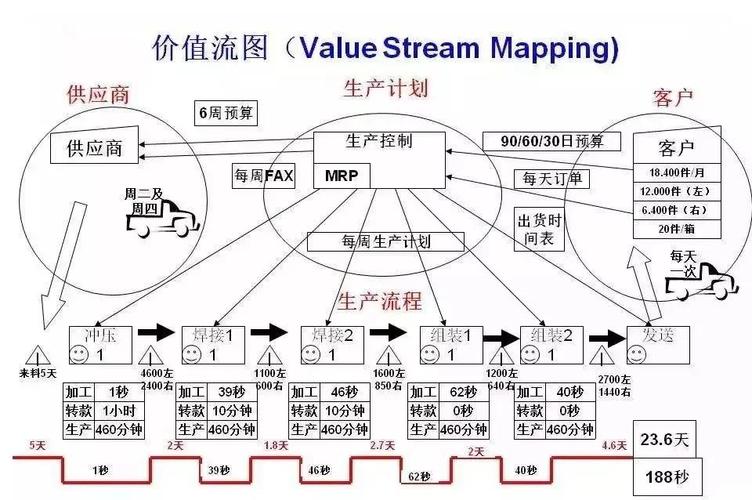

还有,办公室流程里的浪费同样惊人。报价单、合同审批、图纸传递,流程时间动辄两周,实际工作时间可能就两小时。这时用价值流图拉出来,你会发现很多“信息库存”在等待。所以别总盯着生产现场,在办公室里,精益六西格玛同样能榨出不少油水。


不过也要泼点冷水。经常有人问我,是不是必须先上ERP再搞精益?或者反过来。我的看法是,如果你连基本的数据都不可靠,上什么系统都是白烧钱。数字化是放大器,流程本身若失控,放大的只是混乱。精益六西格玛先把过程稳住,数据采集才有意义。
另外,别迷信“六西格玛就是百万分之3.4的机会缺陷”。那是统计美梦。现实中,很多过程的分布会漂移,你今天测的规格,明天可能就不一样了。所以,不要追求完美的数据模型,要追求持续的监控和响应机制。控制图不是写给审核员看的,是给工人看的,工人能看懂,愿意行动,那才是真功夫。
几点经常被忽略的基本功
- 快速换模(SMED):能把换模时间从45分钟压到15分钟,你就能做小批量多品种,库存自然降下来。
- 防错(Poka-Yoke):与其培训工人小心点,不如在夹具上装个传感器,让错误根本没法发生。
- 班组自主改善:不要所有改善都靠黑带,基层班组每周提一条小改善,一个月就是几十条。
这些都是老掉牙的东西了,但很多人都没做透。朋友,有时候不是新方法,而是把老方法坚持做到位。
写这篇文章,不是教你背十个工具,是想让你换成“现场、现实、数据”的视角去看问题。2025年了,智能制造、AI质检,技术势能很大,但如果你连基本的现场浪费都视而不见,数字化只是用更快的速度制造浪费。趁现在,从一条装配线开始,把精益六西格玛的循环转起来。
