很多工厂老板一听到精益转型,张嘴就要推拉动。推完发现库存没降,交期反而乱了。
我去年在珠三角跑了十二家五金加工厂,八家推拉动推到一半停了。顾问费花了,生产线改了,啥用没有。
,不是拍脑袋按预测提前生产。

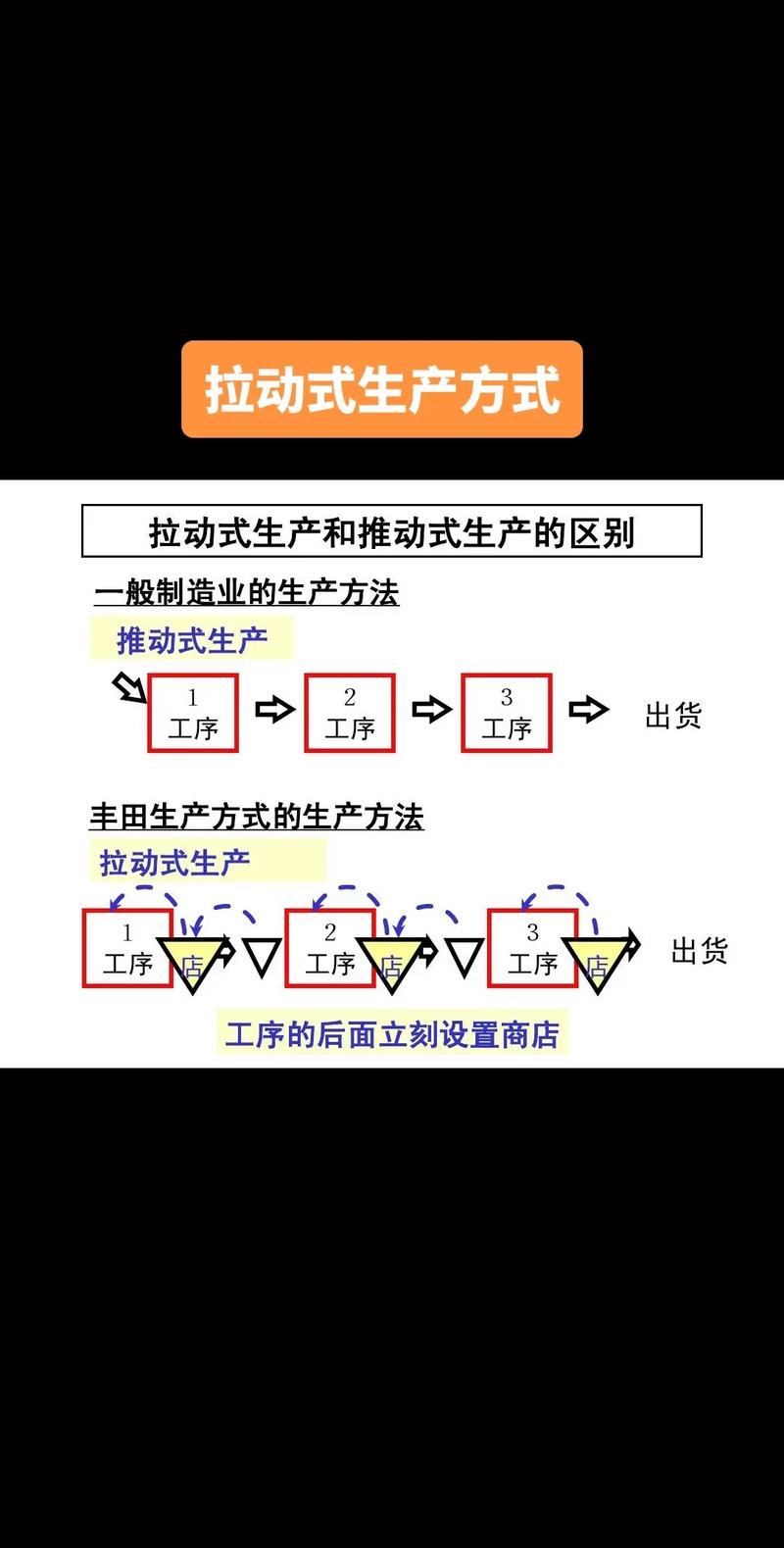

你原来做的,是计划部门算好产量,前工序做完推给后工序,不管后工序要不要,这叫推式。
拉动反过来,后工序缺多少,向前工序要多少,前工序只做被要的量。就这么简单。
问:拉动系统是不是只适合大规模量产的汽车行业?小工厂用不了?
答:完全错!我见过做定制五金配件的小作坊,12个人,用最简单的双箱拉动,原料库存降了40%,成品占压资金少了小一百万。核心不是规模,是你有没有稳定的换产时间和基础的物控流程。只要这两个基础有,哪怕只有三个人的生产线也能做。
哦对,还有人把拉动等同于看板,这也是错的。看板只是拉动系统最常用的工具而已,还有暗灯拉动、电子拉动、供应商直送拉动,现在很多中小工厂都在用平价MES做电子拉动,比传统纸质看板少了很多丢卡错卡的麻烦,这也是最近两年行业里的新玩法。
❗ 坑一:上来就全生产线全工厂改拉动
很多老板听了两天精益课,回去就拍板全工厂推,结果工人不会用,基层嫌麻烦抵触,半个月就乱了套。我见过一家做汽车内饰的厂,就是这么干,三个月里生产线停了三次,赔了客户几十万,最后又改回原来的推式生产,白扔了几十万咨询费。
说实话,这种搞法,换谁都成不了。💡 正确的做法是先选一条最成熟的生产线试跑,跑顺了,看到效果了,工人尝到甜头了,再慢慢往外扩。
❗ 坑二:忽略基础管理,硬上拉动
拉动系统不是万能药。你的线平衡率连60%都达不到,换产时间一会儿半小时一会儿三小时,来料不良率天天超过5%,硬上拉动只会更乱。
拉动要求整个流程的波动不能太大,基础管理没做好,先把基础搞定再碰拉动,这是过来人的血泪教训。
❗ 坑三:只让生产部门推,采购和供应链不配合
拉动动的不止是车间内部的生产,还有前端的原料采购。原来你一周订一次料,上了拉动之后要求你按天补料,采购嫌麻烦不愿意改流程,那肯定推不动。领导必须盯紧跨部门的配合,不然卡在上游,全白搭。
问:我们工厂一直用ERP排产,上拉动系统会不会冲突?
答:完全不会,现在行业里的主流玩法就是ERP做总需求计划,拉动系统做现场执行和补料。ERP算出来整月的总需求,具体到车间每天做多少,供应商送多少料,靠拉动按实际消耗调整,刚好能补上ERP排产脱离现场的问题,毕竟ERP哪能知道今天哪台机器临时坏了半小时,后工序少做了一百件呢?两者是互补,不是冲突。
很多人一听到拉动系统,就觉得要请几十万的顾问,买上百万的智能系统,中小厂玩不起。其实真不是。
现在中小厂完全可以用几百几千块的成本启动,先拿到结果再加投入。
最入门的玩法,从成品仓库做双箱拉动开始:每个SKU准备两个货位,一个货位卖空了,就安排生产补这个SKU,原来按预测生产,现在按实际出货补,一套下来买两个货架几块钱标识牌,一千块都不到,就能先把成品库存降下来。
做完成品,再往车间工序推,一开始不用上电子看板,用硬纸板做纸质看板就行,一个工序放一块,后工序领完料把看板送回前工序,前工序按看板生产,成本几十块搞定。
如果想要更方便,现在市面上几百块一个月的中小厂MES SaaS,就能支持电子拉动看板,自动统计消耗,丢卡错卡的问题直接解决,一年下来也才几千块,绝大多数工厂都负担得起。
我上个月见了一个做电机配件的老板,二十多个人的工厂,花了不到三千块,把工序间拉动跑起来了,三个月下来原料库存降了35%,平均交期从7天缩到3天,接急单的能力翻了一倍,利润直接涨了一成多。
不过话说回来,拉动系统本质就是减少过量生产的浪费,不是什么高大上的黑科技。你只要牢牢记住“后工序要多少,我才做多少,绝不做多做”这个核心,就不会走偏。别搞那些花里胡哨的概念,先拿一条线试,先拿到实实在在的降本效果,比什么都强。
