上个月跟几个工厂老板吃饭,三个里有两个吐槽,说请了精益顾问做价值流图(VSM),花了不少钱,最后那张图就压在行政部柜子里,啥用没有。
说白了,不是工具没用,是你用错了。
问:价值流图(VSM)不就是把生产流程一步步画出来吗,还能错到哪去?

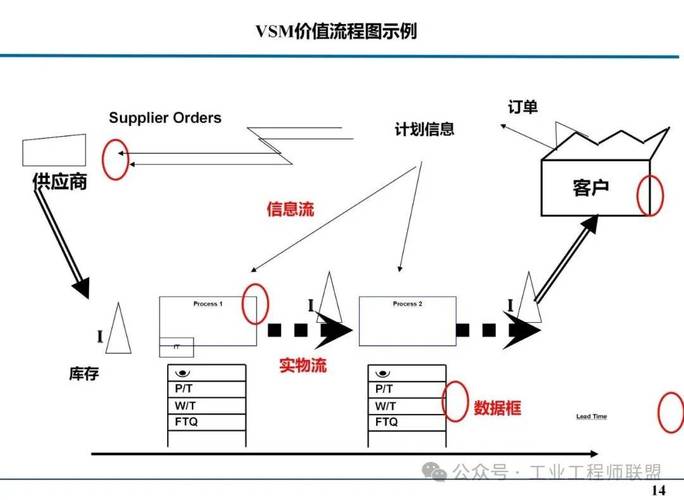

答:90%的新手甚至不少所谓顾问,都只画物料流,漏了最关键的信息流。价值流本身就是物料流+信息流结合的东西,缺一个,那不叫价值流,那叫流程示意图。
浪费从来不是只出现在物料移动的过程里。信息传错了、传慢了,带来的浪费比物料等工多好几倍。
问:我之前学画的时候也加了信息流啊,怎么还是找不到问题?
答:大部分人加的信息流都是“僵尸箭头”——只画方向,不标信息传递的周期、方式和误差。你画个箭头从销售指向计划,没说销售是每天报一次订单还是每周报,计划是给车间日指令还是周指令,这跟没画有啥区别?
浪费全藏在信息差里啊。客户订单改了,三天后生产才知道,早做出来的一堆货全成呆滞料,这不就是钱打水漂吗?
❗还有个常见错:坐在办公室画图,不到现场核准数据。IE给的标准加工时间是10分钟,实际工人换刀换料加起来要25分钟,你按10分钟画,整个图全错,改方案改到天荒地老也出不来效果。
说实话,大家都知道VSM是用来找浪费的,但大部分人都盯着表面浪费——机床停机、工人待料、搬运距离长。这些改了确实有用,但真正能帮你省几十万上百万的,是藏在流程里的隐蔽浪费。
我上个月去东莞一家做新能源汽配的工厂,他们原来整个订单交付提前期是28天,我带着团队画价值流图(VSM)加总所有加工时间,你猜多少?
不到10个小时。
剩下27天零14个小时,全是等待:等原材料检验,等上工序完工,等计划排单,等仓库发料,一堆在制品堆在车间过道,落灰都没人动。光这些在制品压的资金,就超过两百万。
:从原材料进厂到成品出货一共多久
多一个数据都是干扰,画完谁都看不懂,等于白画。
现在很多工厂做数字化,把价值流图(VSM)和实时看板连在一起,每周更新一次数据,不用半年重新画一次,哪里浪费一眼就能看到,这才是跟上现在的玩法。
最可惜的就是,很多人画完现状图,再画一张完美的未来状态图,就把图往墙上一挂,项目结项,收钱走人。
你不落地改,画得再好看有什么用?
不过话说回来,很少有工厂能一步到位改成未来图的样子。你要做连续流,要换模时间从4小时降到30分钟,不可能一天就改完。正确的做法是,从价值流图里找出最痛的那个瓶颈,先改瓶颈,再动其他地方。
去年深圳一家做电池结构件的工厂找我,他们画完VSM发现,所有前工序的料全堆在冲压车间门口,冲压是唯一的瓶颈,堆了三百万的在制品。我们没动整个流程,就盯着冲压改:先帮他们把换模流程标准化,换模时间从210分钟降到38分钟,然后把原来1000件一批的生产批量改成200件一批,顺着价值流往下转。
三个月,在制品降了62%,交付提前期直接砍半,光省出来的仓储和资金成本,就超过了全年的精益投入。
✅这里有个大多数人都不知道的关键点:画价值流图(VSM)绝对不是IE或者精益专员一个人的事。一定要拉上一线班长、计划员、品检员一起碰。
我上次在宁波一家注塑厂,我们自己走了一天画完初稿,给注塑班长看,班长一眼就说不对:你们没算每次换料后等品检检验的时间,少说得等半小时,你们图里根本没写。
哦对,刚好我们去那天车间没换料,就漏了这个环节。要是没班长提,改完方案还是错的,白忙活。
小工厂要不要花时间做价值流图(VSM)?说实话,越小的工厂越要做。小工厂流程乱,浪费藏的多,花个一两天画完,随便改改就能省十几万,比你辛苦接一个小订单赚的都多。
别把精益做成花架子。价值流图(VSM)本身就是个帮你找钱的工具,你把它当装饰,那就只能是一张废纸。
