很多人被定义忽悠,说SMED就是“单分钟换模”,就是一定要换到10分钟以内才算数。不对。快速换模(SMED)的核心,本质上就是一句话:把内部换模和外部换模彻底分开,能在机器运行时干的活,绝对不要等停机了再做。
什么是内部换模?必须停机才能完成的操作,比如拆旧模、装新模、锁紧定位,这些躲不开。
那外部换模呢?提前准备模具、提前预调参数、提前把工具运到工位、提前预热模具,这些完全可以在上一批产品还在生产的时候干,根本不用占停机时间。

问:是不是只有大型冲压、注塑车间才用得上快速换模(SMED)?
答:完全不是这么回事。我见过浙江温州一家做小五金的家庭作坊,一天要换12次模,原来每次换模35分钟,一天光换模就要耗掉7个小时,产能卡得死死的。用SMED思路梳理之后,把模具提前放在工位边的架子上,把定位改成快插式,每次换模控制在8分钟以内,一天直接多出来4个多小时的生产时间,当年就换了新厂房。哪怕是组装线,换产品换线本质上也是换模,SMED的思路一样能用。
问:做快速换模(SMED)是不是要砸很多钱改设备?

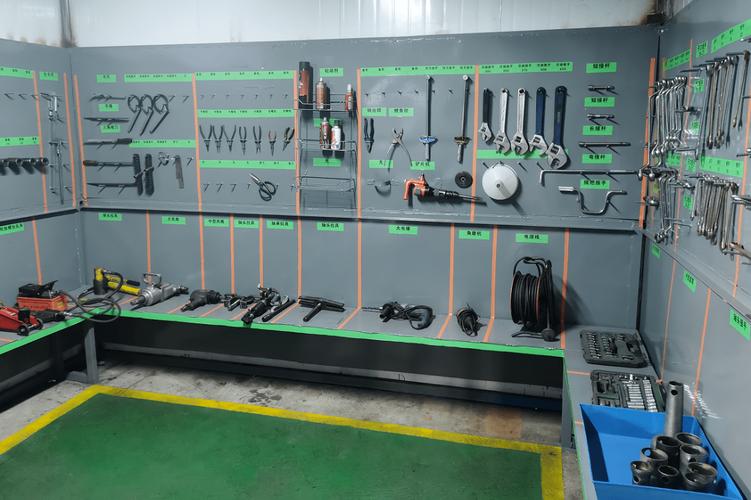

答:我干了快二十年工厂辅导,九成以上的优化,不需要花超过一万块。80%的改善根本不用花钱,就是调流程改习惯。很多工厂换模的时候,工人停机了才跑去仓库领模具,找不到合适的扳手,还要去别的工位借,这些时间全是白白浪费的,只要提前把工具模具准备好,就能省掉一半以上的换模时间。真要改硬件,大多也就是加个定位销、换几个快速接头,几千块搞定,很少有需要动大设备的情况。
九成工厂做SMED都踩过这些坑
不过话说回来,我见过太多工厂,喊着要做快速换模,最后做出来效果差强人意,大多是踩了坑。
第一个坑,上来就砸钱买设备,不动流程。
上个月去江苏一家注塑厂,老板跟我吐槽,说花了几十万买了进口快速换模台,换模时间怎么才降了不到两成?我去车间转了一圈就明白了,工人还是等停机了才去仓库领模具,新模具连预热都没做,换模的时候找工具找半天,你换模台再快,有啥用?
第二个坑,改完一次就停了,不持续优化。
很多工厂换模从120分钟降到25分钟,就觉得大功告成,再也不管了。其实快速换模(SMED)本来就是持续抠细节的活,今天省掉拧螺丝的一分钟,明天省掉找定位的半分钟,半年下来就能降到10分钟以内,收益是滚出来的。
第三个坑,不推工人参与,逼着改习惯。
老工人最爱说“我干了三十年都是这么换的”,凭啥改?其实你让他自己算,改完之后换模少干半小时活,要么提前下班,要么多做产品拿绩效,他比你还积极。这破事我见得太多了!

2024年最新的SMED落地实用技巧

这两年制造业小批量多品种的订单越来越多,快速换模(SMED)早就不是大厂专属,小厂玩好了一样能抢订单。说几个最新的落地技巧,都是工厂验证过有用的:
✅ 先改换模最频繁的线,快速拿结果
别上来就全工厂铺开,找你换模最多的那条线,花一周时间梳理流程,改完就能看到效果,拿着降本提效的数据找老板要资源,再推全厂,成功率高太多。
💡 用数字工具固化步骤,不靠老工人经验
现在很多工厂都做了数字工位,把标准换模步骤拍成视频,放在工位屏上,新人上来跟着做就能干,原来老工人请假就开不了工的问题,直接解决。
❗ 别一开始就追求单分钟,先降一半再说
很多人上来就喊着要做到10分钟以内,原来两个小时,一下要压到10分钟,团队直接就崩了。能先从两个小时降到一个小时,再降到半小时,每一步都有收益,先赚钱再优化,稳得多。
说实话,现在制造业找新订单难,挖内部潜力就是最稳的生意。一条线原来一天出800件,改完快速换模(SMED),不用加人不用添设备,一天就能多出300件,厂房租金人工都是固定的,多出来的产量全是纯利润。你说这事值不值得干?
